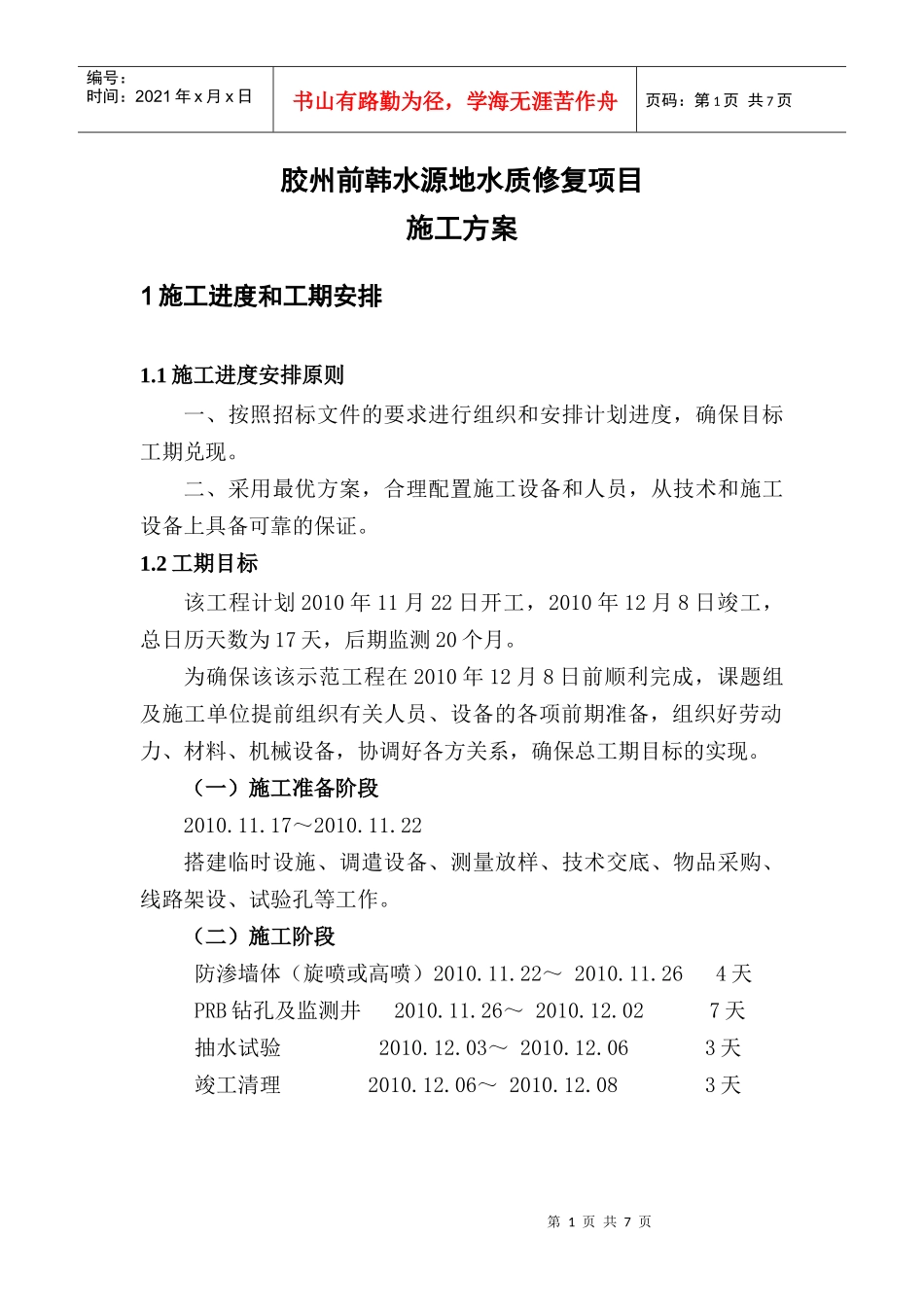

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页胶州前韩水源地水质修复项目施工方案1施工进度和工期安排1
1施工进度安排原则一、按照招标文件的要求进行组织和安排计划进度,确保目标工期兑现
二、采用最优方案,合理配置施工设备和人员,从技术和施工设备上具备可靠的保证
2工期目标该工程计划2010年11月22日开工,2010年12月8日竣工,总日历天数为17天,后期监测20个月
为确保该该示范工程在2010年12月8日前顺利完成,课题组及施工单位提前组织有关人员、设备的各项前期准备,组织好劳动力、材料、机械设备,协调好各方关系,确保总工期目标的实现
(一)施工准备阶段2010
17~2010
22搭建临时设施、调遣设备、测量放样、技术交底、物品采购、线路架设、试验孔等工作
(二)施工阶段防渗墙体(旋喷或高喷)2010
22~2010
264天PRB钻孔及监测井2010
26~2010
027天抽水试验2010
03~2010
063天竣工清理2010
06~2010
083天第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页2示范试验施工技术要求2

1PRB和防渗墙体参数设计①可渗透反应墙的渗透系数不能小于当地的潜水含水层的渗透系数,试验要求渗透系数在4×10-2~6×10-2cm/s
②防渗墙的渗透系数必须大于当地的潜水含水层的渗透系数,设计渗透系数在2×10-5cm/s
高压喷射防渗墙施工工艺参数及成墙技术性能与高压喷射灌浆的机械性能有很大关系,根据《水工建筑物防渗工称高压喷射灌浆技术规范》(SL-2006)规定和设计要求,选取施工工艺参数
2技术要求2
1打孔要求(1)根据布孔平面图用经纬仪确定孔位,实际孔位与
