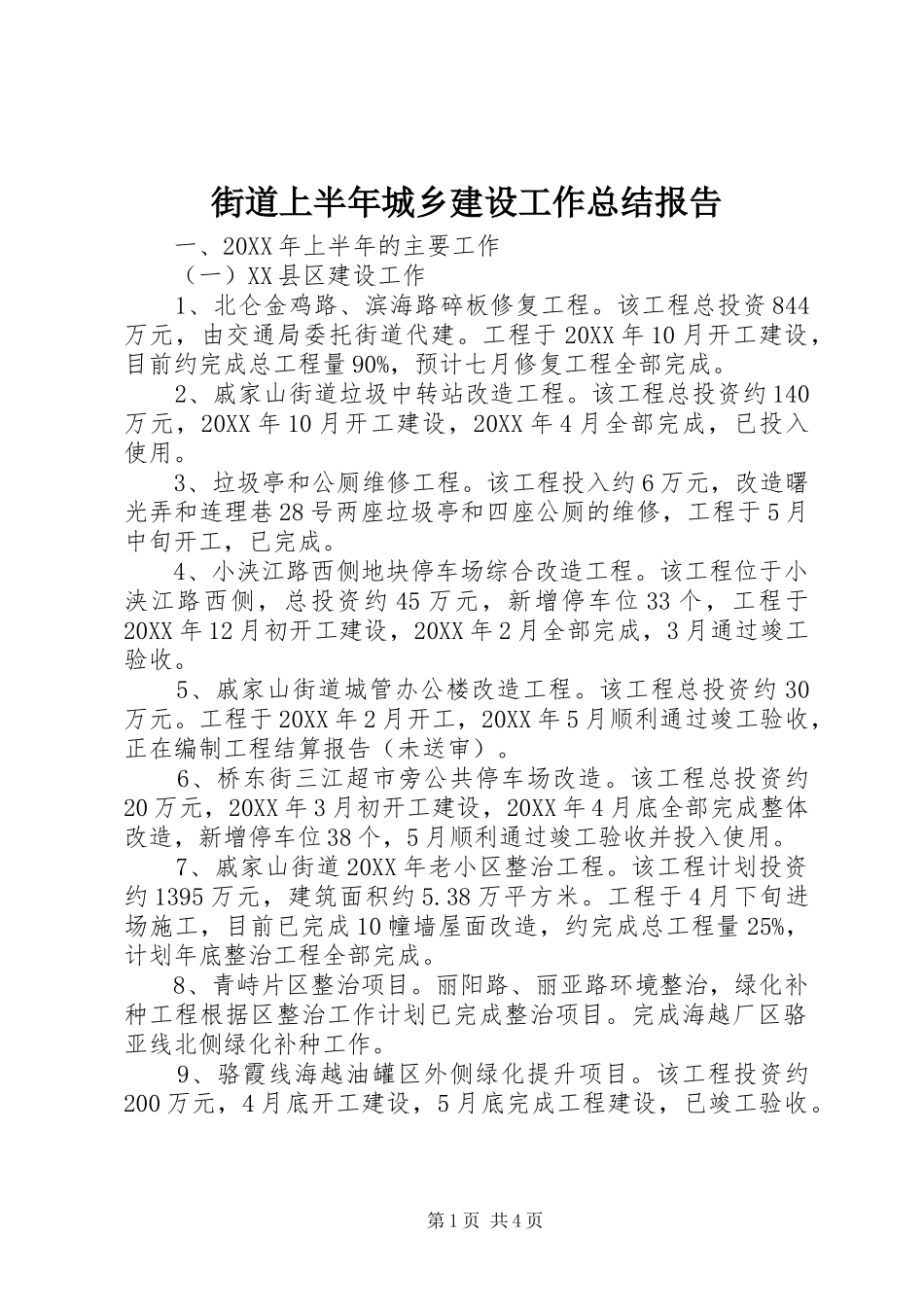

街道上半年城乡建设工作总结报告一、20XX年上半年的主要工作(一)XX县区建设工作1、北仑金鸡路、滨海路碎板修复工程
该工程总投资844万元,由交通局委托街道代建
工程于20XX年10月开工建设,目前约完成总工程量90%,预计七月修复工程全部完成
2、戚家山街道垃圾中转站改造工程
该工程总投资约140万元,20XX年10月开工建设,20XX年4月全部完成,已投入使用
3、垃圾亭和公厕维修工程
该工程投入约6万元,改造曙光弄和连理巷28号两座垃圾亭和四座公厕的维修,工程于5月中旬开工,已完成
4、小浃江路西侧地块停车场综合改造工程
该工程位于小浃江路西侧,总投资约45万元,新增停车位33个,工程于20XX年12月初开工建设,20XX年2月全部完成,3月通过竣工验收
5、戚家山街道城管办公楼改造工程
该工程总投资约30万元
工程于20XX年2月开工,20XX年5月顺利通过竣工验收,正在编制工程结算报告(未送审)
6、桥东街三江超市旁公共停车场改造
该工程总投资约20万元,20XX年3月初开工建设,20XX年4月底全部完成整体改造,新增停车位38个,5月顺利通过竣工验收并投入使用
7、戚家山街道20XX年老小区整治工程
该工程计划投资约1395万元,建筑面积约5
38万平方米
工程于4月下旬进场施工,目前已完成10幢墙屋面改造,约完成总工程量25%,计划年底整治工程全部完成
8、青峙片区整治项目
丽阳路、丽亚路环境整治,绿化补种工程根据区整治工作计划已完成整治项目
完成海越厂区骆亚线北侧绿化补种工作
9、骆霞线海越油罐区外侧绿化提升项目
该工程投资约200万元,4月底开工建设,5月底完成工程建设,已竣工验收

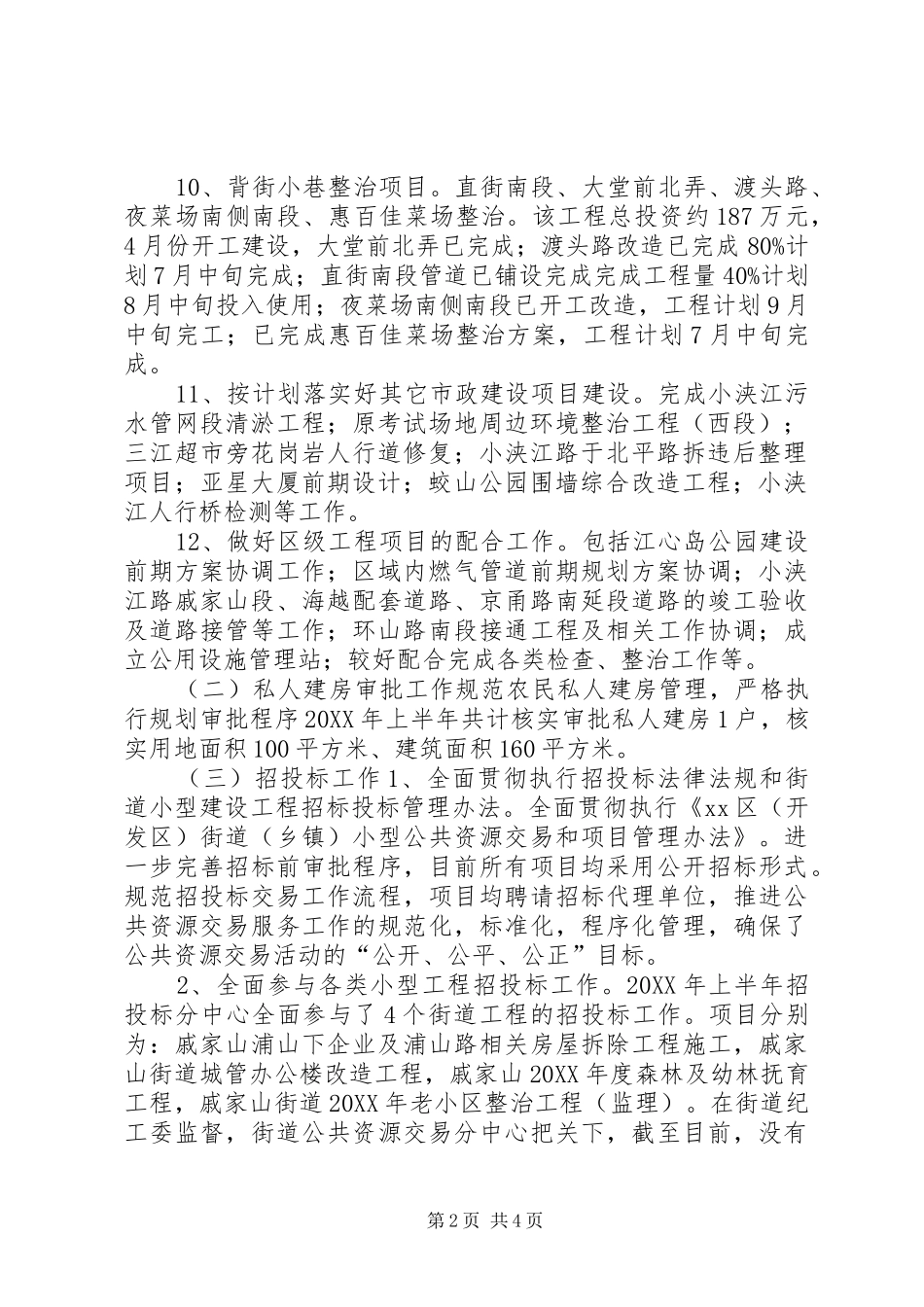

第1页共4页10、背街小巷整治项目
直街南段、大堂前北弄、渡头路、夜菜场南侧南段、惠百佳菜场整治
该工程总投资约187万元,4月份开工建设,大堂前北弄已完成;渡头路改造已完成
