2024年监理机构年度工作总结与2024年省级新村建设自查报告汇编2024年监理机构年度工作总结一、工程概况1、xx水电站主要参建单位:XX年监理机构年度工作总结建设单位:设计单位:监理单位:施工单位:2、工程概况:xx水电站建筑物为3级建筑物
大坝为碾压混凝土抛物线型变厚双曲拱坝,大坝建基面高程595
00m,坝顶高程693
00m,坝高98m,拱坝顶层拱圈左拱端厚7
79m,拱冠处厚6
00m,右拱端厚6
08m,坝底宽19
xx水电站由中国水利水电第九工程局有限公司承接建设,大坝工程于XX年3月20日正式开工,现正在施工过程中;引水隧洞工程进水口布置在左岸,进水口采纳岸坡竖井式进水口,进口底板高程662
后接压力隧洞,压力隧洞采纳圆形断面,过水断面洞径4
0m,隧洞轴线长6480m,纵坡为1/303,后设阻抗式圆筒型调压室,调压室内径10m,底部阻抗孔连接引水道顶部,高程644
65m,调压室洞顶高程708
调压室后接压力钢管,压力钢管主管直径3
5m,主管全长171
000m,支管直径1
5m,支管总长为70
引水隧洞工程由温州第二井巷工程公司承接建设,于XX年5月30日正式开工,现正在施工过程中;导流洞工程布置在大坝右岸,由温州第二井巷工程公司承接建设,于XX年11月13日全部结束

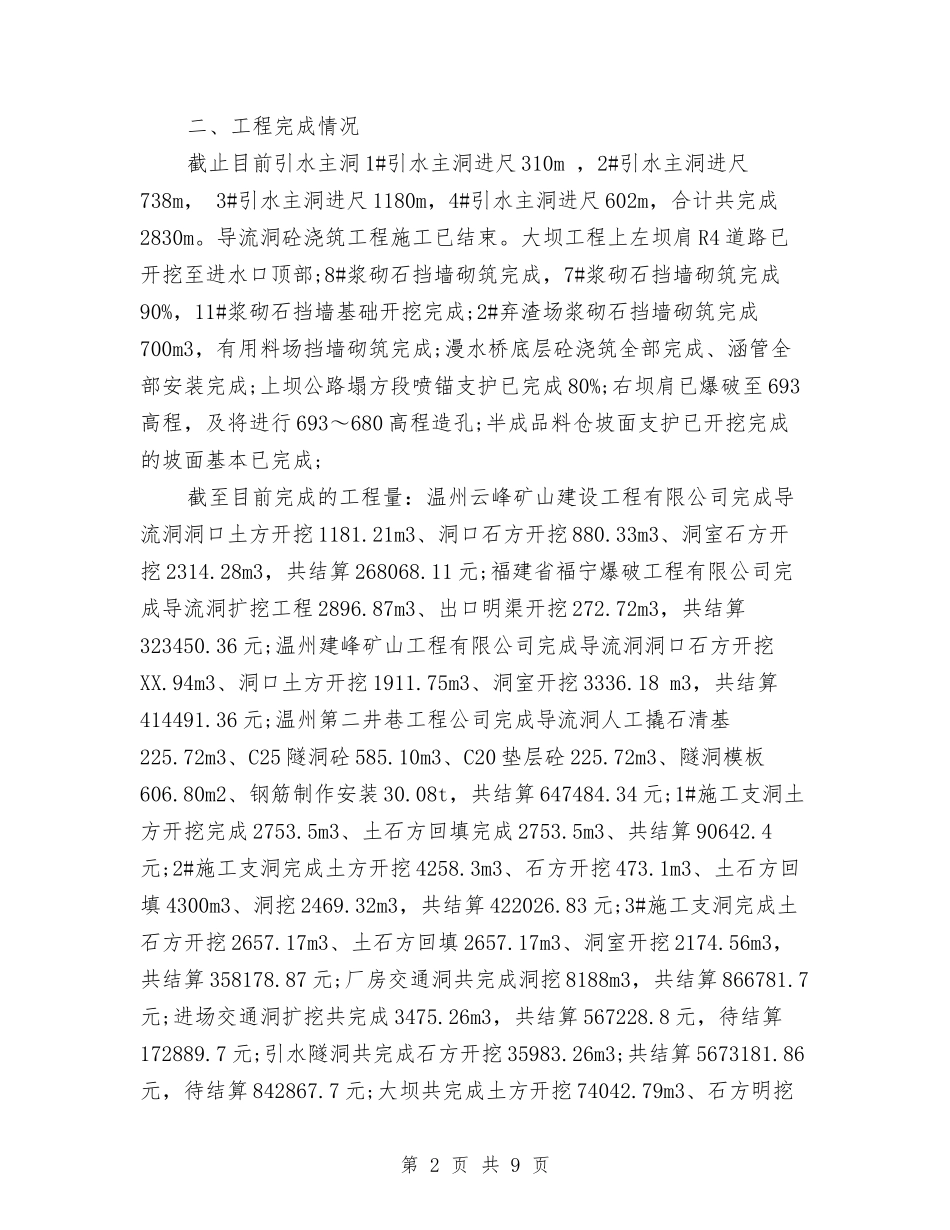

第1页共9页二、工程完成情况截止目前引水主洞1#引水主洞进尺310m,2#引水主洞进尺738m,3#引水主洞进尺1180m,4#引水主洞进尺602m,合计共完成2830m
导流洞砼浇筑工程施工已结束
大坝工程上左坝肩R4道路已开挖至进水口顶部;8#浆砌石挡墙砌筑完成,7#浆砌石挡墙砌筑完成90%,11#浆砌石挡墙基础开挖完成;2#弃渣场浆砌石挡墙砌筑完成700m3,有用料场挡墙砌筑完成;漫水桥底层砼浇筑全部完成、涵管全部安装完成;上坝公路塌方段喷锚支护
