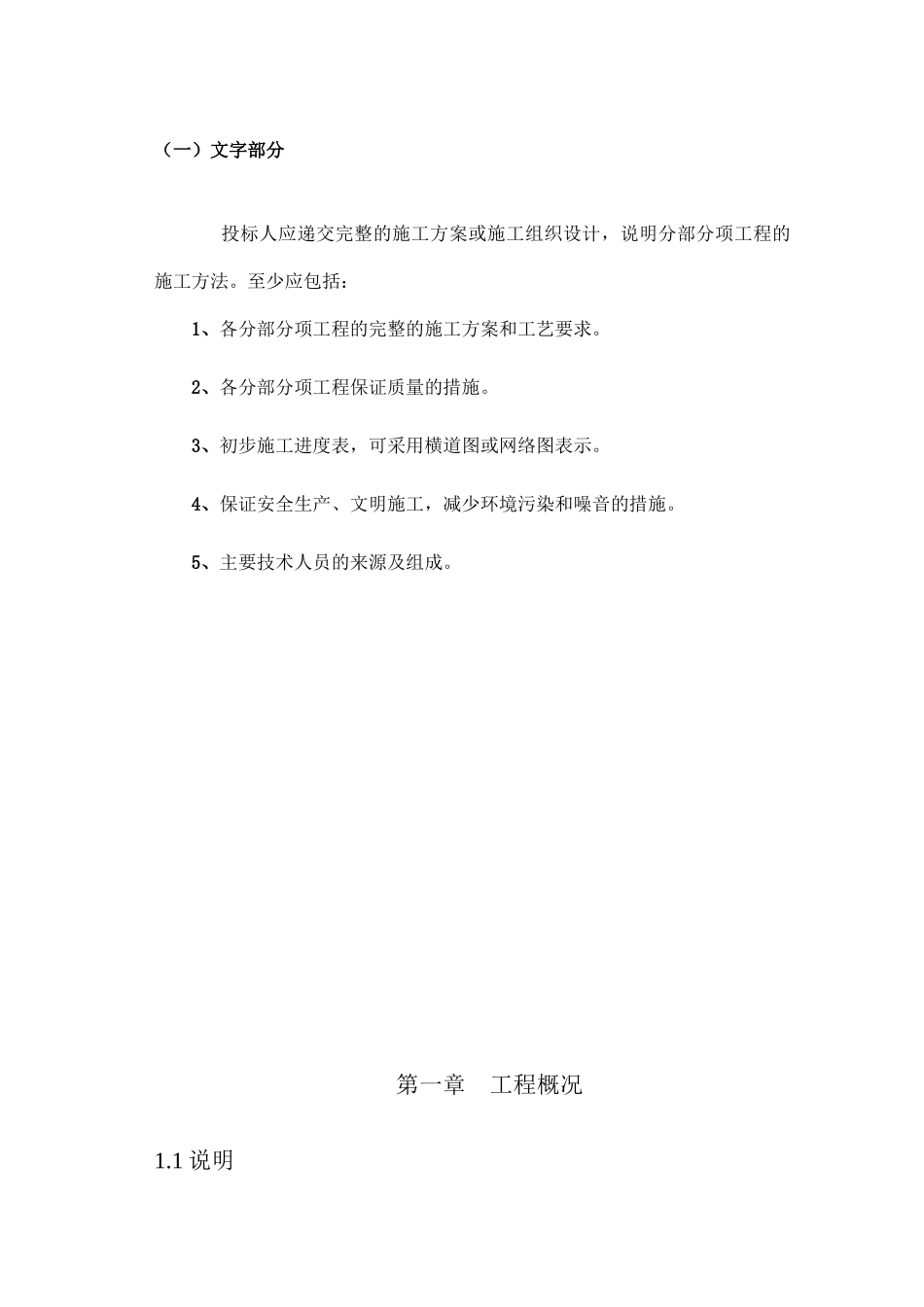

(一)文字部分投标人应递交完整的施工方案或施工组织设计,说明分部分项工程的施工方法
至少应包括:1、各分部分项工程的完整的施工方案和工艺要求
2、各分部分项工程保证质量的措施
3、初步施工进度表,可采用横道图或网络图表示
4、保证安全生产、文明施工,减少环境污染和噪音的措施
5、主要技术人员的来源及组成
第一章工程概况1
1工程概况本次施工招标为峨眉山市红珠湖灌区节水改造工程施工
工程定于2012年8月10日开工,2010年9月20日完工
2水文气象工程所在流域,属亚热带季风气候区,一年四季分明,气候温湿,阳光充足,降水量充沛
3对外交通条件村级公路纵贯全区,公路四通八达,且可通农用车,交通十分便利
工程施工主要以公路运输为主
4天然建材1
1土料本工程土料部分利用开挖料,不足部分致到料场开采,料场平均运距3
0KM,质量和储量均满足要求
2砂卵石料本工程所需砂卵石料需外购进场
2合同项目和工作范围1
1承包人应完成的主体工程为续建配套与节水改造工程,主要工程项目包括:(1)土方开挖(2)土方回填(3)混凝土工程(4)垫层工程1

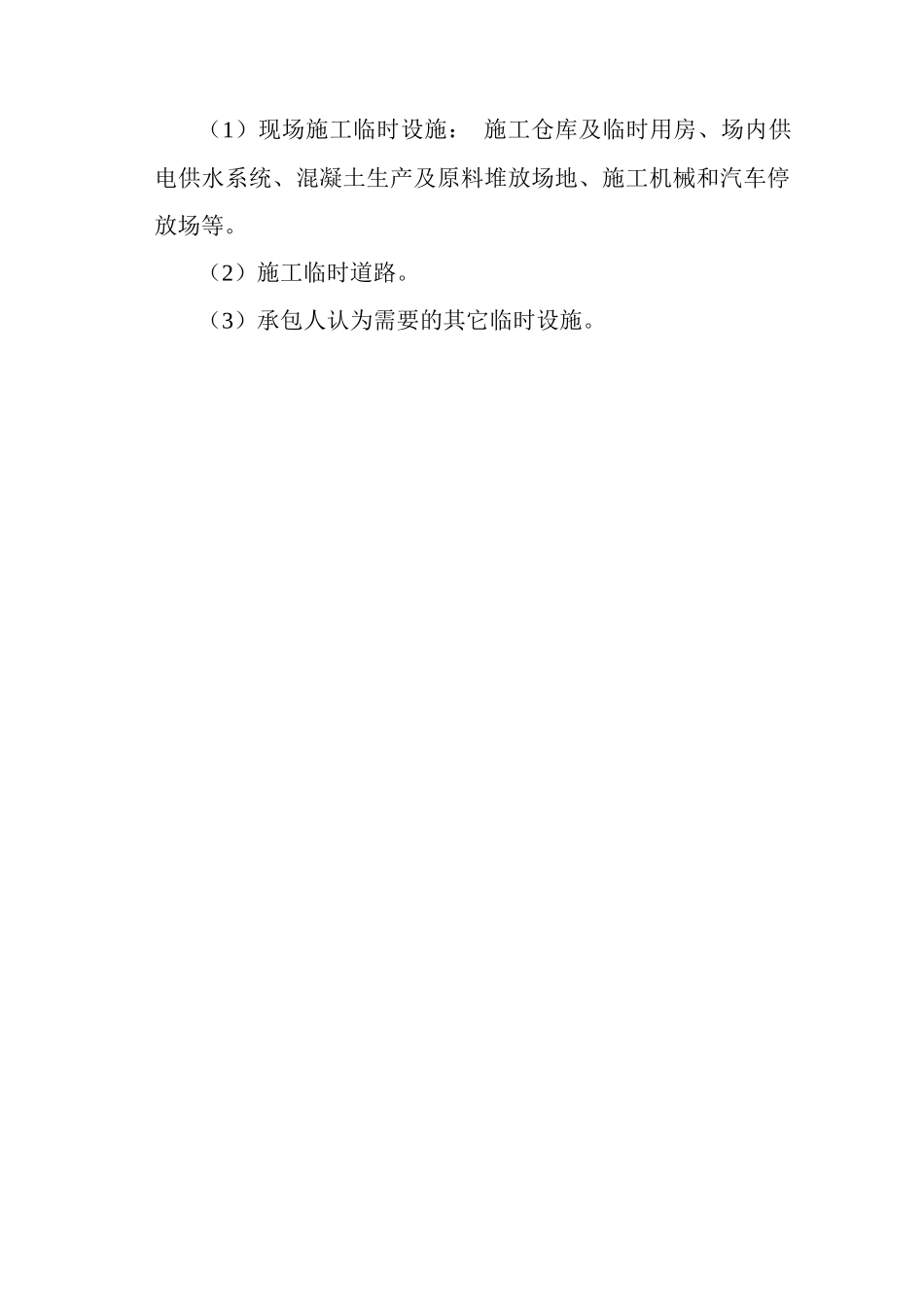

2承包人应完成的施工临时设施项目包括:(1)现场施工临时设施:施工仓库及临时用房、场内供电供水系统、混凝土生产及原料堆放场地、施工机械和汽车停放场等
(2)施工临时道路
(3)承包人认为需要的其它临时设施
第二章施工现场总体布置2
1施工总布置原则根据本工程的地形、地质条件及现场实际条件,进行本工程施工场地的总平面布置
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行
同时尽量少占耕地,对施工区及周围环境进行有效的保护
临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详
