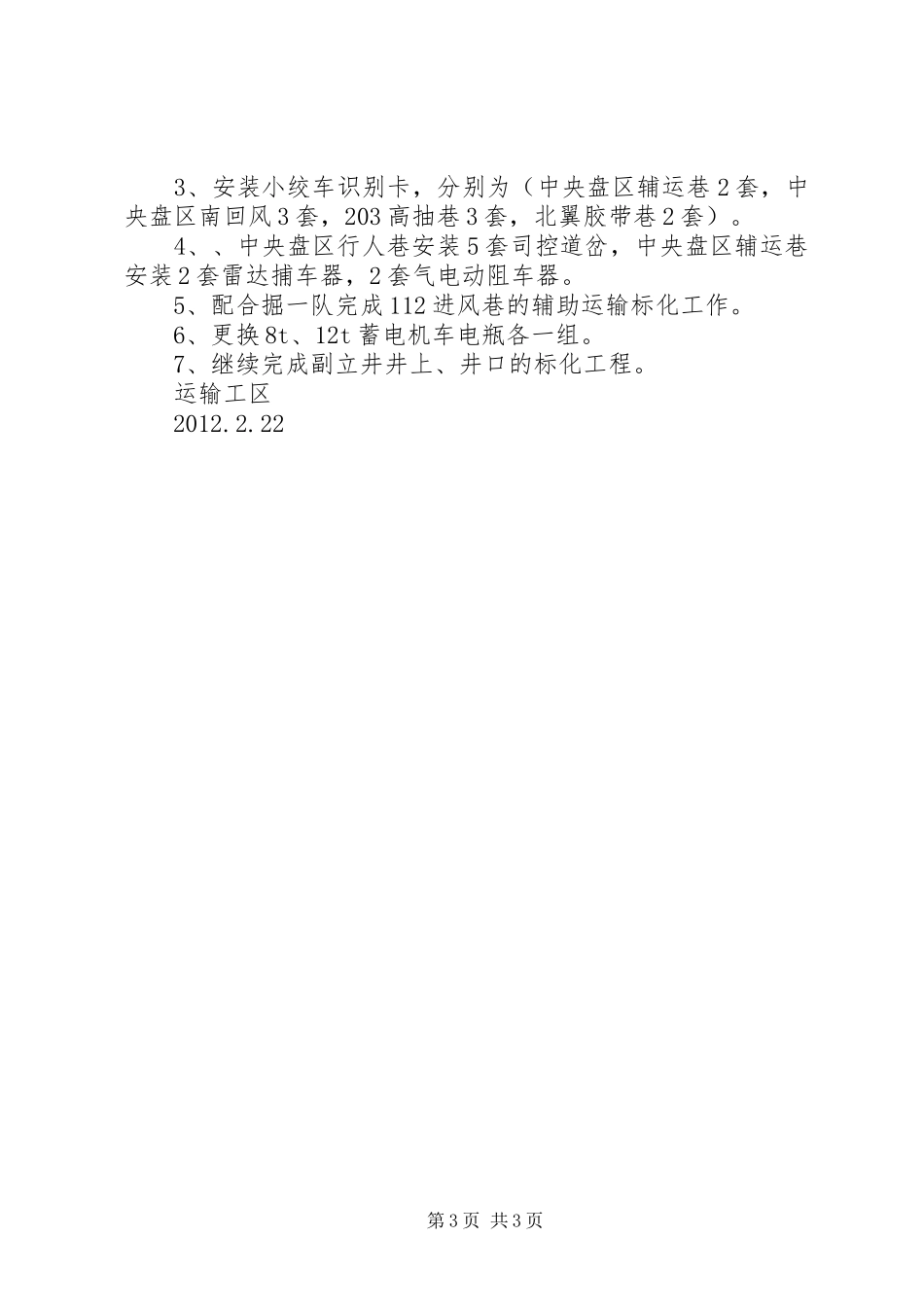

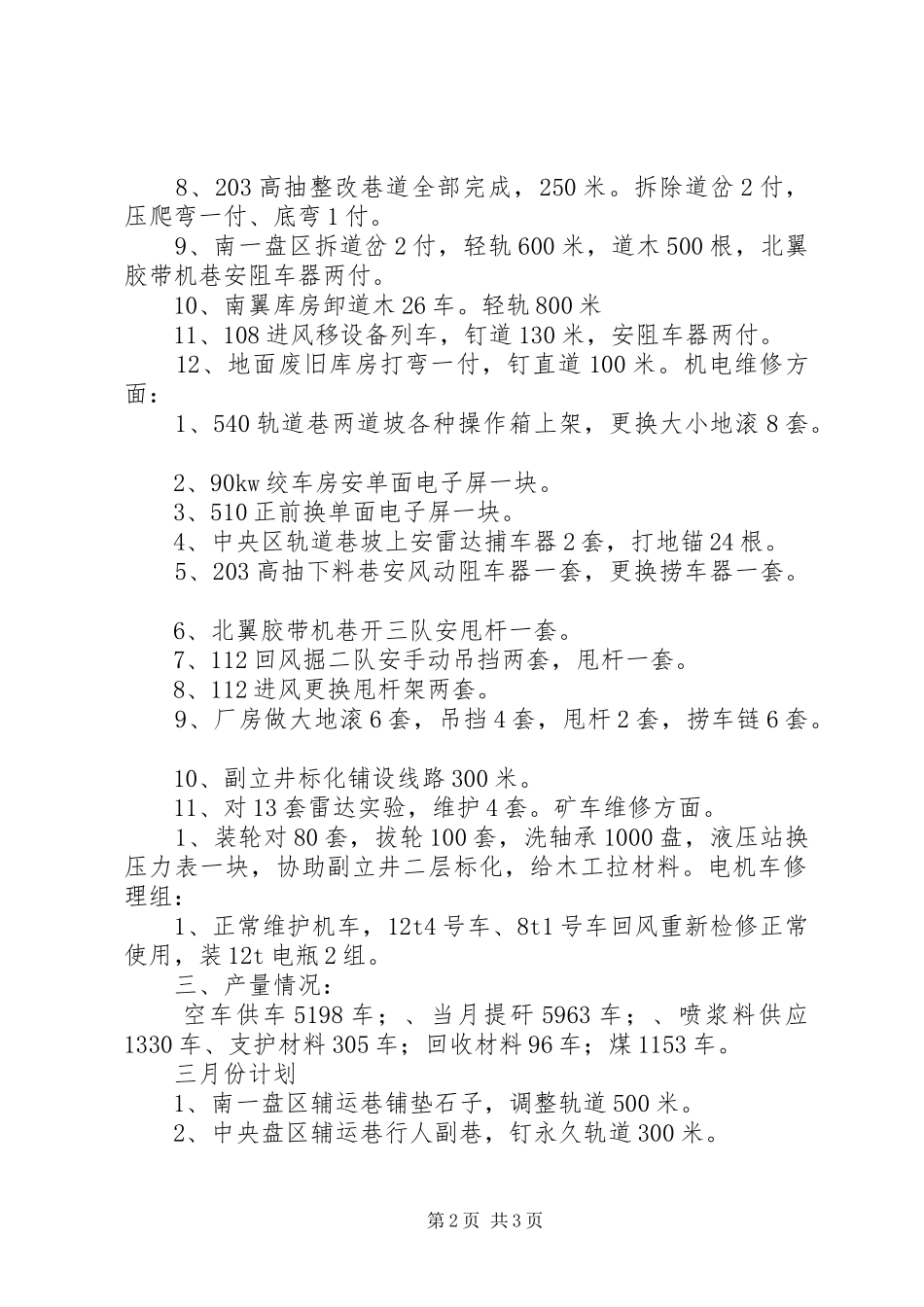

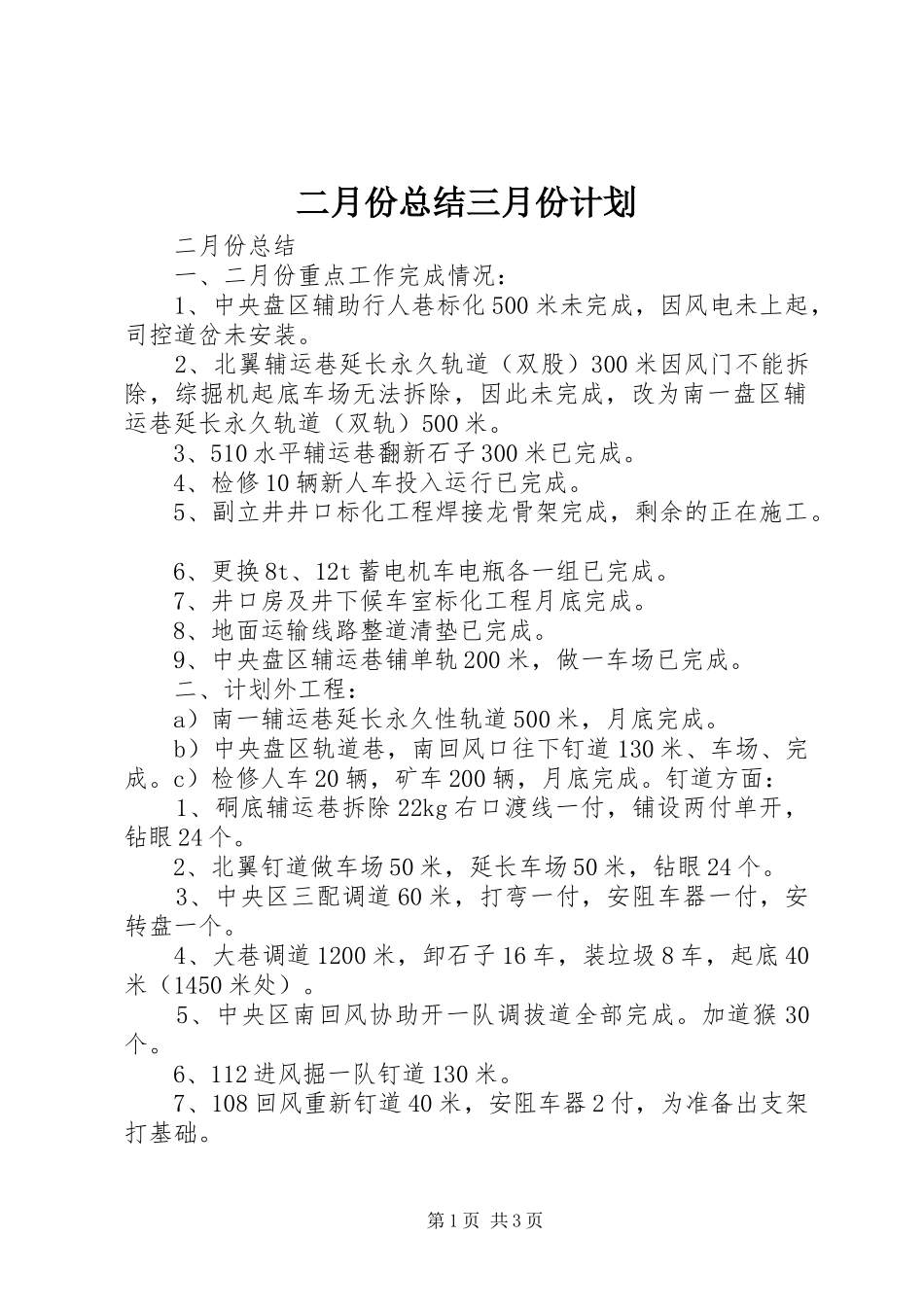

二月份总结三月份计划二月份总结一、二月份重点工作完成情况:1、中央盘区辅助行人巷标化500米未完成,因风电未上起,司控道岔未安装。2、北翼辅运巷延长永久轨道(双股)300米因风门不能拆除,综掘机起底车场无法拆除,因此未完成,改为南一盘区辅运巷延长永久轨道(双轨)500米。3、510水平辅运巷翻新石子300米已完成。4、检修10辆新人车投入运行已完成。5、副立井井口标化工程焊接龙骨架完成,剩余的正在施工。6、更换8t、12t蓄电机车电瓶各一组已完成。7、井口房及井下候车室标化工程月底完成。8、地面运输线路整道清垫已完成。9、中央盘区辅运巷铺单轨200米,做一车场已完成。二、计划外工程:a)南一辅运巷延长永久性轨道500米,月底完成。b)中央盘区轨道巷,南回风口往下钉道130米、车场、完成。c)检修人车20辆,矿车200辆,月底完成。钉道方面:1、硐底辅运巷拆除22kg右口渡线一付,铺设两付单开,钻眼24个。2、北翼钉道做车场50米,延长车场50米,钻眼24个。3、中央区三配调道60米,打弯一付,安阻车器一付,安转盘一个。4、大巷调道1200米,卸石子16车,装垃圾8车,起底40米(1450米处)。5、中央区南回风协助开一队调拔道全部完成。加道猴30个。6、112进风掘一队钉道130米。7、108回风重新钉道40米,安阻车器2付,为准备出支架打基础。第1页共3页8、203高抽整改巷道全部完成,250米。拆除道岔2付,压爬弯一付、底弯1付。9、南一盘区拆道岔2付,轻轨600米,道木500根,北翼胶带机巷安阻车器两付。10、南翼库房卸道木26车。轻轨800米11、108进风移设备列车,钉道130米,安阻车器两付。12、地面废旧库房打弯一付,钉直道100米。机电维修方面:1、540轨道巷两道坡各种操作箱上架,更换大小地滚8套。2、90kw绞车房安单面电子屏一块。3、510正前换单面电子屏一块。4、中央区轨道巷坡上安雷达捕车器2套,打地锚24根。5、203高抽下料巷安风动阻车器一套,更换捞车器一套。6、北翼胶带机巷开三队安甩杆一套。7、112回风掘二队安手动吊挡两套,甩杆一套。8、112进风更换甩杆架两套。9、厂房做大地滚6套,吊挡4套,甩杆2套,捞车链6套。10、副立井标化铺设线路300米。11、对13套雷达实验,维护4套。矿车维修方面。1、装轮对80套,拔轮100套,洗轴承1000盘,液压站换压力表一块,协助副立井二层标化,给木工拉材料。电机车修理组:1、正常维护机车,12t4号车、8t1号车回风重新检修正常使用,装12t电瓶2组。三、产量情况:空车供车5198车;、当月提矸5963车;、喷浆料供应1330车、支护材料305车;回收材料96车;煤1153车。三月份计划1、南一盘区辅运巷铺垫石子,调整轨道500米。2、中央盘区辅运巷行人副巷,钉永久轨道300米。第2页共3页3、安装小绞车识别卡,分别为(中央盘区辅运巷2套,中央盘区南回风3套,203高抽巷3套,北翼胶带巷2套)。4、、中央盘区行人巷安装5套司控道岔,中央盘区辅运巷安装2套雷达捕车器,2套气电动阻车器。5、配合掘一队完成112进风巷的辅助运输标化工作。6、更换8t、12t蓄电机车电瓶各一组。7、继续完成副立井井上、井口的标化工程。运输工区2012.2.22第3页共3页
