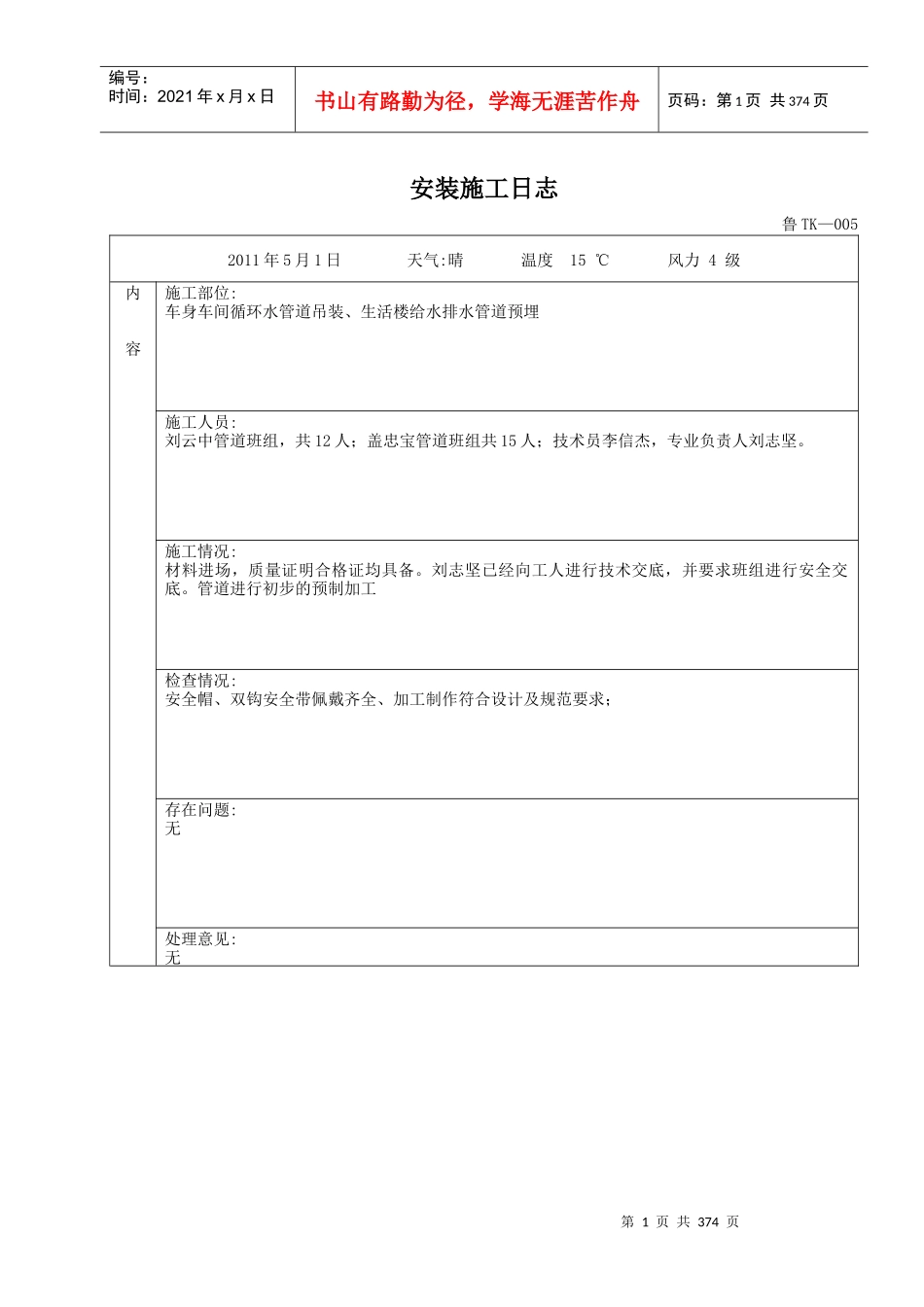

第1页共374页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共374页安装施工日志鲁TK—0052011年5月1日天气:晴温度15℃风力4级内容施工部位:车身车间循环水管道吊装、生活楼给水排水管道预埋施工人员:刘云中管道班组,共12人;盖忠宝管道班组共15人;技术员李信杰,专业负责人刘志坚
施工情况:材料进场,质量证明合格证均具备
刘志坚已经向工人进行技术交底,并要求班组进行安全交底
管道进行初步的预制加工检查情况:安全帽、双钩安全带佩戴齐全、加工制作符合设计及规范要求;存在问题:无处理意见:无第2页共374页第1页共374页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共374页鲁TK—005山东省建设工程质量监督总站监制安装施工日志其它:无第3页共374页第2页共374页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共374页鲁TK—0052011年5月2日天气:阴转阵雨温度15℃风力5级内容施工部位:车身车间循环水管道吊装、生活楼给水排水管道预埋施工人员:刘云中管道班组,共12人;盖忠宝管道班组共15人;技术员李信杰,专业负责人刘志坚
施工情况:材料进场,质量证明合格证均具备
刘志坚已经向工人进行技术交底,并要求班组进行安全交底
管道进行初步的预制加工检查情况:安全帽、双钩安全带佩戴齐全、加工制作符合设计及规范要求;存在问题:无处理意见:无其它:无第4页共374页第3页共374页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共374页山东省建设工程质量监督总站监制安装施工日志第5页共374页第4页共374页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共374页鲁TK—0052011年5月3日天气:晴温度15℃风力1级内容施工部位:车身车
