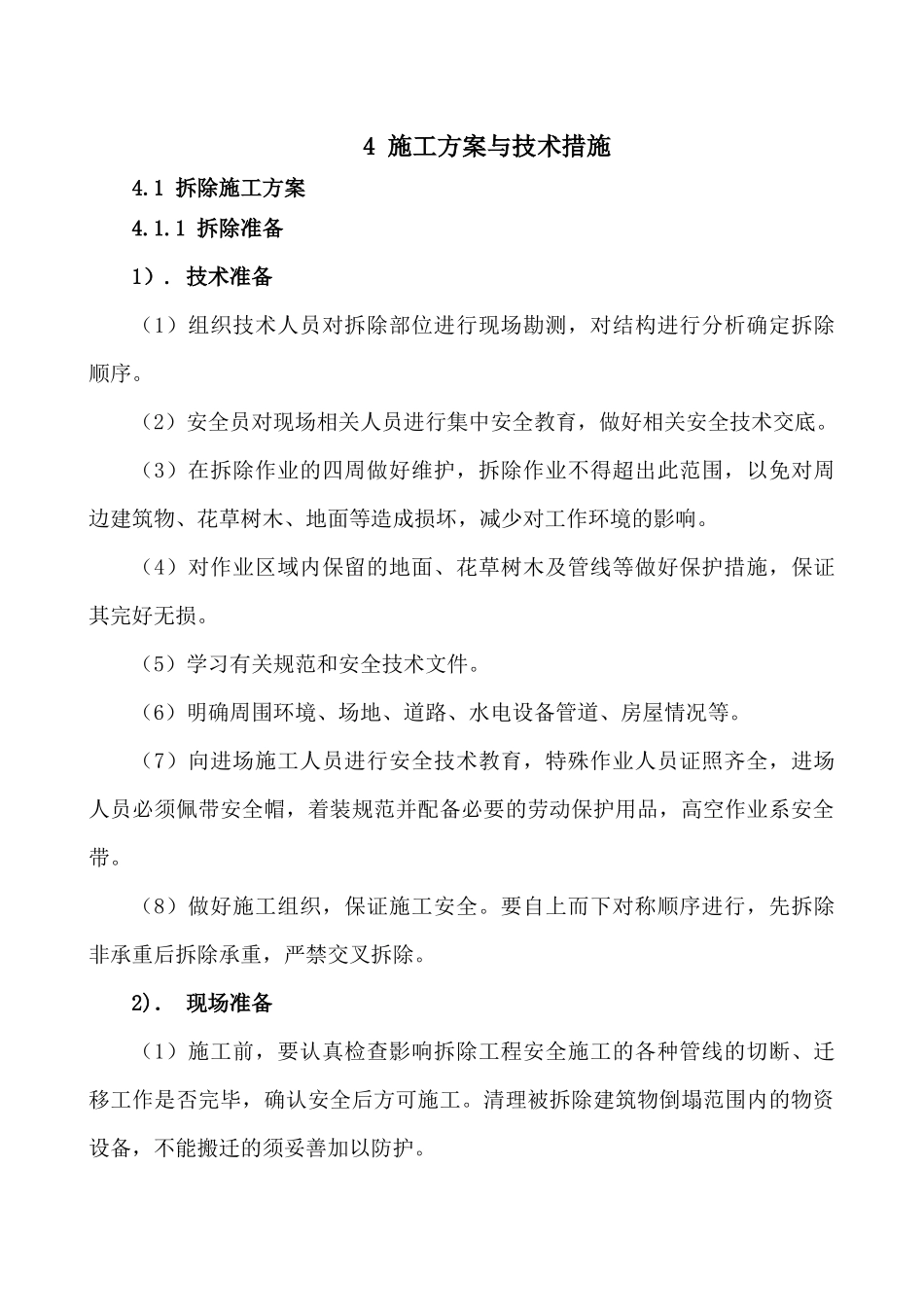

4施工方案与技术措施4
1拆除施工方案4
1拆除准备1)
技术准备(1)组织技术人员对拆除部位进行现场勘测,对结构进行分析确定拆除顺序
(2)安全员对现场相关人员进行集中安全教育,做好相关安全技术交底
(3)在拆除作业的四周做好维护,拆除作业不得超出此范围,以免对周边建筑物、花草树木、地面等造成损坏,减少对工作环境的影响
(4)对作业区域内保留的地面、花草树木及管线等做好保护措施,保证其完好无损
(5)学习有关规范和安全技术文件
(6)明确周围环境、场地、道路、水电设备管道、房屋情况等
(7)向进场施工人员进行安全技术教育,特殊作业人员证照齐全,进场人员必须佩带安全帽,着装规范并配备必要的劳动保护用品,高空作业系安全带
(8)做好施工组织,保证施工安全
要自上而下对称顺序进行,先拆除非承重后拆除承重,严禁交叉拆除

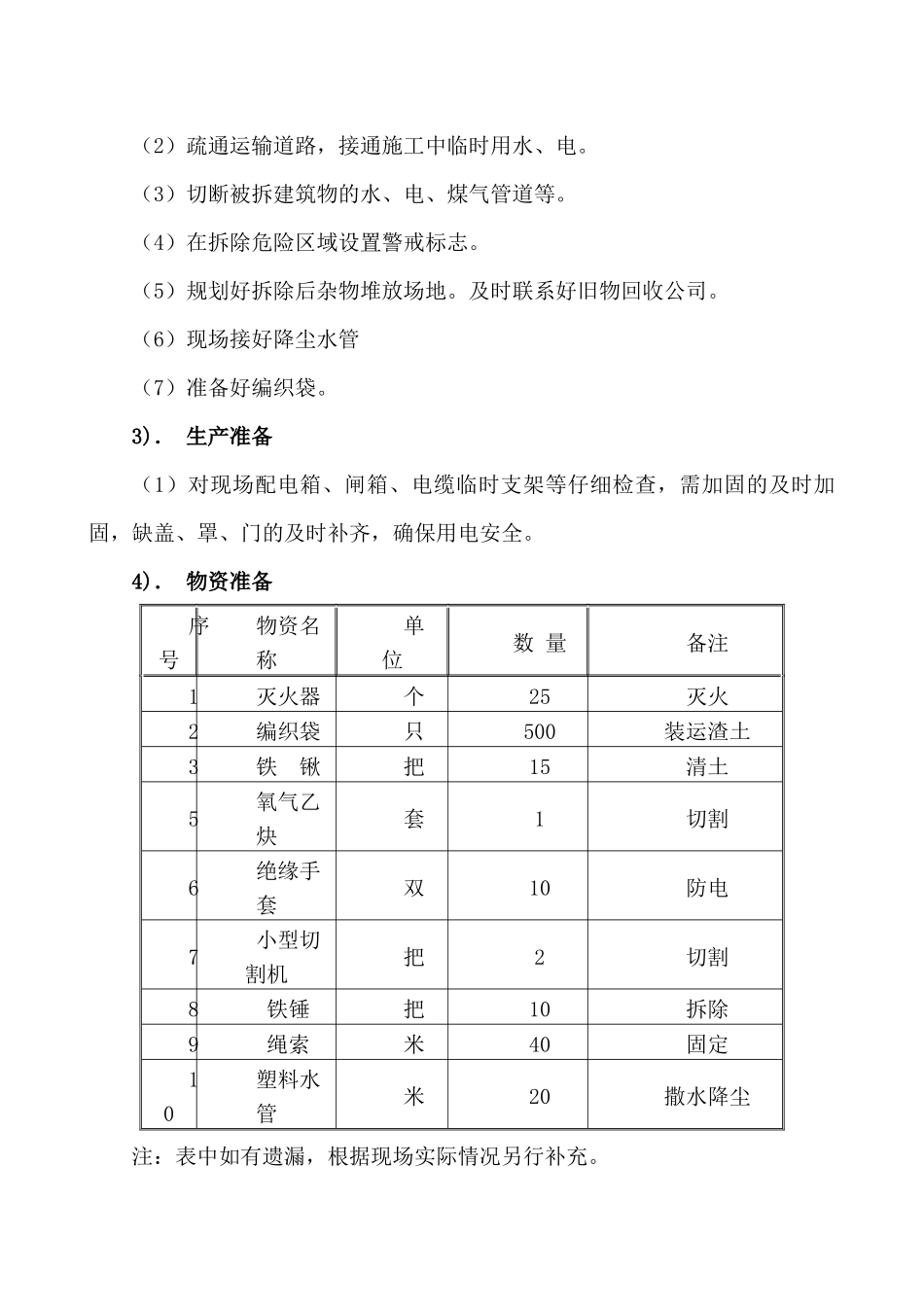

2).现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工
清理被拆除建筑物倒塌范围内的物资设备,不能搬迁的须妥善加以防护
(2)疏通运输道路,接通施工中临时用水、电
(3)切断被拆建筑物的水、电、煤气管道等
(4)在拆除危险区域设置警戒标志
(5)规划好拆除后杂物堆放场地
及时联系好旧物回收公司
(6)现场接好降尘水管(7)准备好编织袋
3).生产准备(1)对现场配电箱、闸箱、电缆临时支架等仔细检查,需加固的及时加固,缺盖、罩、门的及时补齐,确保用电安全
4).物资准备序号物资名称单位数量备注1灭火器个25灭火2编织袋只500装运渣土3铁锹把15清土5氧气乙炔套1切割6绝缘手套双10防电7小型切割机把2切割8铁锤把10拆除9绳索米40固定10塑料水管米20撒水降尘注:表中如有遗漏,根据现场实际情况另行补充

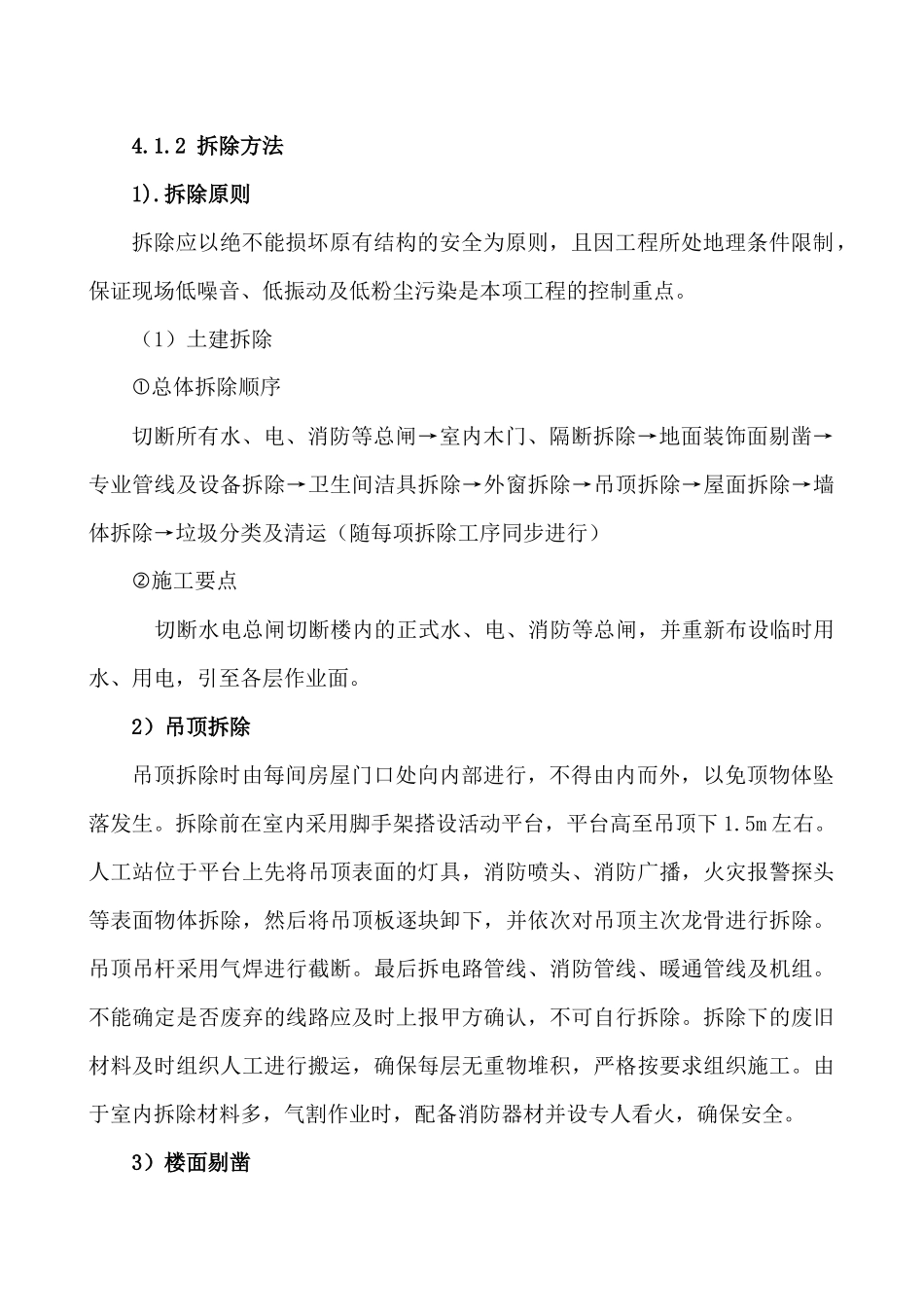

2拆除方法1)
拆除原则拆除应以绝不能损坏原有结构的安全为原则,且因工程所处地理条件限制,保
