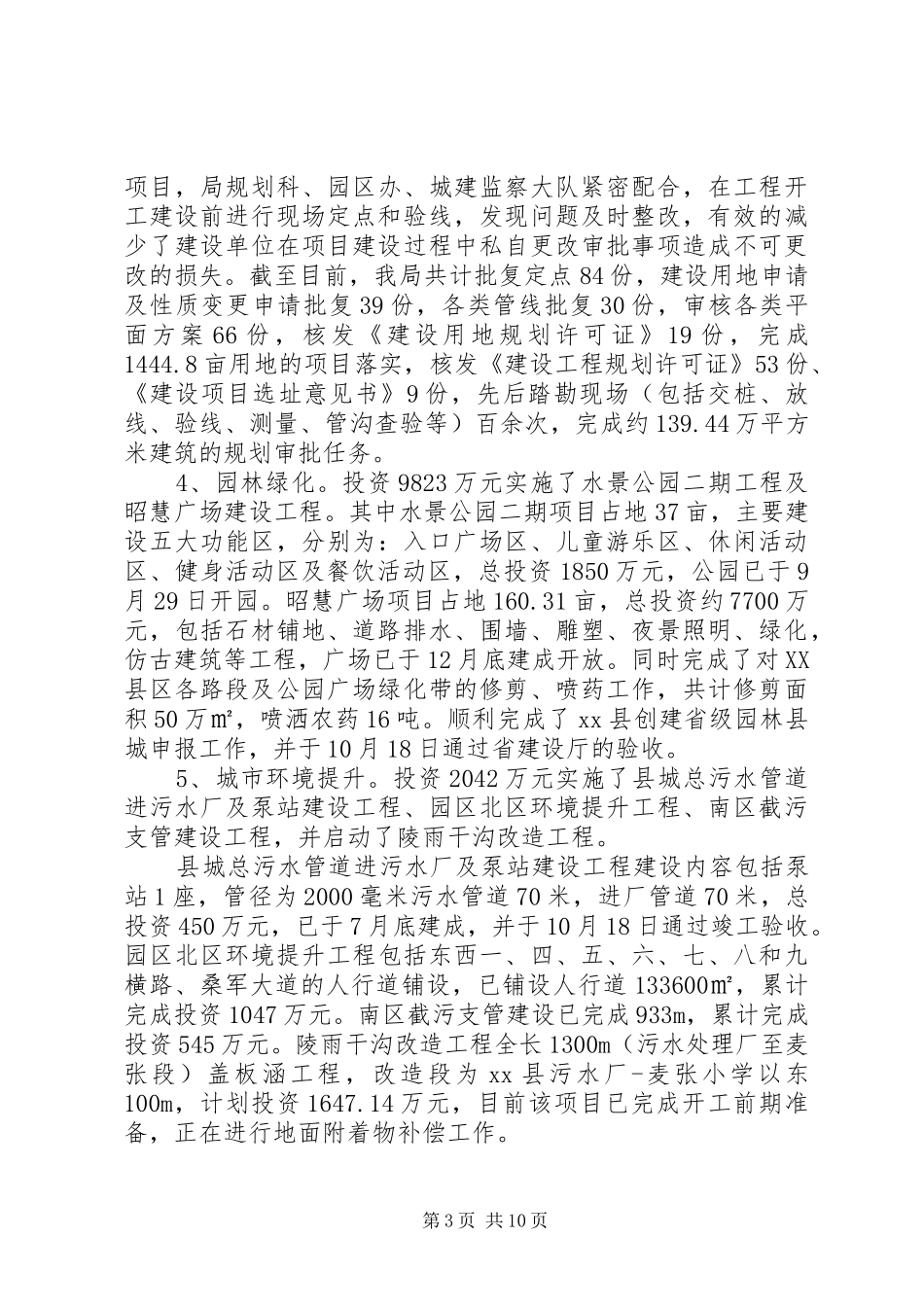

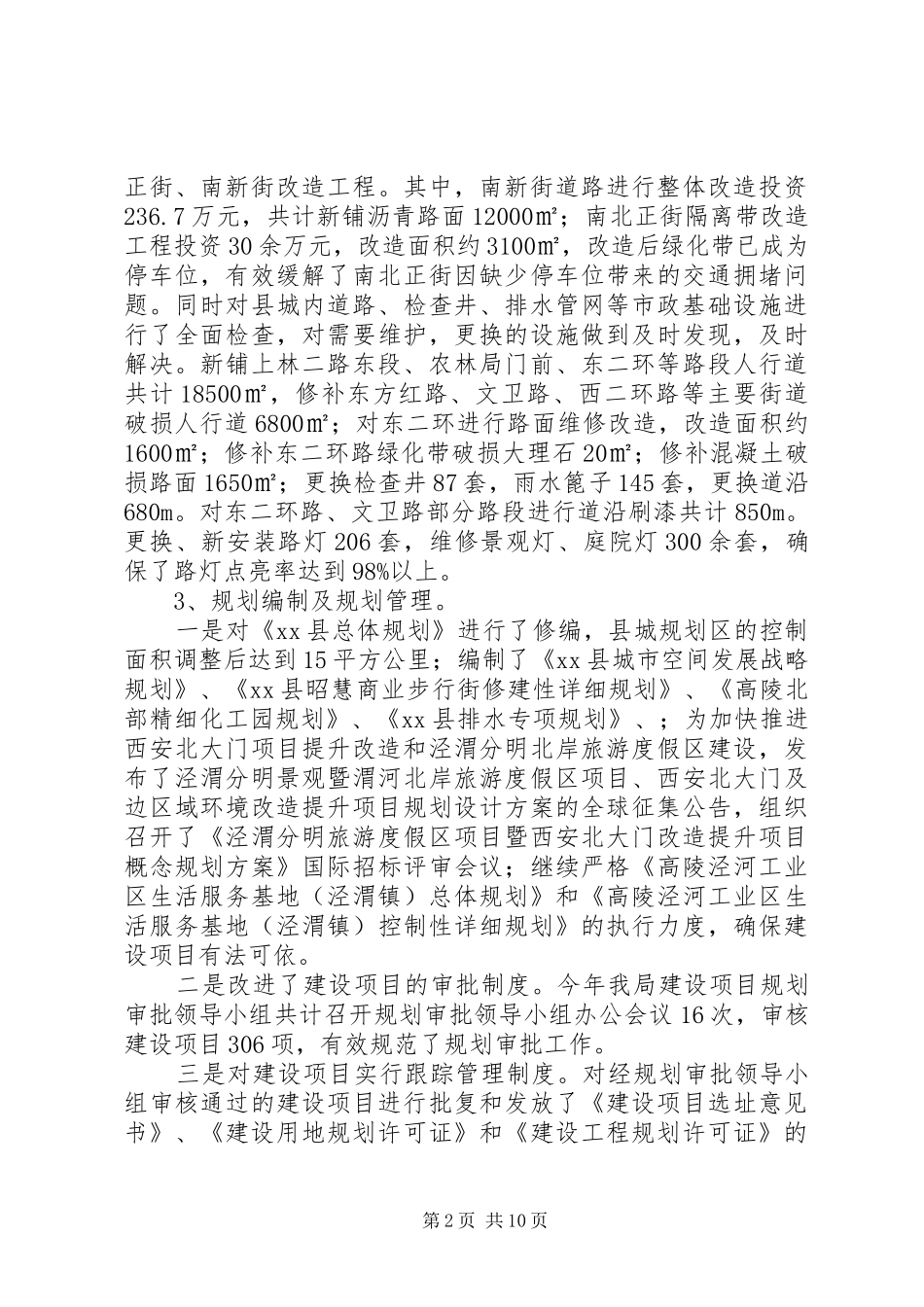

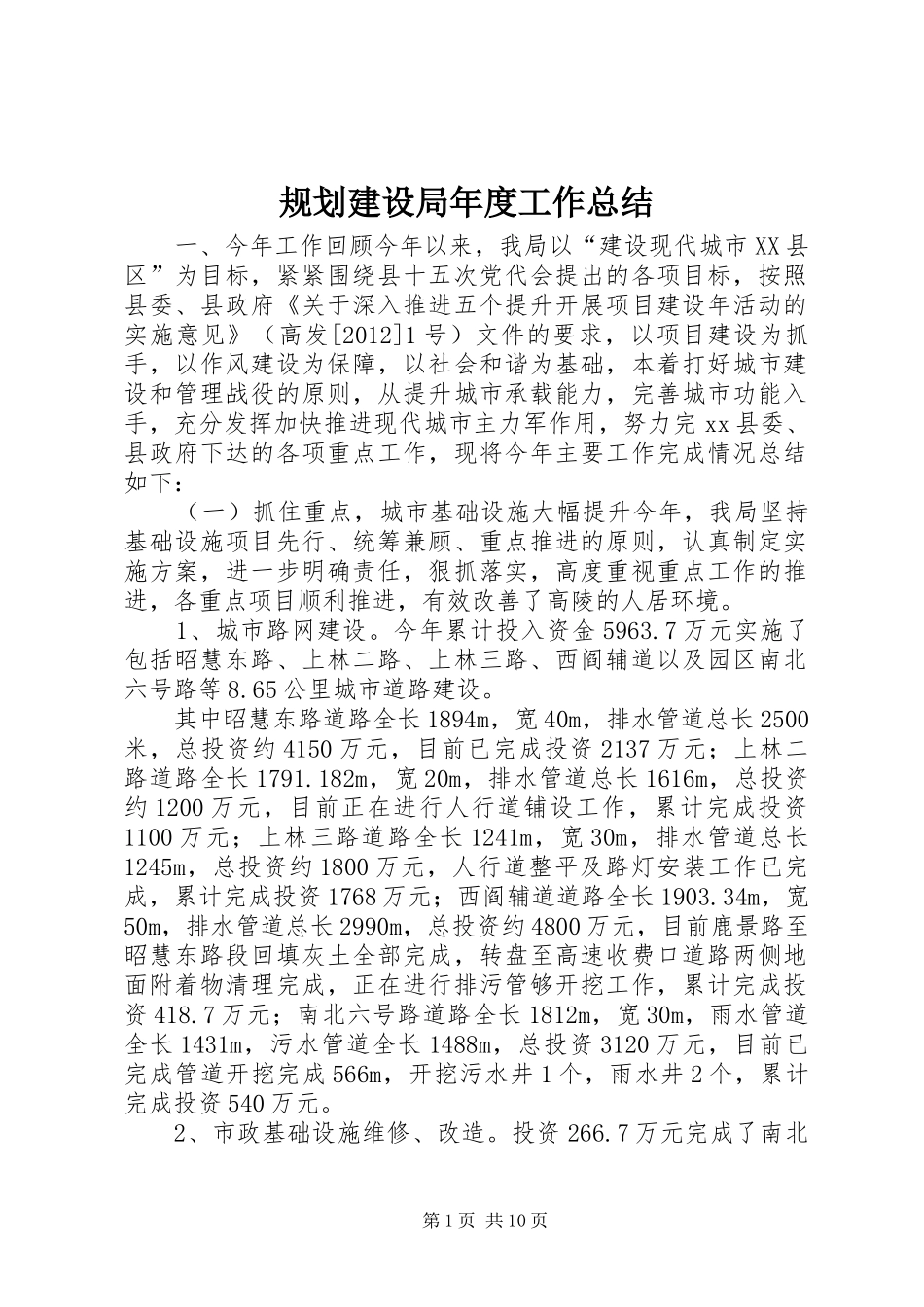

规划建设局年度工作总结一、今年工作回顾今年以来,我局以“建设现代城市XX县区”为目标,紧紧围绕县十五次党代会提出的各项目标,按照县委、县政府《关于深入推进五个提升开展项目建设年活动的实施意见》(高发[2012]1号)文件的要求,以项目建设为抓手,以作风建设为保障,以社会和谐为基础,本着打好城市建设和管理战役的原则,从提升城市承载能力,完善城市功能入手,充分发挥加快推进现代城市主力军作用,努力完xx县委、县政府下达的各项重点工作,现将今年主要工作完成情况总结如下:(一)抓住重点,城市基础设施大幅提升今年,我局坚持基础设施项目先行、统筹兼顾、重点推进的原则,认真制定实施方案,进一步明确责任,狠抓落实,高度重视重点工作的推进,各重点项目顺利推进,有效改善了高陵的人居环境
1、城市路网建设
今年累计投入资金5963
7万元实施了包括昭慧东路、上林二路、上林三路、西阎辅道以及园区南北六号路等8
65公里城市道路建设
其中昭慧东路道路全长1894m,宽40m,排水管道总长2500米,总投资约4150万元,目前已完成投资2137万元;上林二路道路全长1791
182m,宽20m,排水管道总长1616m,总投资约1200万元,目前正在进行人行道铺设工作,累计完成投资1100万元;上林三路道路全长1241m,宽30m,排水管道总长1245m,总投资约1800万元,人行道整平及路灯安装工作已完成,累计完成投资1768万元;西阎辅道道路全长1903
34m,宽50m,排水管道总长2990m,总投资约4800万元,目前鹿景路至昭慧东路段回填灰土全部完成,转盘至高速收费口道路两侧地面附着物清理完成,正在进行排污管够开挖工作,累计完成投资418
7万元;南北六号路道路全长1812m,宽30m,雨水管道全长1431m,污水管道全长1488m,总投资3120万元,目前已完成管道开挖完成566m,开挖污水井
