公司计划管理会议上发言提纲公司计划管理会议上的发言提纲一、xx项目xxxx年上半年的工作回顾xx项目上半年受环评影响基本处于停工或半停工做施工准备阶段,完成计划情况不理想,资金状况令人担忧,下步工作困难重重
二、xx项目的现状1、施工准备及施工进展情况(1)目前xx铁路工程指挥部所属5个项目部前期施工准备工作已基本就绪,3个拌和站已经通过业主验收并投入使用
第三项目部平安隧道5X横洞拌和设备还没有到齐,已到场的设备也出现了严重错误:配料机本该是四仓配料机,到场的为三仓配料机,无法用于本工程
第一、四项目部的xx库已经通过公安局的验收,目前第一项目部xx库已投入使用,第四项目部xx库随时可以投入使用
六个辅助导坑的“四个一”及进洞条件验收均已完成,单项工程开工报告获得了批准
现阶段六个辅助导坑已全部进洞,开挖最多的为第二项目部平安隧道2X横洞,开挖进尺约130m
开挖进尺最少的,也是最晚开工的是第一项目部平安隧道1X横洞,开挖进尺约20m,目前施工较慢,有待提高
(2)碎石场的生产已经逐步步入正规,规划中的开山碎石场已经开始土建,新规划的加工洞渣碎石场母材检测已经完成,正进行建设规划
(3)环评批复可能会在下个月批复
三、目前的困难1、资金压力巨大由于前期进行了大量小临设施施工,形成了大量的外债,造成了巨大的资金缺口,下一步地方政府又要要求支付征地费用,将进一步拉大资金缺口
2、关键岗位人力资源严重不足项目所需的技术干部、挖机司机、电工等关键岗位人员数第1页共3页量既不能满足施工生产需要,更无法满足履约要求
业主在xxxx年8月25日的信用评价中就此问题对项目进行了严厉的批评并扣分,记不良行为记录
3、现场设备无法满足要求现阶段主要是机械手及拌和站等关键设备无法满足目前的施工生产

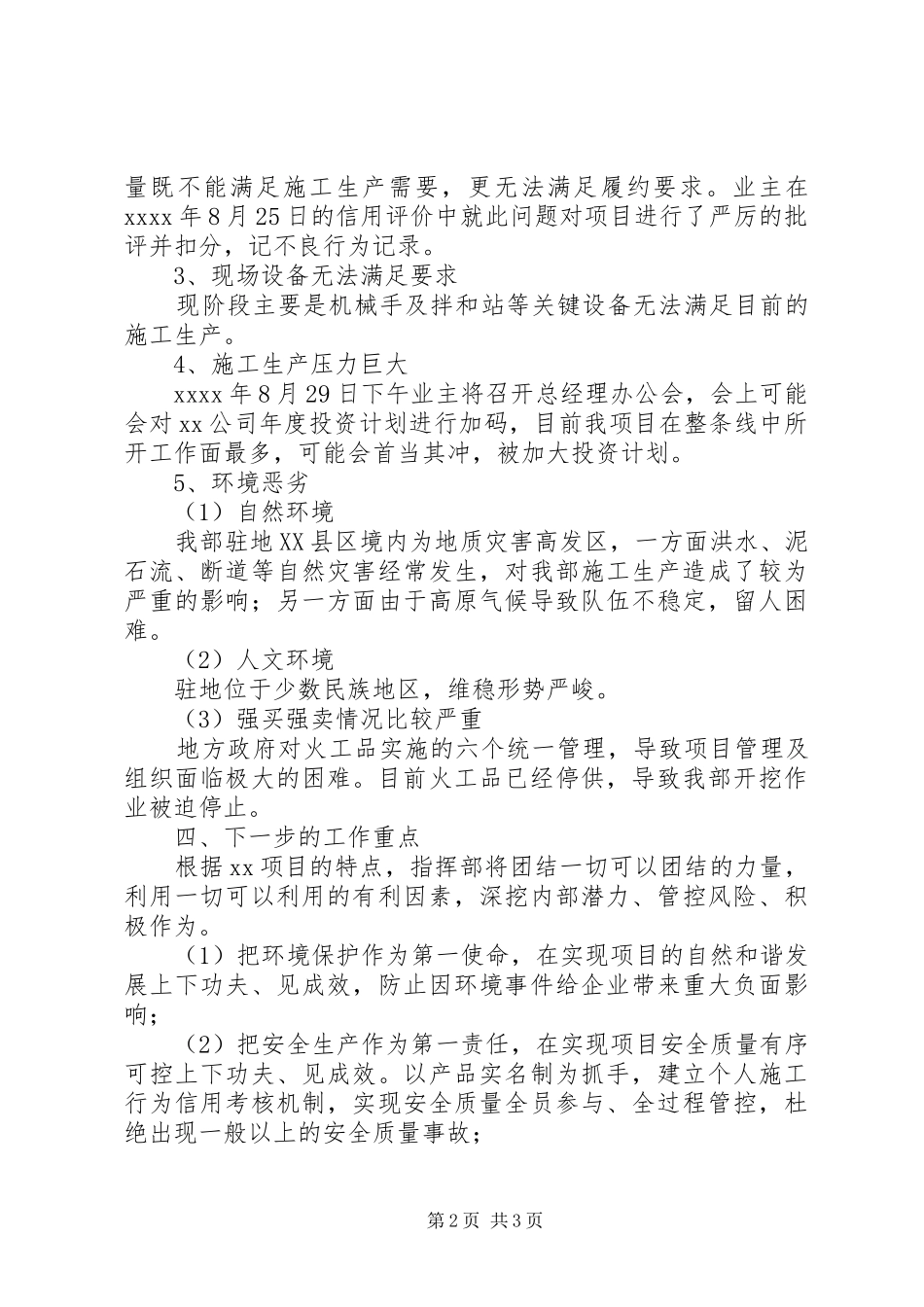

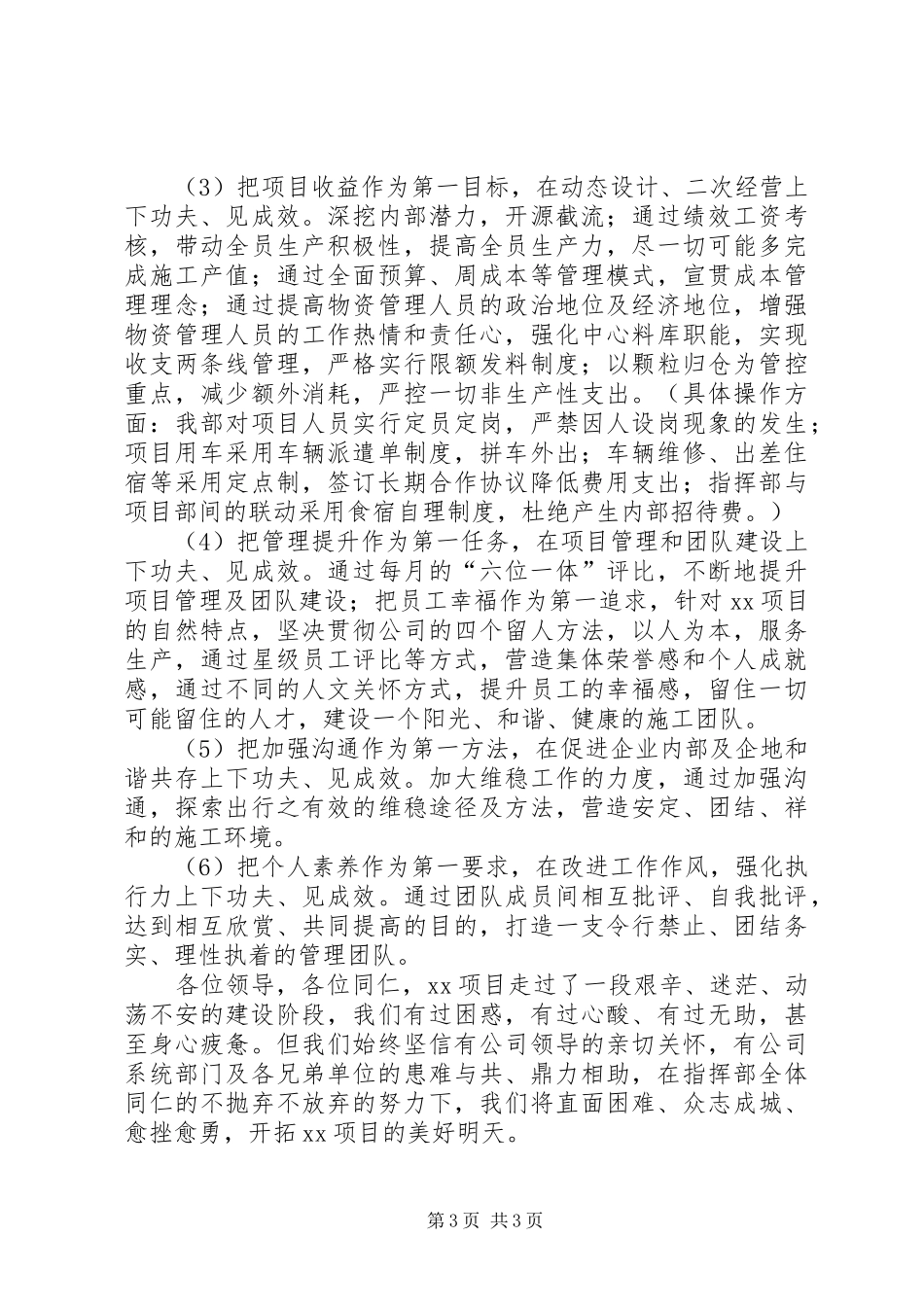

4、施工生产压力巨大xxxx年8月29日下午业主将召开总经理办公会,会上可能会对xx公司年度投资
