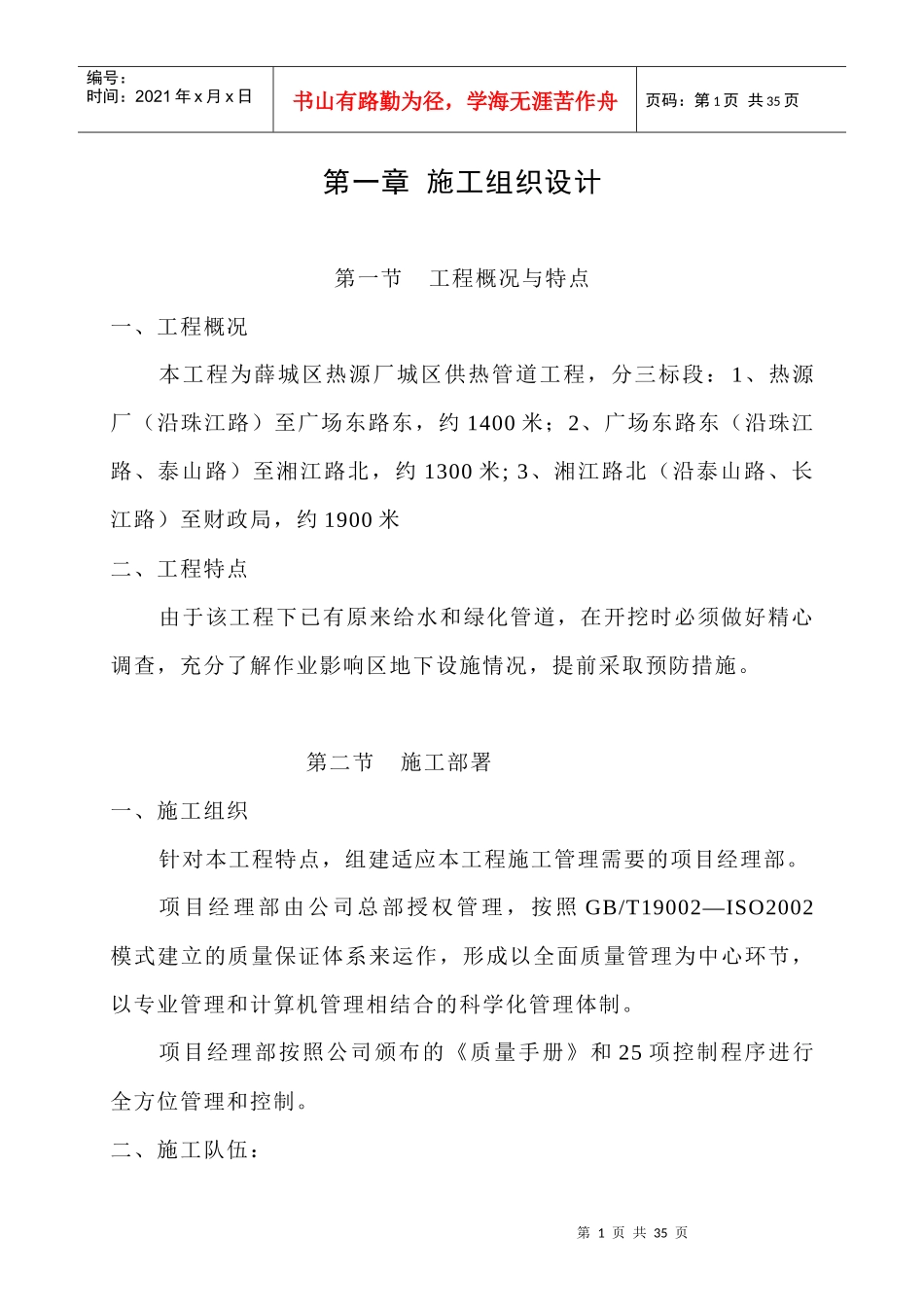

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页第一章施工组织设计第一节工程概况与特点一、工程概况本工程为薛城区热源厂城区供热管道工程,分三标段:1、热源厂(沿珠江路)至广场东路东,约1400米;2、广场东路东(沿珠江路、泰山路)至湘江路北,约1300米;3、湘江路北(沿泰山路、长江路)至财政局,约1900米二、工程特点由于该工程下已有原来给水和绿化管道,在开挖时必须做好精心调查,充分了解作业影响区地下设施情况,提前采取预防措施
第二节施工部署一、施工组织针对本工程特点,组建适应本工程施工管理需要的项目经理部
项目经理部由公司总部授权管理,按照GB/T19002—ISO2002模式建立的质量保证体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机管理相结合的科学化管理体制
项目经理部按照公司颁布的《质量手册》和25项控制程序进行全方位管理和控制

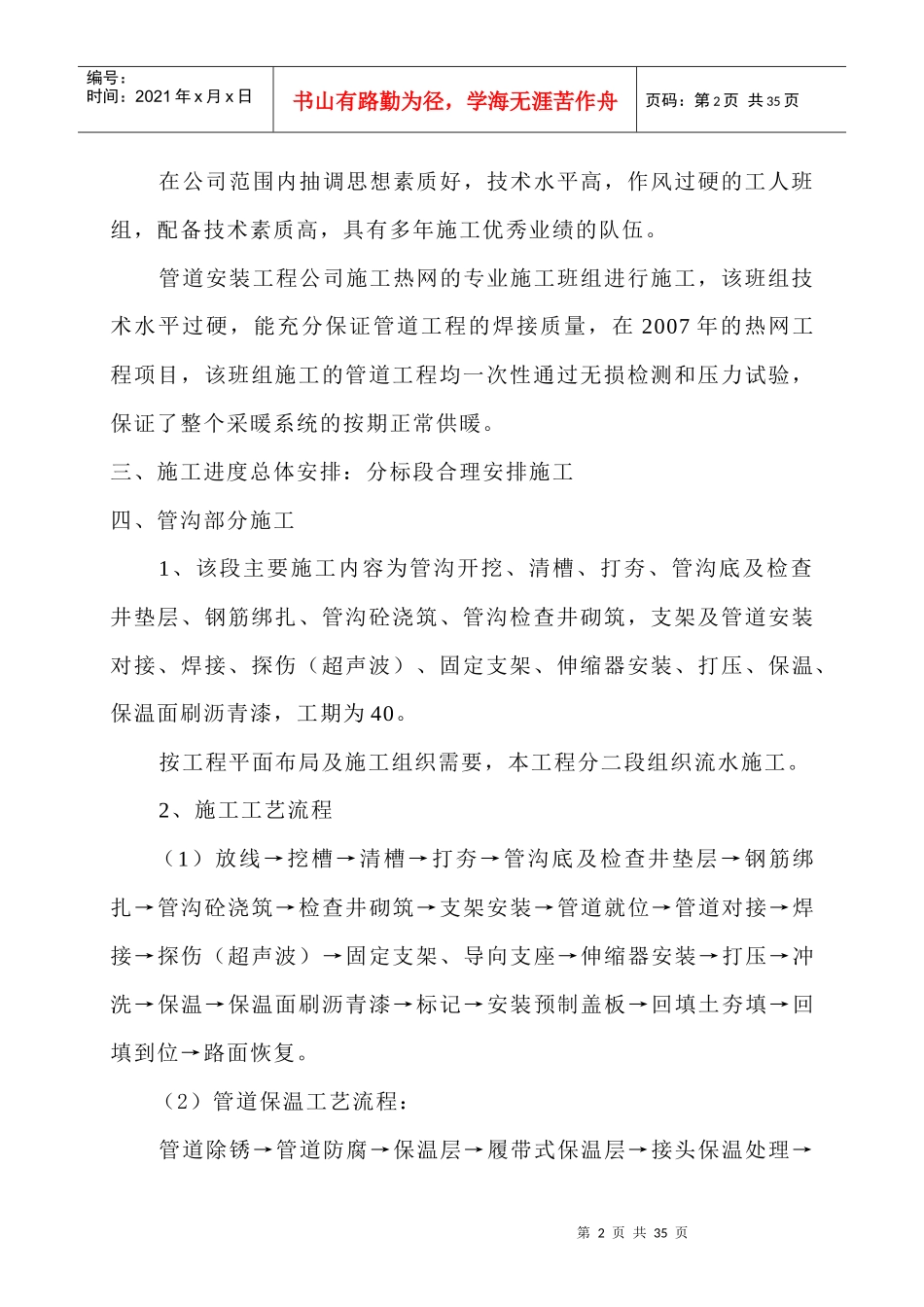

二、施工队伍:第2页共35页第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页在公司范围内抽调思想素质好,技术水平高,作风过硬的工人班组,配备技术素质高,具有多年施工优秀业绩的队伍
管道安装工程公司施工热网的专业施工班组进行施工,该班组技术水平过硬,能充分保证管道工程的焊接质量,在2007年的热网工程项目,该班组施工的管道工程均一次性通过无损检测和压力试验,保证了整个采暖系统的按期正常供暖
三、施工进度总体安排:分标段合理安排施工四、管沟部分施工1、该段主要施工内容为管沟开挖、清槽、打夯、管沟底及检查井垫层、钢筋绑扎、管沟砼浇筑、管沟检查井砌筑,支架及管道安装对接、焊接、探伤(超声波)、固定支架、伸缩器安装、打压、保温、保温面刷沥青漆,工期为40
按工程平面布局及施工组织需要,本工程分二段组织流水施工

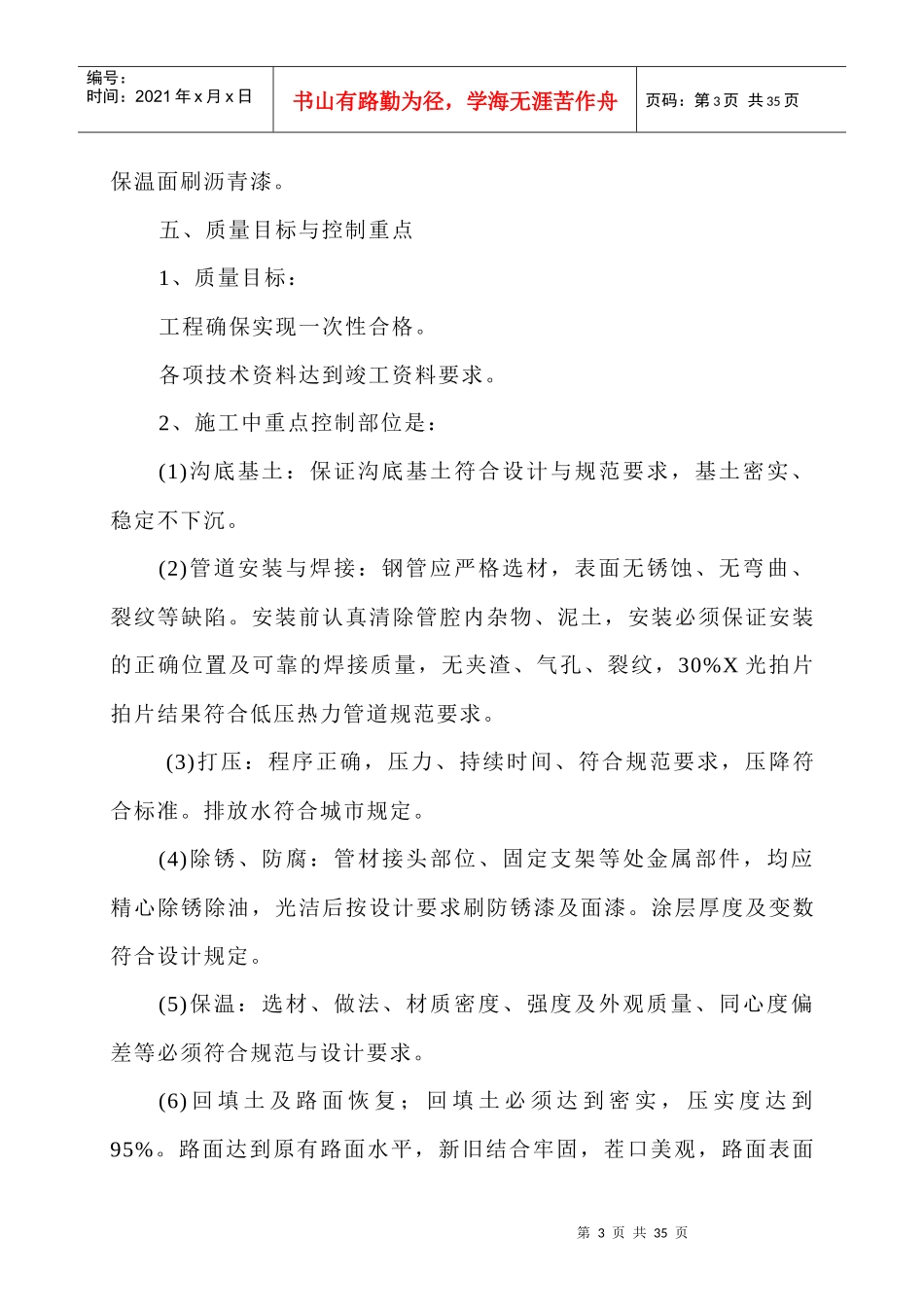

2、施工工艺流程(1)放线→挖槽→
