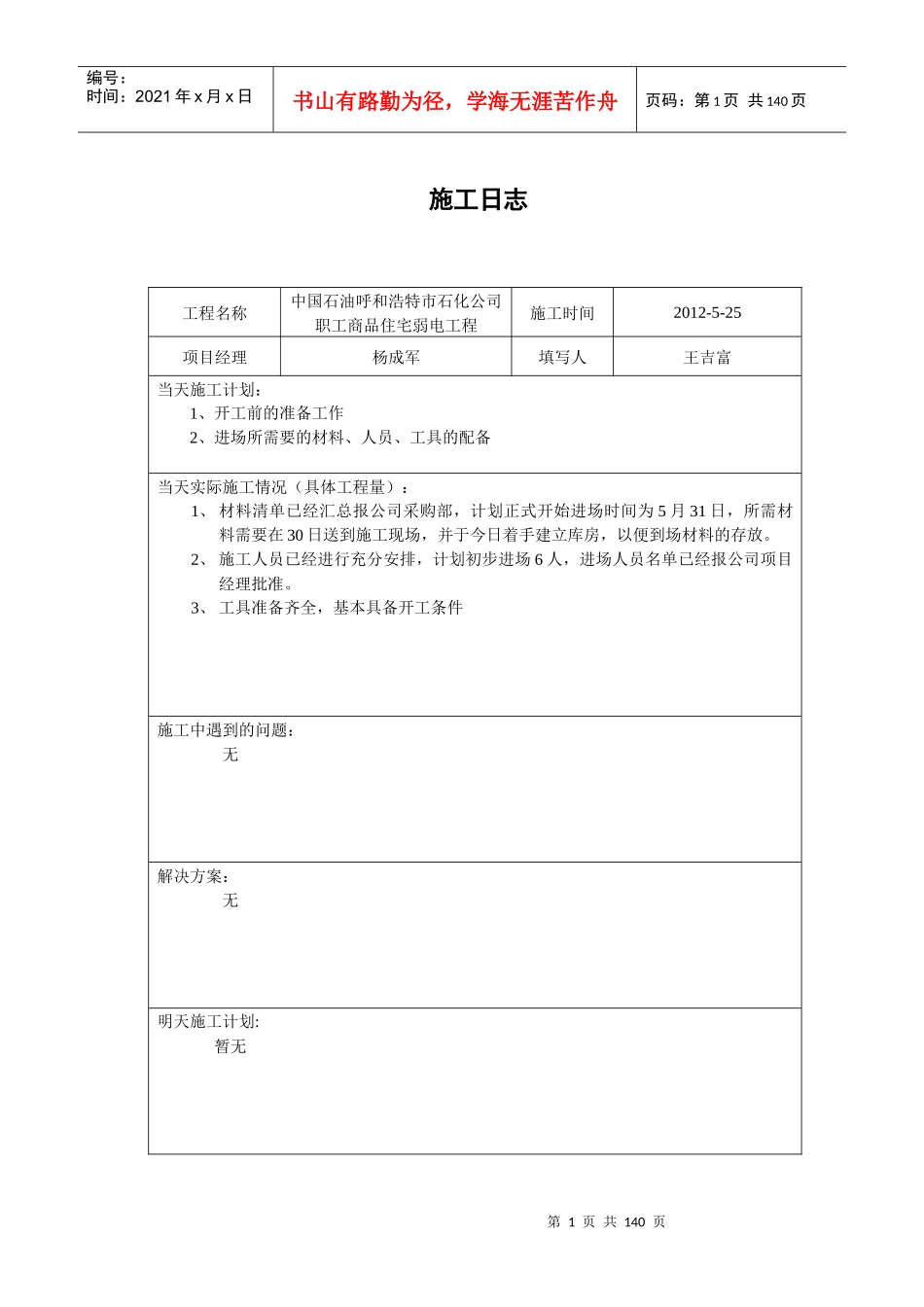

第1页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共140页施工日志工程名称中国石油呼和浩特市石化公司职工商品住宅弱电工程施工时间2012-5-25项目经理杨成军填写人王吉富当天施工计划:1、开工前的准备工作2、进场所需要的材料、人员、工具的配备当天实际施工情况(具体工程量):1、材料清单已经汇总报公司采购部,计划正式开始进场时间为5月31日,所需材料需要在30日送到施工现场,并于今日着手建立库房,以便到场材料的存放。2、施工人员已经进行充分安排,计划初步进场6人,进场人员名单已经报公司项目经理批准。3、工具准备齐全,基本具备开工条件施工中遇到的问题:无解决方案:无明天施工计划:暂无第2页共140页第1页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共140页备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必须每天一日志。施工日志工程名称中国石油呼和浩特市石化公司职工商品住宅弱电工程施工时间2012-5-30项目经理杨成军填写人王吉富当天施工计划:1、和甲方、监理方沟通准备明天进场施工和进场材料的审验工作。2、目前进场所需要材料都已经到位,并清点进入工地库房。当天实际施工情况(具体工程量):1、进场材料的报审资料递交监理公司,并会同现场弱电监理和甲方电气负责人共同对进场材料进行清点和检验,鉴定合格,可以使用。2、带领施工人员熟悉现场,并对施工方案进行初步安排。3、确立施工队长为:郭志刚,并将施工方案对其进行详细讲解。施工中遇到的问题:无解决方案:无明天施工计划:1、将开始对A段4#楼进行综合布线线缆敷设。第3页共140页第2页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共140页备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必须每天一日志。施工日志工程名称中国石油呼和浩特市石化公司职工商品住宅弱电工程施工时间2012-5-31项目经理杨成军填写人王吉富当天施工计划:1、将开始对A段4#楼进行综合布线线缆敷设。2、计划用时:6天当天实际施工情况(具体工程量):1、完成4#楼16-18层的综合布线线缆入户的敷设工作施工中遇到的问题:1、个别房间线管不通,已做记录并上报监理单位。解决方案:1、不通的线管由监理单位协调原线管敷设单位进行疏通第4页共140页第3页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共140页明天施工计划:1、开始对A段4#楼进行综合布线线缆敷设。备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必须每天一日志。施工日志工程名称中国石油呼和浩特市石化公司职工商品住宅弱电工程施工时间2012-6-1项目经理杨成军填写人王吉富当天施工计划:1、将开始对A段4#楼进行综合布线线缆敷设。2、计划用时:6天当天实际施工情况(具体工程量):1、完成4#楼13-15层的综合布线线缆入户的敷设工作施工中遇到的问题:1、个别房间线管不通,已做记录并上报监理单位。第5页共140页第4页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共140页解决方案:1、不通的线管由监理单位协调原线管敷设单位配合进行疏通。2、经协调,4#楼疏通时间暂定为:6月5日明天施工计划:1、开始对A段4#楼进行综合布线线缆敷设。备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必须每天一日志。施工日志工程名称中国石油呼和浩特市石化公司职工商品住宅弱电工程施工时间2012-6-2项目经理杨成军填写人王吉富当天施工计划:1、将开始对A段4#楼进行综合布线线缆敷设。2、计划用时:6天当天实际施工情况(具体工程量):1、完成4#楼10-12层的综合布线线缆入户的敷设工作第6页共140页第5页共140页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共140页施工中遇到的问题:1、个别房间线管不通,已做记录并上报监理单位。解决方案:1、不通的线管由监理单位协调原线管敷设单位配合进行疏通。明天施工计划:1、开始对A段4#楼进行综合布线线缆敷设。备注:本日志需各现场技术员、施工员(包括施工现场负责人)都必...
