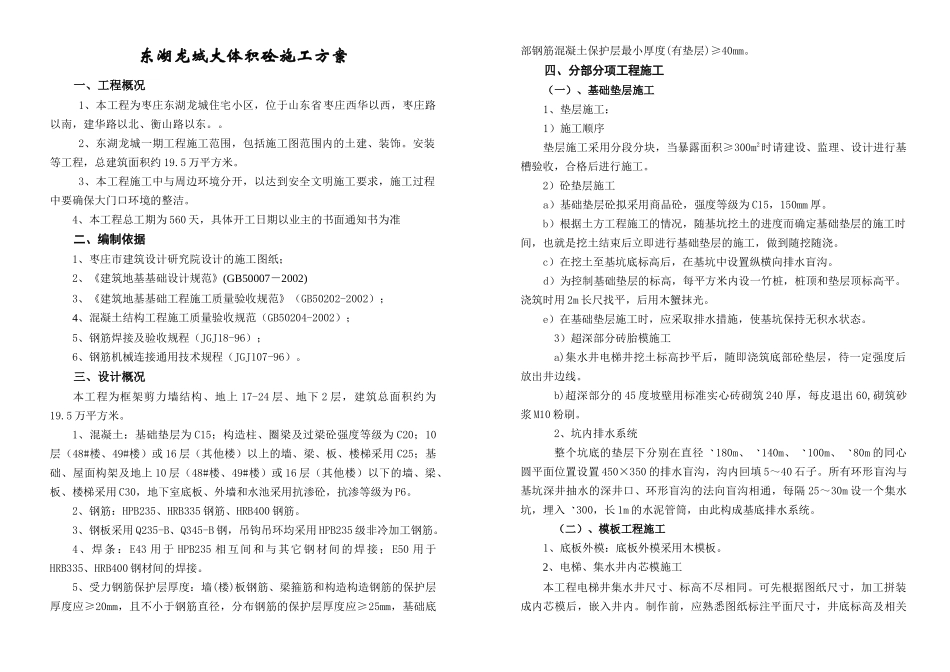

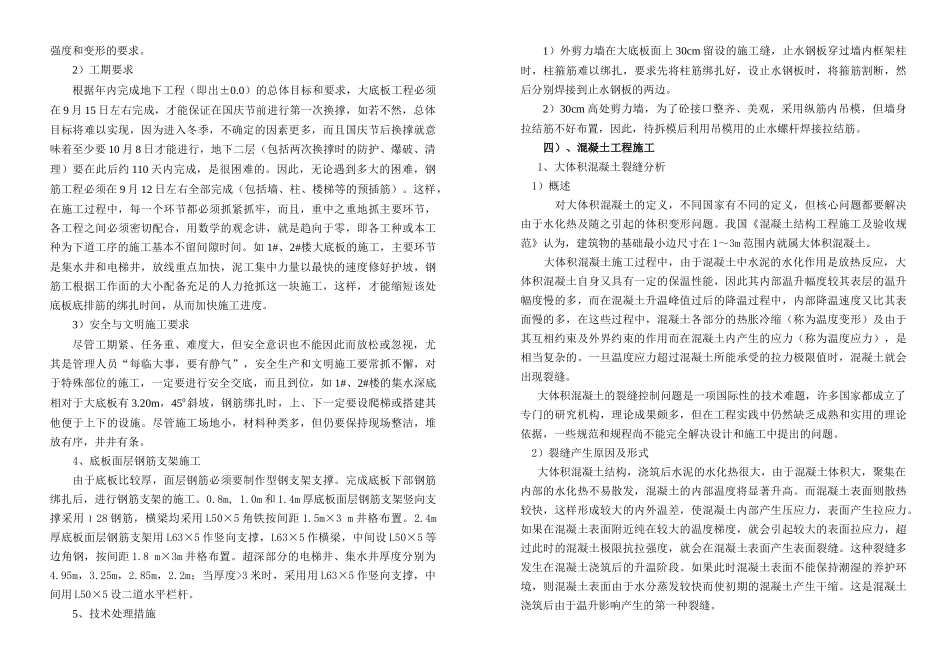

东湖龙城大体积砼施工方案一、工程概况1、本工程为枣庄东湖龙城住宅小区,位于山东省枣庄西华以西,枣庄路以南,建华路以北、衡山路以东。。2、东湖龙城一期工程施工范围,包括施工图范围内的土建、装饰。安装等工程,总建筑面积约19.5万平方米。3、本工程施工中与周边环境分开,以达到安全文明施工要求,施工过程中要确保大门口环境的整洁。4、本工程总工期为560天,具体开工日期以业主的书面通知书为准二、编制依据1、枣庄市建筑设计研究院设计的施工图纸;2、《建筑地基基础设计规范》(GB50007-2002)3、《建筑地基基础工程施工质量验收规范》(GB50202-2002);4、混凝土结构工程施工质量验收规范(GB50204-2002);5、钢筋焊接及验收规程(JGJ18-96);6、钢筋机械连接通用技术规程(JGJ107-96)。三、设计概况本工程为框架剪力墙结构、地上17-24层、地下2层,建筑总面积约为19.5万平方米。1、混凝土:基础垫层为C15;构造柱、圈梁及过梁砼强度等级为C20;10层(48#楼、49#楼)或16层(其他楼)以上的墙、梁、板、楼梯采用C25;基础、屋面构架及地上10层(48#楼、49#楼)或16层(其他楼)以下的墙、梁、板、楼梯采用C30,地下室底板、外墙和水池采用抗渗砼,抗渗等级为P6。2、钢筋:HPB235、HRB335钢筋、HRB400钢筋。3、钢板采用Q235-B、Q345-B钢,吊钩吊环均采用HPB235级非冷加工钢筋。4、焊条:E43用于HPB235相互间和与其它钢材间的焊接;E50用于HRB335、HRB400钢材间的焊接。5、受力钢筋保护层厚度:墙(楼)板钢筋、梁箍筋和构造构造钢筋的保护层厚度应≥20mm,且不小于钢筋直径,分布钢筋的保护层厚度应≥25mm,基础底部钢筋混凝土保护层最小厚度(有垫层)≥40mm。四、分部分项工程施工(一)、基础垫层施工1、垫层施工:1)施工顺序垫层施工采用分段分块,当暴露面积≥300m2时请建设、监理、设计进行基槽验收,合格后进行施工。2)砼垫层施工a)基础垫层砼拟采用商品砼,强度等级为C15,150mm厚。b)根据土方工程施工的情况,随基坑挖土的进度而确定基础垫层的施工时间,也就是挖土结束后立即进行基础垫层的施工,做到随挖随浇。c)在挖土至基坑底标高后,在基坑中设置纵横向排水盲沟。d)为控制基础垫层的标高,每平方米内设一竹桩,桩顶和垫层顶标高平。浇筑时用2m长尺找平,后用木蟹抹光。e)在基础垫层施工时,应采取排水措施,使基坑保持无积水状态。3)超深部分砖胎模施工a)集水井电梯井挖土标高抄平后,随即浇筑底部砼垫层,待一定强度后放出井边线。b)超深部分的45度坡壁用标准实心砖砌筑240厚,每皮退出60,砌筑砂浆M10粉刷。2、坑内排水系统整个坑底的垫层下分别在直径180m、140m、100m、80m的同心圆平面位置设置450×350的排水盲沟,沟内回填5~40石子。所有环形盲沟与基坑深井抽水的深井口、环形盲沟的法向盲沟相通,每隔25~30m设一个集水坑,埋入300,长1m的水泥管筒,由此构成基底排水系统。(二)、模板工程施工1、底板外模:底板外模采用木模板。2、电梯、集水井内芯模施工本工程电梯井集水井尺寸、标高不尽相同。可先根据图纸尺寸,加工拼装成内芯模后,嵌入井内。制作前,应熟悉图纸标注平面尺寸,井底标高及相关线。在预制拼装箱型后插入已绑扎好钢筋的井内,箱型内采用木方,以田字格形布置,间距450。井底平模上根据面积大小,开300×300孔洞,用作透气孔和观测孔,必要时亦可作为振动口。预制拼装箱平面、标高调整好后,箱上口用井字形安装I16#,四面采用25钢筋上端焊住工字钢,下端焊住底板下桩头钢筋。3、外墙吊模施工外墙高300吊模即为底板与外墙板水平止水施工缝。为后浇的墙板砼接槎目测看不到施工缝,吊模板支模时,采用安装在墙板插筋的内侧,木契加固。外墙水平止水钢板下端采用止水螺杆,上端用12钢筋固定。止水螺杆在下次墙板支模时可重复利用。拆模按照支模时顺序相反。(三)、钢筋工程施工1、准备工作由于大底板各分块形状不一,尺寸复杂,而且量大,工期紧,对钢筋配料工作带来一定的难度,因此,施工前必须预先认真做好如下工作:1)熟悉图纸,做好翻样班组管理人员在施工前必须认真看图,熟悉图纸上的有关规定,认真做...
