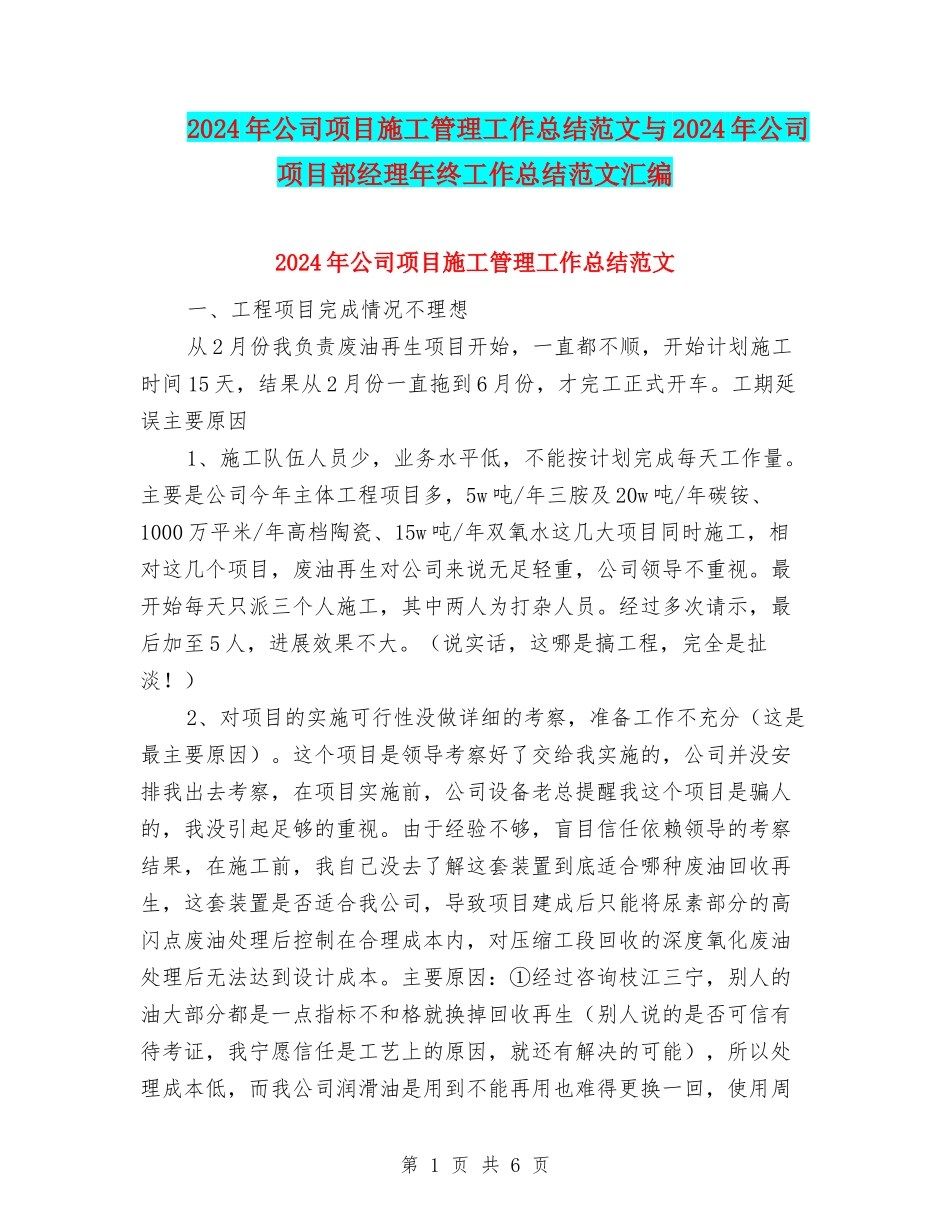

2024年公司项目施工管理工作总结范文与2024年公司项目部经理年终工作总结范文汇编2024年公司项目施工管理工作总结范文一、工程项目完成情况不理想从2月份我负责废油再生项目开始,一直都不顺,开始计划施工时间15天,结果从2月份一直拖到6月份,才完工正式开车
工期延误主要原因1、施工队伍人员少,业务水平低,不能按计划完成每天工作量
主要是公司今年主体工程项目多,5w吨/年三胺及20w吨/年碳铵、1000万平米/年高档陶瓷、15w吨/年双氧水这几大项目同时施工,相对这几个项目,废油再生对公司来说无足轻重,公司领导不重视
最开始每天只派三个人施工,其中两人为打杂人员
经过多次请示,最后加至5人,进展效果不大
(说实话,这哪是搞工程,完全是扯淡
)2、对项目的实施可行性没做详细的考察,准备工作不充分(这是最主要原因)
这个项目是领导考察好了交给我实施的,公司并没安排我出去考察,在项目实施前,公司设备老总提醒我这个项目是骗人的,我没引起足够的重视

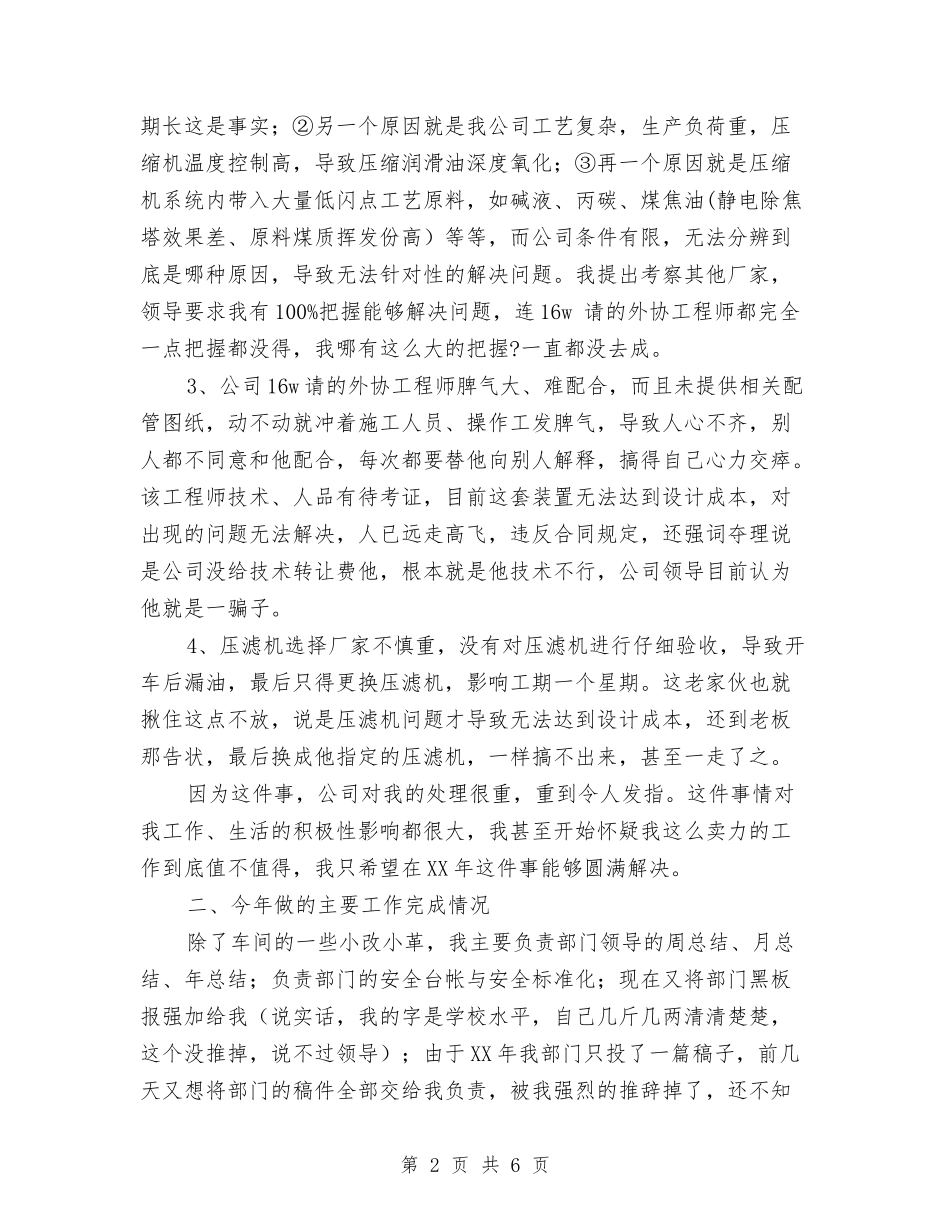

由于经验不够,盲目信任依赖领导的考察结果,在施工前,我自己没去了解这套装置到底适合哪种废油回收再生,这套装置是否适合我公司,导致项目建成后只能将尿素部分的高闪点废油处理后控制在合理成本内,对压缩工段回收的深度氧化废油处理后无法达到设计成本
主要原因:①经过咨询枝江三宁,别人的油大部分都是一点指标不和格就换掉回收再生(别人说的是否可信有待考证,我宁愿信任是工艺上的原因,就还有解决的可能),所以处理成本低,而我公司润滑油是用到不能再用也难得更换一回,使用周第1页共6页期长这是事实;②另一个原因就是我公司工艺复杂,生产负荷重,压缩机温度控制高,导致压缩润滑油深度氧化;③再一个原因就是压缩机系统内带入大量低闪点工艺原料,如碱液、丙碳、煤焦油(静电除焦塔效果差、原料煤质挥发份高)等等,而公司条件有限,无法分辨到底是哪种原因,导致无法针对性的解决问题
