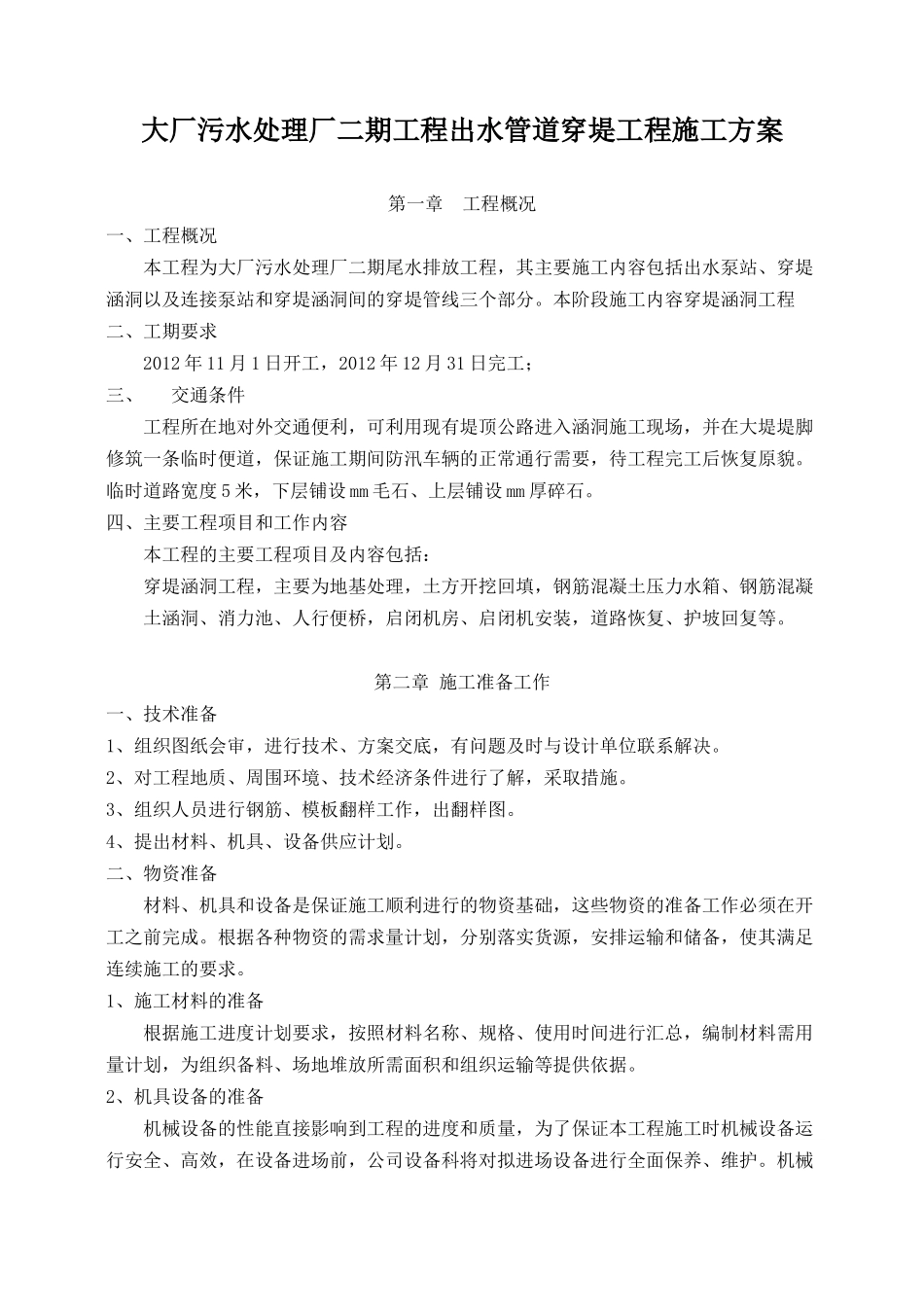

大厂污水处理厂二期工程出水管道穿堤工程施工方案第一章工程概况一、工程概况本工程为大厂污水处理厂二期尾水排放工程,其主要施工内容包括出水泵站、穿堤涵洞以及连接泵站和穿堤涵洞间的穿堤管线三个部分
本阶段施工内容穿堤涵洞工程二、工期要求2012年11月1日开工,2012年12月31日完工;三、交通条件工程所在地对外交通便利,可利用现有堤顶公路进入涵洞施工现场,并在大堤堤脚修筑一条临时便道,保证施工期间防汛车辆的正常通行需要,待工程完工后恢复原貌
临时道路宽度5米,下层铺设mm毛石、上层铺设mm厚碎石
四、主要工程项目和工作内容本工程的主要工程项目及内容包括:穿堤涵洞工程,主要为地基处理,土方开挖回填,钢筋混凝土压力水箱、钢筋混凝土涵洞、消力池、人行便桥,启闭机房、启闭机安装,道路恢复、护坡回复等
第二章施工准备工作一、技术准备1、组织图纸会审,进行技术、方案交底,有问题及时与设计单位联系解决
2、对工程地质、周围环境、技术经济条件进行了解,采取措施
3、组织人员进行钢筋、模板翻样工作,出翻样图
4、提出材料、机具、设备供应计划
二、物资准备材料、机具和设备是保证施工顺利进行的物资基础,这些物资的准备工作必须在开工之前完成
根据各种物资的需求量计划,分别落实货源,安排运输和储备,使其满足连续施工的要求
1、施工材料的准备根据施工进度计划要求,按照材料名称、规格、使用时间进行汇总,编制材料需用量计划,为组织备料、场地堆放所需面积和组织运输等提供依据
2、机具设备的准备机械设备的性能直接影响到工程的进度和质量,为了保证本工程施工时机械设备运行安全、高效,在设备进场前,公司设备科将对拟进场设备进行全面保养、维护
机械进场后安装调试阶段,使其达到较好的运转状态,施工前备足施工所需机械及易损零配件,确保施工顺利进行

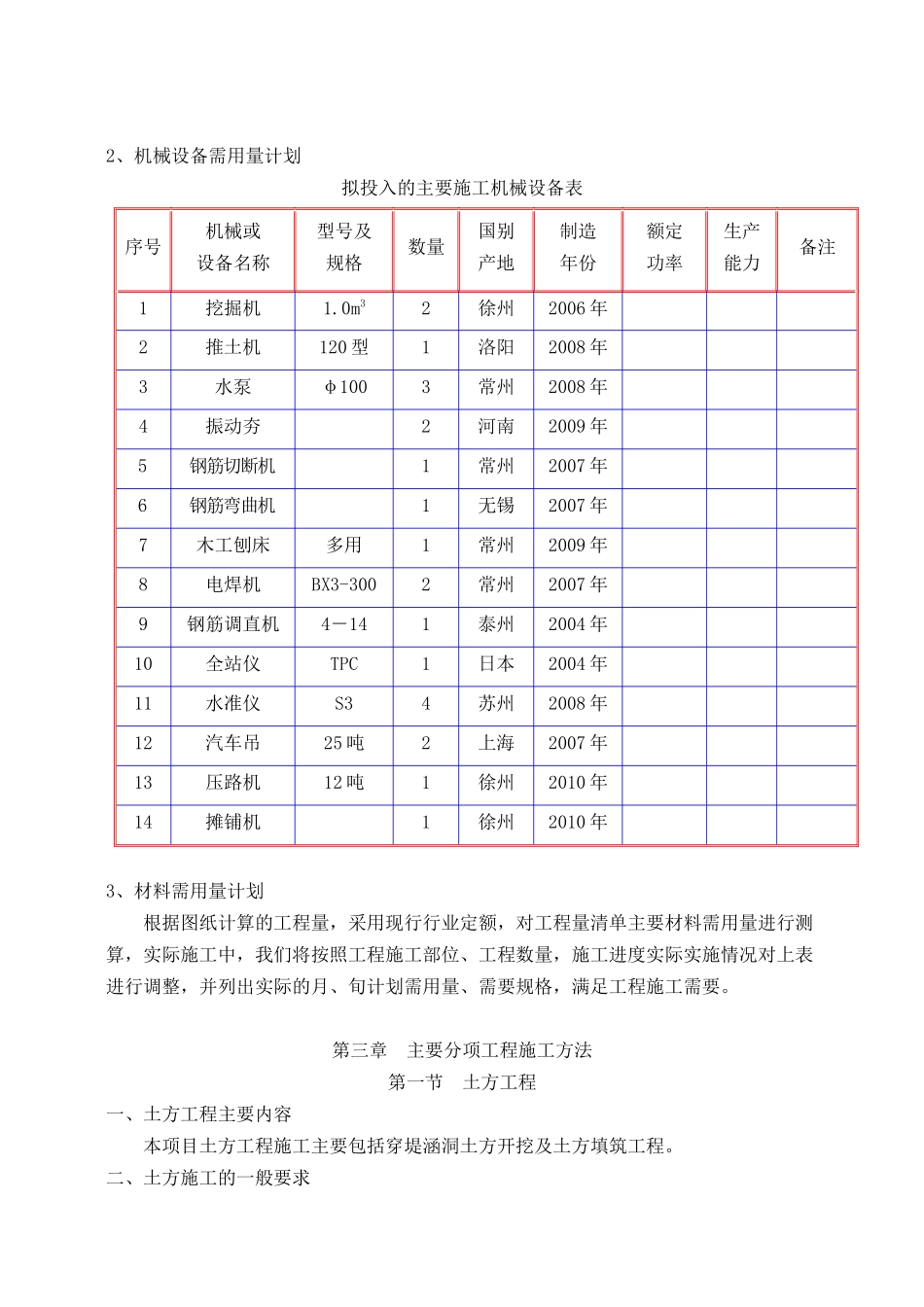

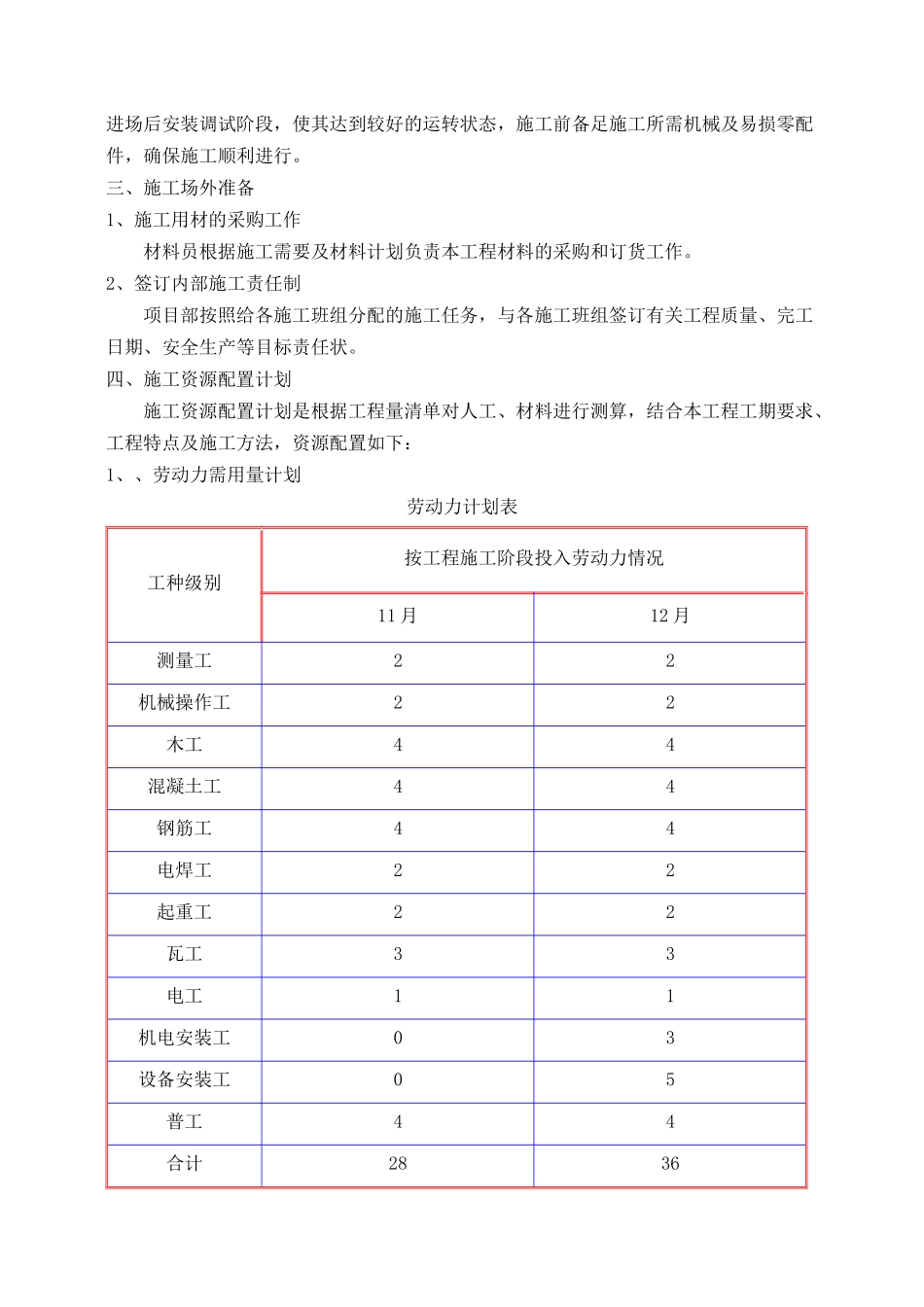

三、施工场外准备1、施工用材的采购工作材料员根据施工需要及材料计划负责本工程
