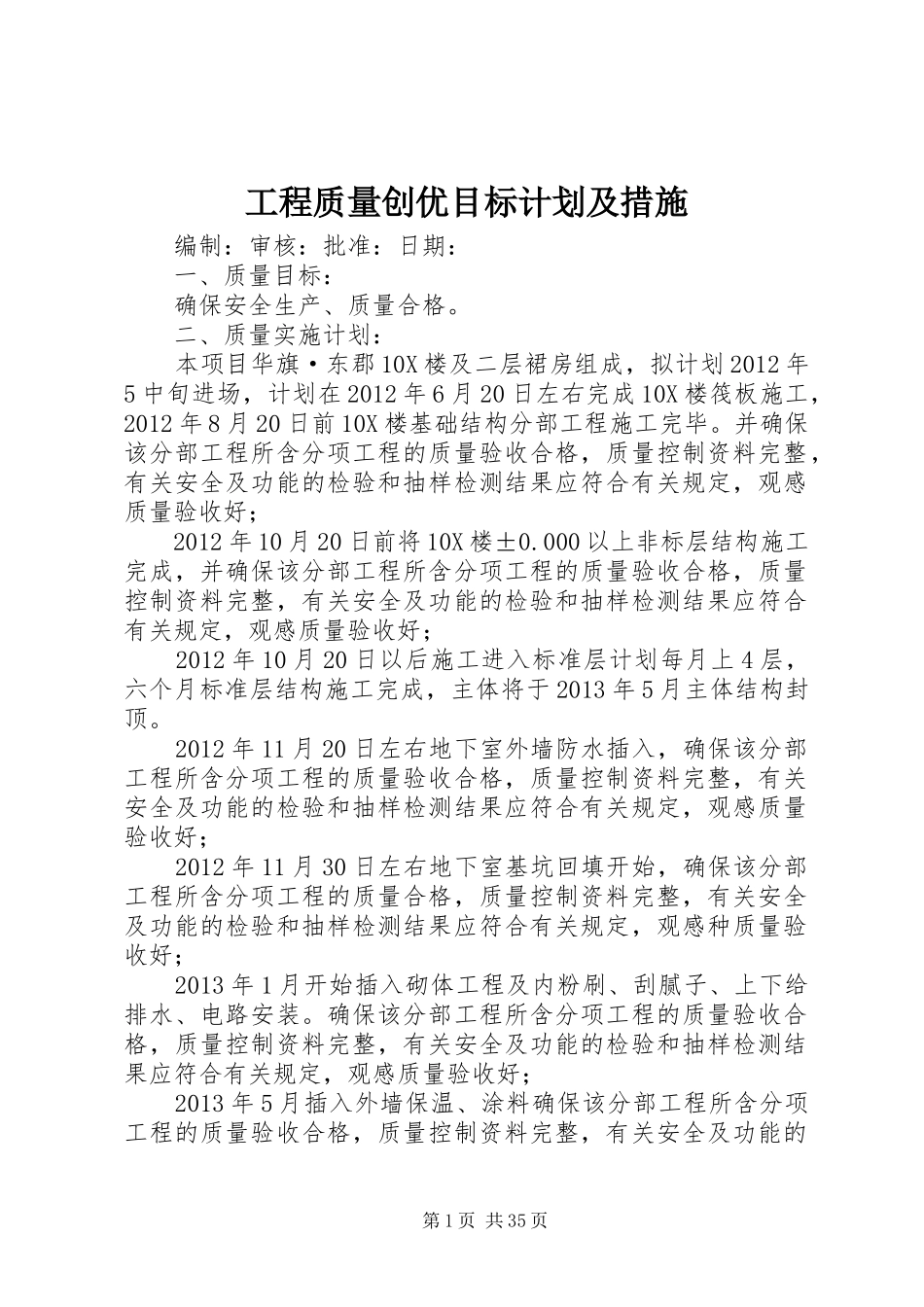

工程质量创优目标计划及措施编制:审核:批准:日期:一、质量目标:确保安全生产、质量合格
二、质量实施计划:本项目华旗·东郡10X楼及二层裙房组成,拟计划2012年5中旬进场,计划在2012年6月20日左右完成10X楼筏板施工,2012年8月20日前10X楼基础结构分部工程施工完毕
并确保该分部工程所含分项工程的质量验收合格,质量控制资料完整,有关安全及功能的检验和抽样检测结果应符合有关规定,观感质量验收好;2012年10月20日前将10X楼±0
000以上非标层结构施工完成,并确保该分部工程所含分项工程的质量验收合格,质量控制资料完整,有关安全及功能的检验和抽样检测结果应符合有关规定,观感质量验收好;2012年10月20日以后施工进入标准层计划每月上4层,六个月标准层结构施工完成,主体将于2013年5月主体结构封顶
2012年11月20日左右地下室外墙防水插入,确保该分部工程所含分项工程的质量验收合格,质量控制资料完整,有关安全及功能的检验和抽样检测结果应符合有关规定,观感质量验收好;2012年11月30日左右地下室基坑回填开始,确保该分部工程所含分项工程的质量合格,质量控制资料完整,有关安全及功能的检验和抽样检测结果应符合有关规定,观感种质量验收好;2013年1月开始插入砌体工程及内粉刷、刮腻子、上下给排水、电路安装

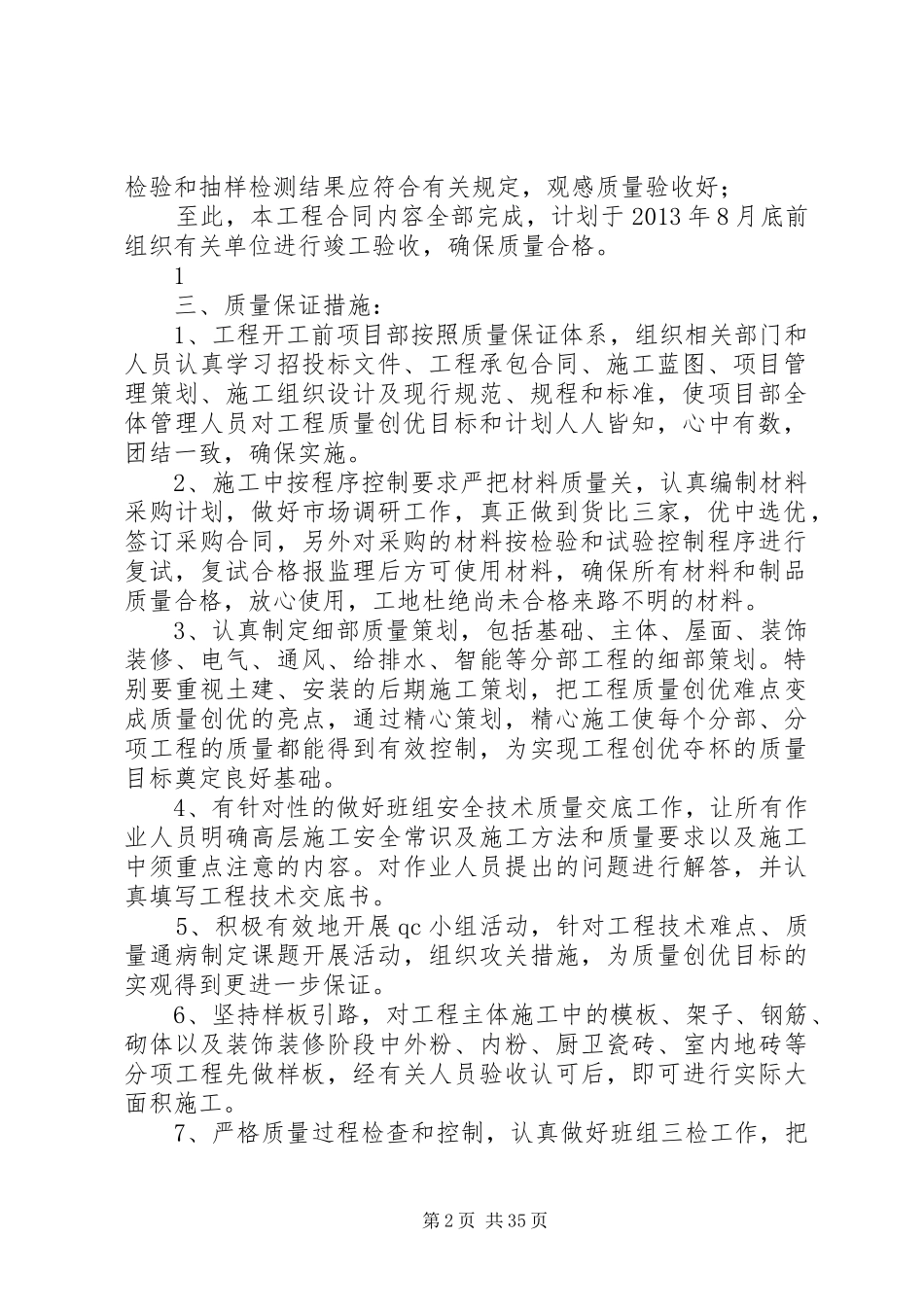

确保该分部工程所含分项工程的质量验收合格,质量控制资料完整,有关安全及功能的检验和抽样检测结果应符合有关规定,观感质量验收好;2013年5月插入外墙保温、涂料确保该分部工程所含分项工程的质量验收合格,质量控制资料完整,有关安全及功能的第1页共35页检验和抽样检测结果应符合有关规定,观感质量验收好;至此,本工程合同内容全部完成,计划于2013年8月底前组织有关单位进行竣工验收,确保质量合格

1三、质量保证措施:1、工程开工前项目部按照质量保证体系,组织相关部门
