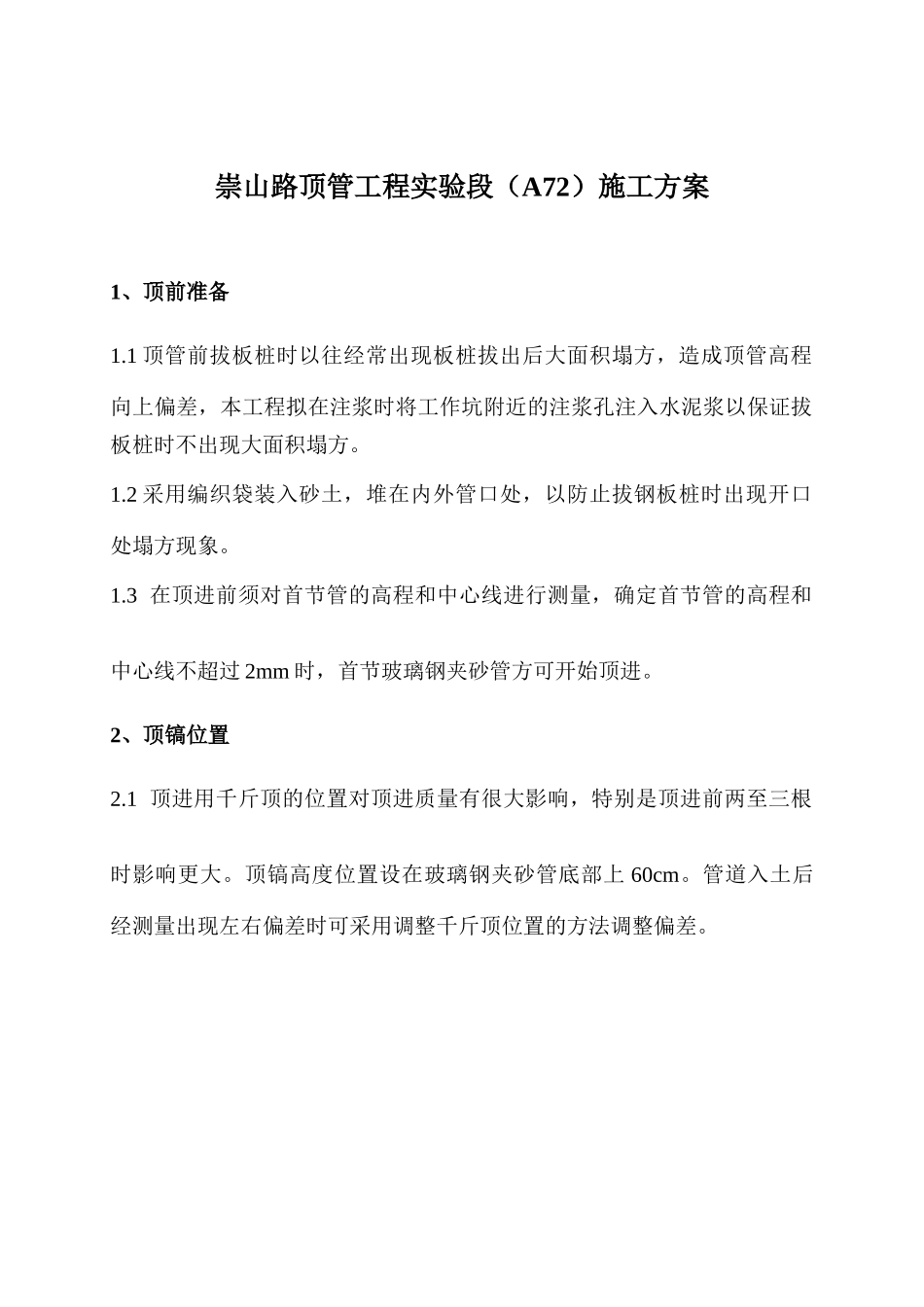

崇山路顶管工程实验段(A72)施工方案1、顶前准备1
1顶管前拔板桩时以往经常出现板桩拔出后大面积塌方,造成顶管高程向上偏差,本工程拟在注浆时将工作坑附近的注浆孔注入水泥浆以保证拔板桩时不出现大面积塌方
2采用编织袋装入砂土,堆在内外管口处,以防止拔钢板桩时出现开口处塌方现象
3在顶进前须对首节管的高程和中心线进行测量,确定首节管的高程和中心线不超过2mm时,首节玻璃钢夹砂管方可开始顶进
2、顶镐位置2
1顶进用千斤顶的位置对顶进质量有很大影响,特别是顶进前两至三根时影响更大
顶镐高度位置设在玻璃钢夹砂管底部上60cm
管道入土后经测量出现左右偏差时可采用调整千斤顶位置的方法调整偏差

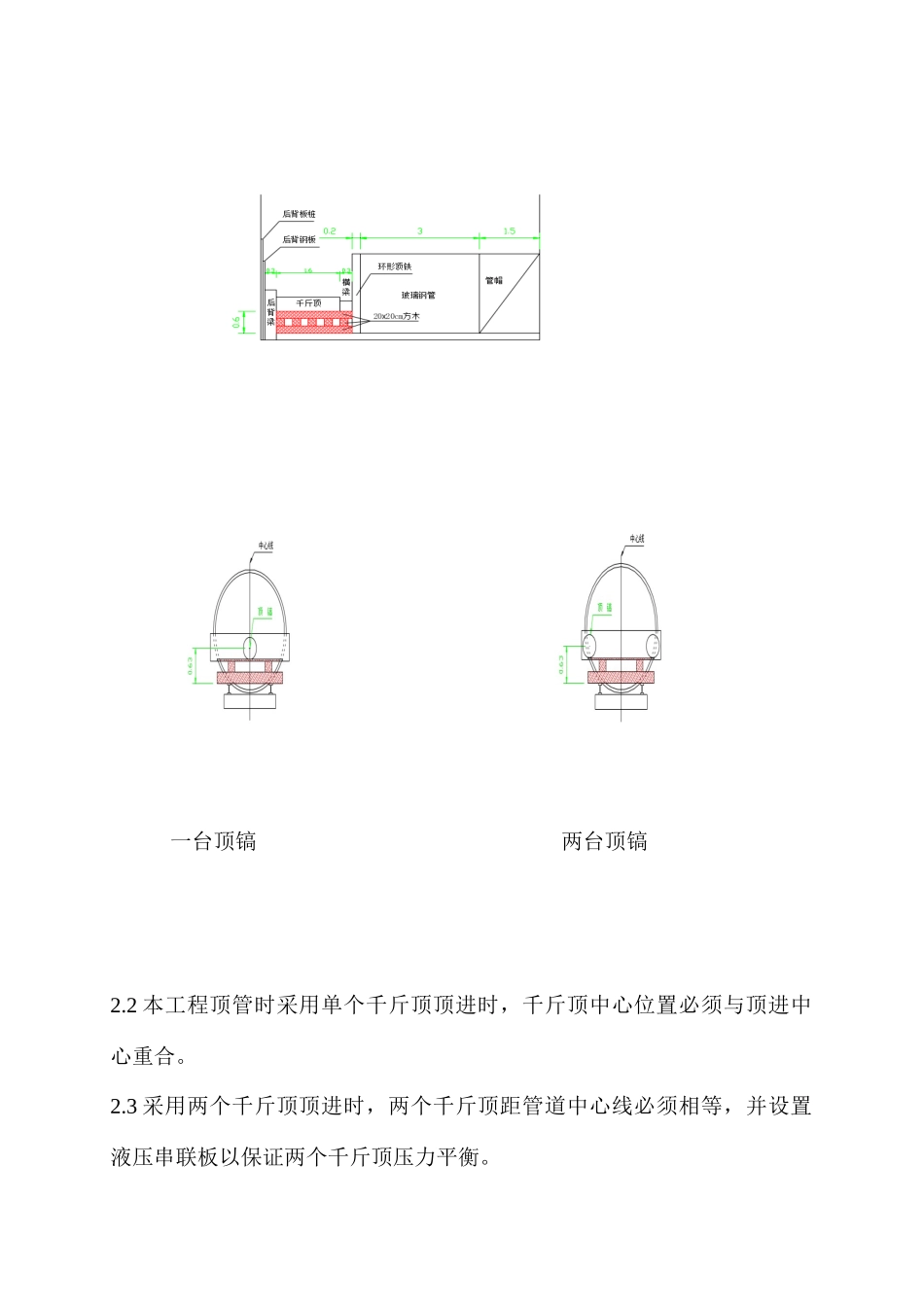

一台顶镐两台顶镐2
2本工程顶管时采用单个千斤顶顶进时,千斤顶中心位置必须与顶进中心重合
3采用两个千斤顶顶进时,两个千斤顶距管道中心线必须相等,并设置液压串联板以保证两个千斤顶压力平衡

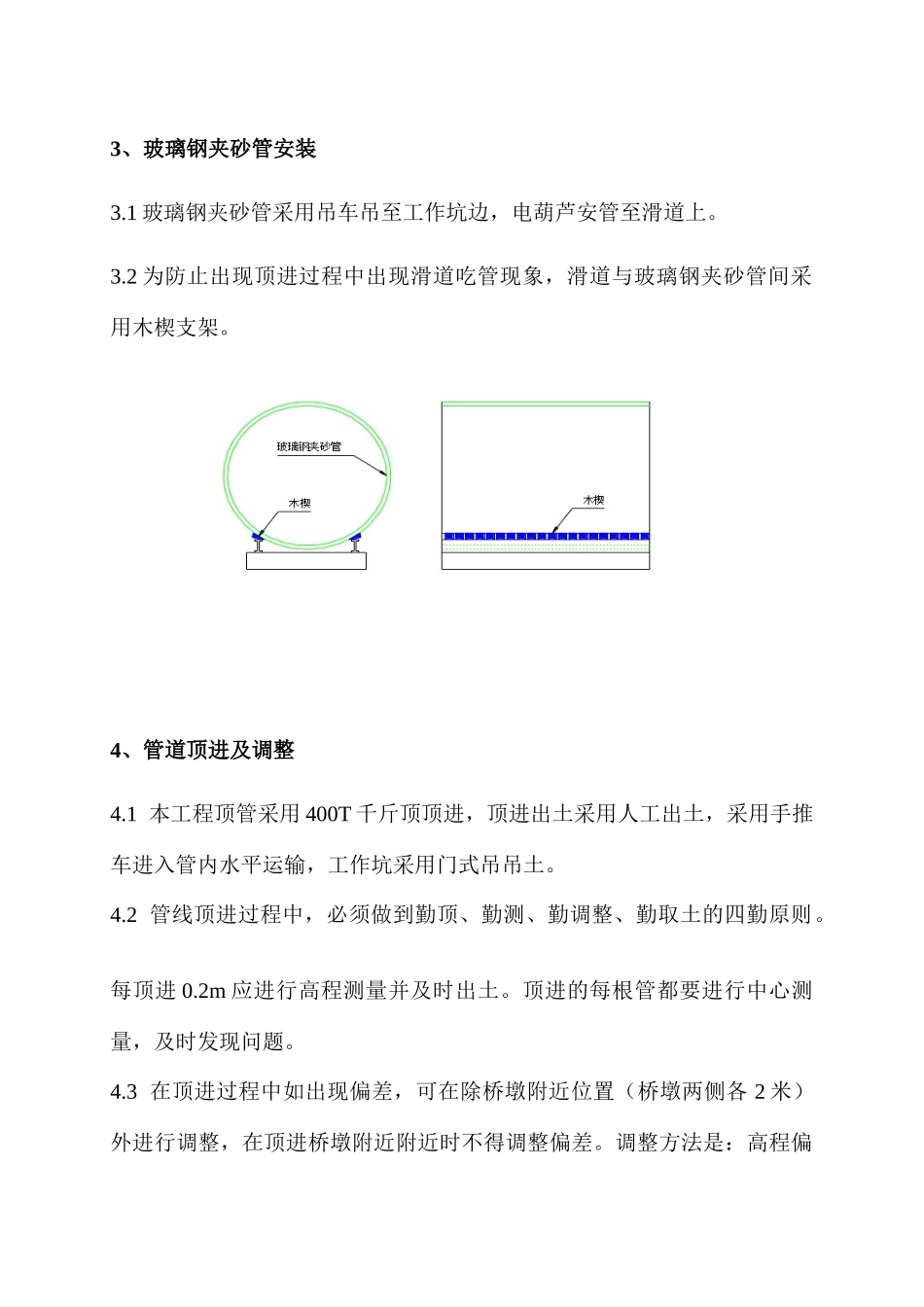

3、玻璃钢夹砂管安装3
1玻璃钢夹砂管采用吊车吊至工作坑边,电葫芦安管至滑道上
2为防止出现顶进过程中出现滑道吃管现象,滑道与玻璃钢夹砂管间采用木楔支架
4、管道顶进及调整4
1本工程顶管采用400T千斤顶顶进,顶进出土采用人工出土,采用手推车进入管内水平运输,工作坑采用门式吊吊土
2管线顶进过程中,必须做到勤顶、勤测、勤调整、勤取土的四勤原则
2m应进行高程测量并及时出土
顶进的每根管都要进行中心测量,及时发现问题
3在顶进过程中如出现偏差,可在除桥墩附近位置(桥墩两侧各2米)外进行调整,在顶进桥墩附近附近时不得调整偏差
调整方法是:高程偏差调整方法是:头两根至三根时可采用调整千斤顶高度来调整高程,管帽下清至管皮以下小深度超挖,靠管本身重力逐渐使管道的高程向下
如高程偏高可利用注浆后砂土的内聚力增大的条件,小距离超挖或边顶进边超挖
5、质量保证措施5
1基本要求(1)严格执
