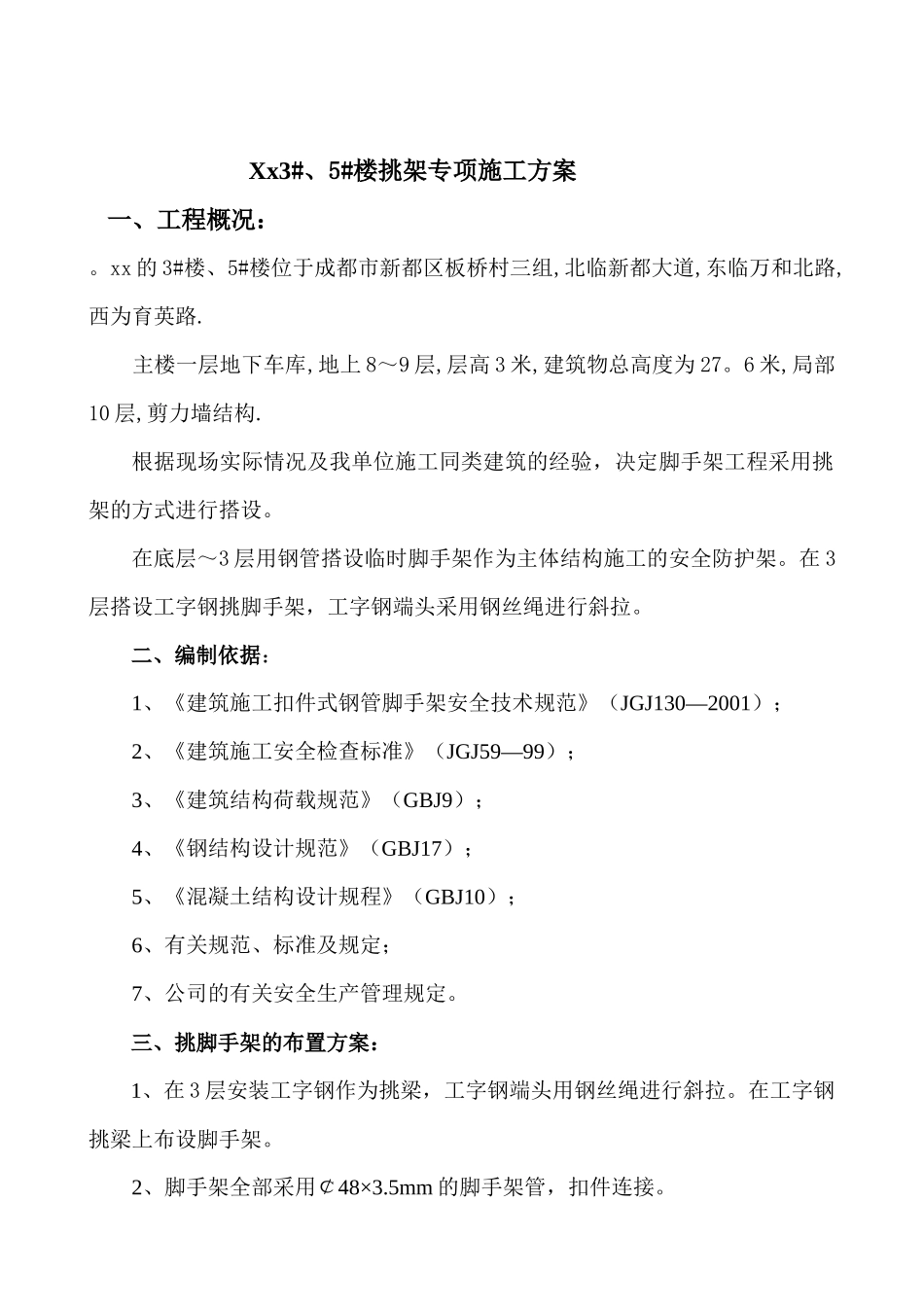

Xx3#、5#楼挑架专项施工方案一、工程概况:
xx的3#楼、5#楼位于成都市新都区板桥村三组,北临新都大道,东临万和北路,西为育英路
主楼一层地下车库,地上8~9层,层高3米,建筑物总高度为27
6米,局部10层,剪力墙结构
根据现场实际情况及我单位施工同类建筑的经验,决定脚手架工程采用挑架的方式进行搭设
在底层~3层用钢管搭设临时脚手架作为主体结构施工的安全防护架
在3层搭设工字钢挑脚手架,工字钢端头采用钢丝绳进行斜拉
二、编制依据:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001);2、《建筑施工安全检查标准》(JGJ59—99);3、《建筑结构荷载规范》(GBJ9);4、《钢结构设计规范》(GBJ17);5、《混凝土结构设计规程》(GBJ10);6、有关规范、标准及规定;7、公司的有关安全生产管理规定
三、挑脚手架的布置方案:1、在3层安装工字钢作为挑梁,工字钢端头用钢丝绳进行斜拉
在工字钢挑梁上布设脚手架
2、脚手架全部采用¢48×3
5mm的脚手架管,扣件连接

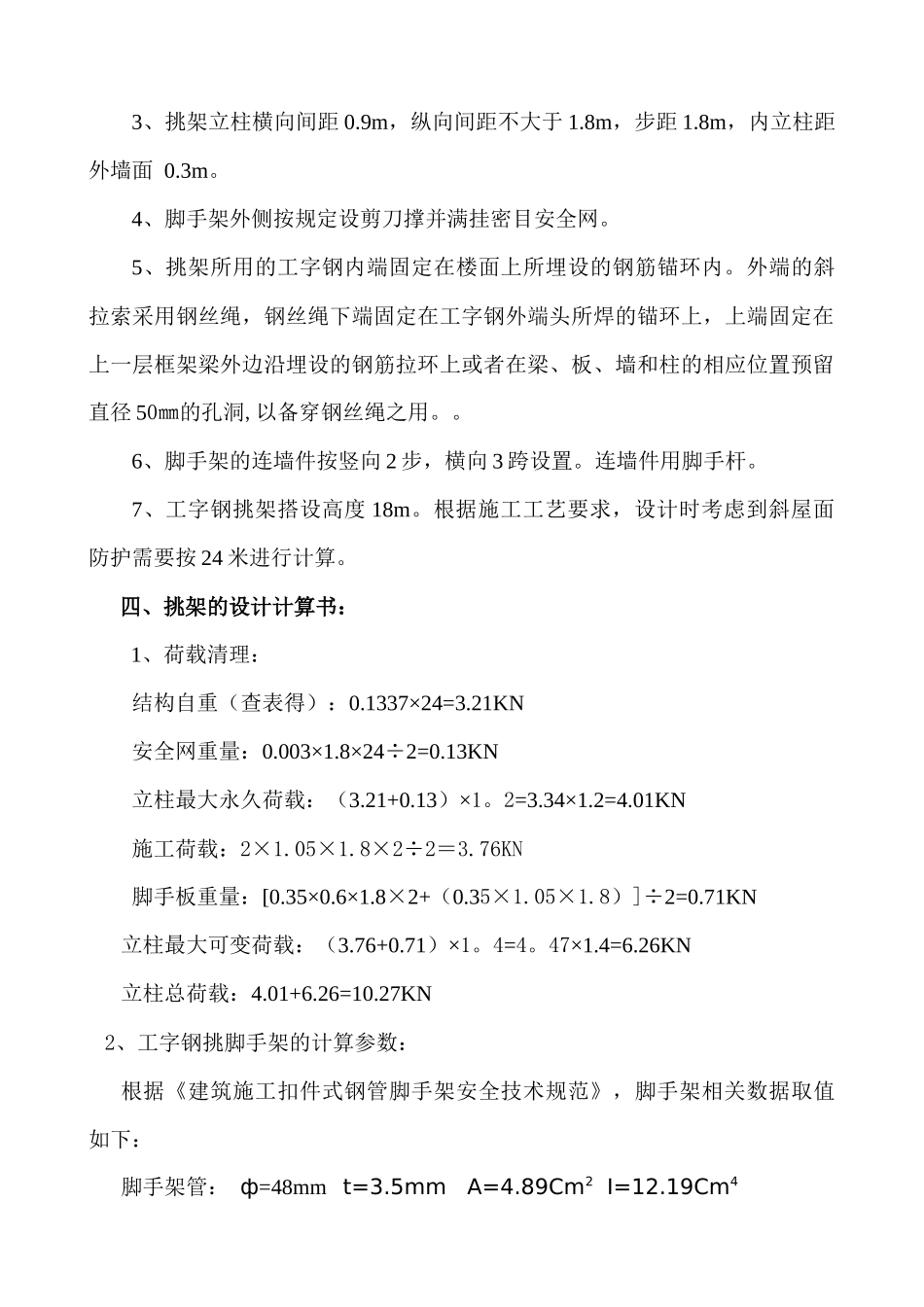

3、挑架立柱横向间距0
9m,纵向间距不大于1
8m,步距1
8m,内立柱距外墙面0
4、脚手架外侧按规定设剪刀撑并满挂密目安全网
5、挑架所用的工字钢内端固定在楼面上所埋设的钢筋锚环内
外端的斜拉索采用钢丝绳,钢丝绳下端固定在工字钢外端头所焊的锚环上,上端固定在上一层框架梁外边沿埋设的钢筋拉环上或者在梁、板、墙和柱的相应位置预留直径50㎜的孔洞,以备穿钢丝绳之用
6、脚手架的连墙件按竖向2步,横向3跨设置
连墙件用脚手杆
7、工字钢挑架搭设高度18m
根据施工工艺要求,设计时考虑到斜屋面防护需要按24米进行计算

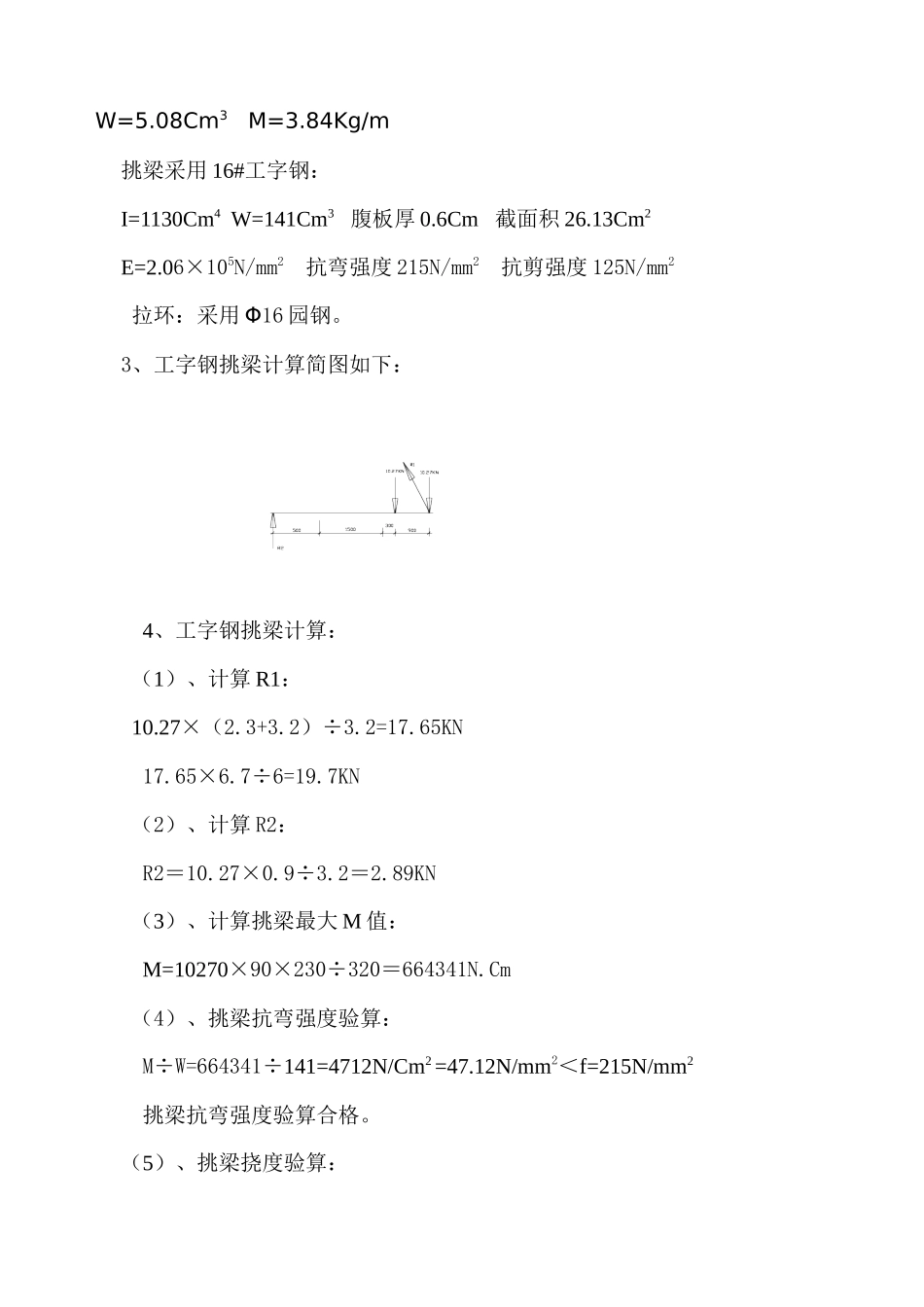

四、挑架的设计计算书:1、荷载清理:结构自重(查表得):0
1337×24=3
21KN安全网重量:0
8×24÷2=0
13KN立柱最大永久荷载:(3
