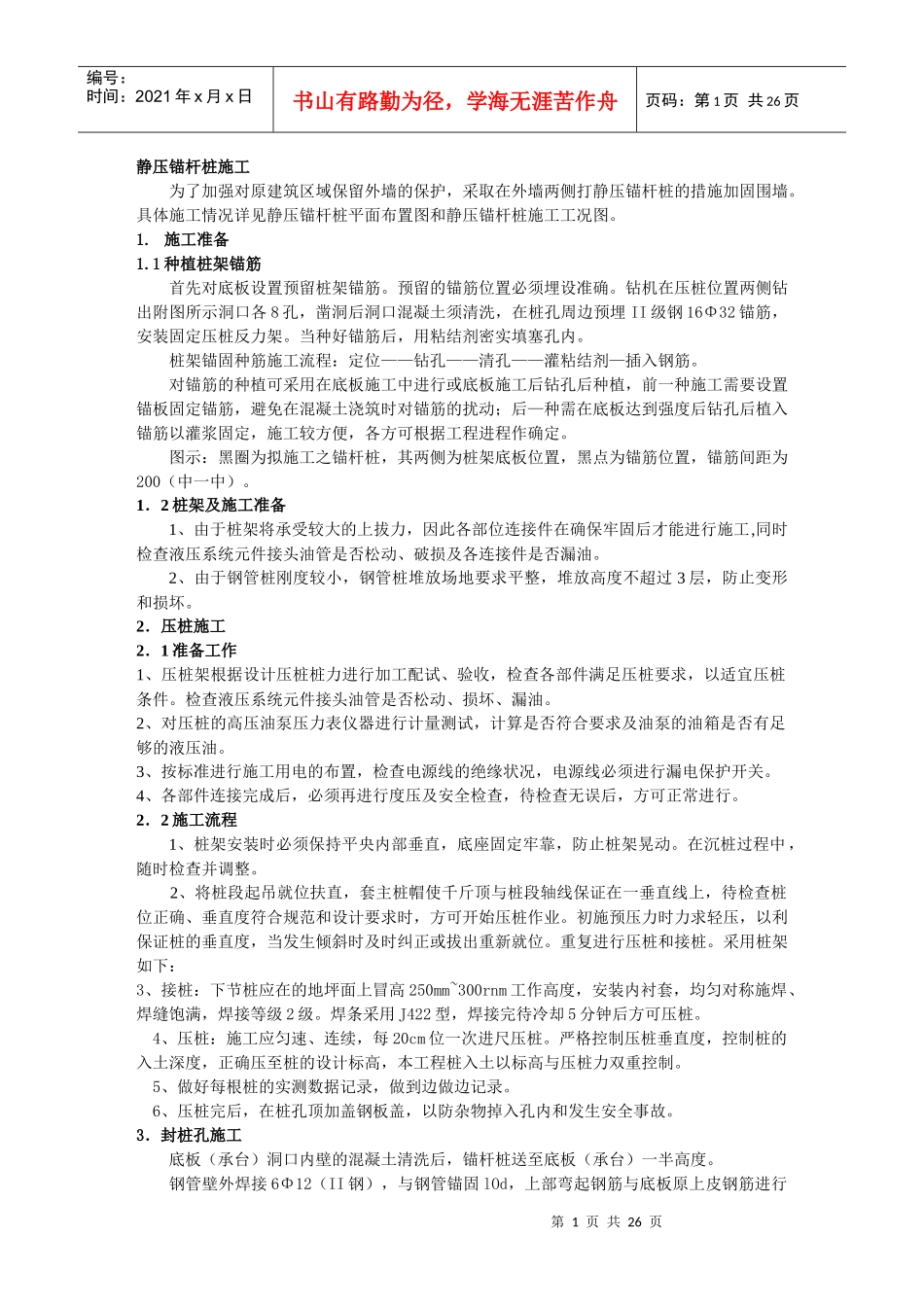

第1页共26页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共26页静压锚杆桩施工为了加强对原建筑区域保留外墙的保护,采取在外墙两侧打静压锚杆桩的措施加固围墙
具体施工情况详见静压锚杆桩平面布置图和静压锚杆桩施工工况图
1种植桩架锚筋首先对底板设置预留桩架锚筋
预留的锚筋位置必须埋设准确
钻机在压桩位置两侧钻出附图所示洞口各8孔,凿洞后洞口混凝土须清洗,在桩孔周边预埋II级钢16Φ32锚筋,安装固定压桩反力架
当种好锚筋后,用粘结剂密实填塞孔内
桩架锚固种筋施工流程:定位——钻孔——清孔——灌粘结剂—插入钢筋
对锚筋的种植可采用在底板施工中进行或底板施工后钻孔后种植,前一种施工需要设置锚板固定锚筋,避免在混凝土浇筑时对锚筋的扰动;后—种需在底板达到强度后钻孔后植入锚筋以灌浆固定,施工较方便,各方可根据工程进程作确定
图示:黑圈为拟施工之锚杆桩,其两侧为桩架底板位置,黑点为锚筋位置,锚筋间距为200(中一中)
1.2桩架及施工准备1、由于桩架将承受较大的上拔力,因此各部位连接件在确保牢固后才能进行施工,同时检查液压系统元件接头油管是否松动、破损及各连接件是否漏油
2、由于钢管桩刚度较小,钢管桩堆放场地要求平整,堆放高度不超过3层,防止变形和损坏
2.压桩施工2.1准备工作1、压桩架根据设计压桩桩力进行加工配试、验收,检查各部件满足压桩要求,以适宜压桩条件
检查液压系统元件接头油管是否松动、损坏、漏油
2、对压桩的高压油泵压力表仪器进行计量测试,计算是否符合要求及油泵的油箱是否有足够的液压油
3、按标准进行施工用电的布置,检查电源线的绝缘状况,电源线必须进行漏电保护开关
4、各部件连接完成后,必须再进行度压及安全检查,待检查无误后,方可正常进行
2.2施工流程1、桩架安装时必须保持平央内部垂直,底座固定牢靠,防止桩架晃动
在沉桩过程中,
