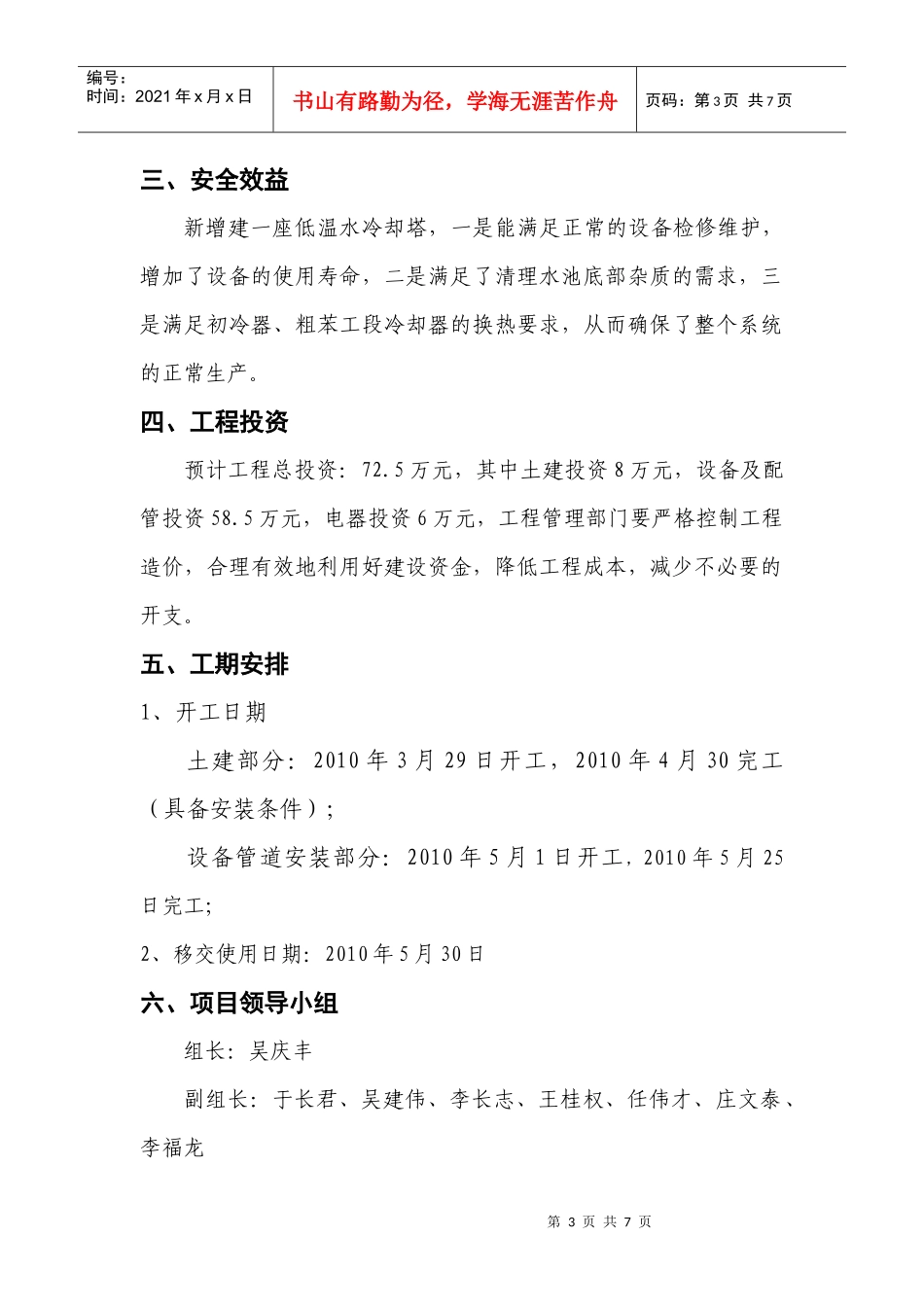

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页新建低温水冷却塔项目管理七台河龙洋焦电有限责任公司二零一零年三月二十六日第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页龙洋焦电有限责任公司新增建低温水冷却塔工程项目管理一、工程项目建设的目的龙洋焦电有限责任公司鼓冷化产车间鼓风冷凝系统现在有三座循环水冷却塔和一座低温水冷却塔,在正常情况下能满足生产需求,但冷却塔经长期使用后,一是造成下部水池杂质沉积过多,需定期清理,否则堵塞管路及泵体,但是清理的过程中需要将该冷却塔的供水系统停下来,否则无法清理,二是一旦设备需要检修的话也得停下来,因低温水冷却塔现有就一台,一旦停下来初冷器低温水水温过高:1、造成初冷器煤气出口温度升高,鼓风机负荷增大,2、煤气中萘和焦油含量增高,进而影响后续正常生产,3、造成粗苯二段贫油换热器达不到换热要求,进而影响粗苯产量。为解决此问题,经公司研究决定,在低温水冷却塔西侧新增建一台1500m3/h低温水冷却塔。二、经济效益低温水温度升高5℃。1、焦油在初冷器内的冷凝量减少3吨/天。3吨/天×2500元/吨=7500元/天2、洗油循环量相同的条件下,洗油温度每升高5℃,粗苯产量减少1.2吨/天。1.2吨/天×4500元/吨=5400元/天第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页三、安全效益新增建一座低温水冷却塔,一是能满足正常的设备检修维护,增加了设备的使用寿命,二是满足了清理水池底部杂质的需求,三是满足初冷器、粗苯工段冷却器的换热要求,从而确保了整个系统的正常生产。四、工程投资预计工程总投资:72.5万元,其中土建投资8万元,设备及配管投资58.5万元,电器投资6万元,工程管理部门要严格控制工程造价,合理有效地利用好建设资金,降低工程成本,减少不必要的开支。五、工期安排1、开工日期土建部分:2010年3月29日开工,2010年4月30完工(具备安装条件);设备管道安装部分:2010年5月1日开工,2010年5月25日完工;2、移交使用日期:2010年5月30日六、项目领导小组组长:吴庆丰副组长:于长君、吴建伟、李长志、王桂权、任伟才、庄文泰、李福龙第4页共7页第3页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共7页成员:闫德辉、吴宝章、费洪福、王永学、肖培顺、刘玉芳、李长伟、刘文斌、宋吉才、刘显正、程远岱、胡兴文、张进柱监理公司:()第5页共7页第4页共7页工程设计资金管理工程选址设备选型管路及附件选择配电负荷选择土建基础施工图纸设备管路安装图纸低温水冷却塔工程项目管理土建管理安装管理风险因素设备管理设备资金自购材料资金土建资金安装资金与原有管路接头基础南部防滑坡设备吊装就位设备调试及用电负荷水池渗漏风险设备到位验收设备及附属设备安装安装工程质量验收设备效率厂家资质产品质量性能价格比较售后服务设备订货及交货时间图纸审核施工队选择冷却塔基础施工塔附属设备基础施工施工质量验收交工安装质量验收设备调试管材附件到位与原管路碰头部分先期完工图纸审核管路安装电器安装及验收电器材料到位编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共7页第6页共7页第5页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共7页低温水冷却塔项目管理计划表项目项目内容完成时间负责人备注工程设计工艺管路设计3月20日宋吉才土建设计3月25日李福龙配电设计4月1日费洪福总体布局3月30日吴建伟土建部分基础土方开挖3月29日东联公司设备基础施工4月2日东联公司基础质量验收5月5日生产技术部、监理公司设备安装设备订货4月1日李长伟设备到货5月1日李长伟设备安装5月6日山东中大设备安装质量验收5月15日李长志、庄文泰、宋吉才、监理公司管路安装上水管路碰头4月20日宋吉才回水管路碰头4月15日宋吉才管路安装5月10日山东中大管路安装质量验收5月25日李长志、庄文泰、宋吉才、监理公司电器安装线路及负荷设计4月1日费洪福电缆及附件订货4月5日王永学电缆及附件到货4月15...
