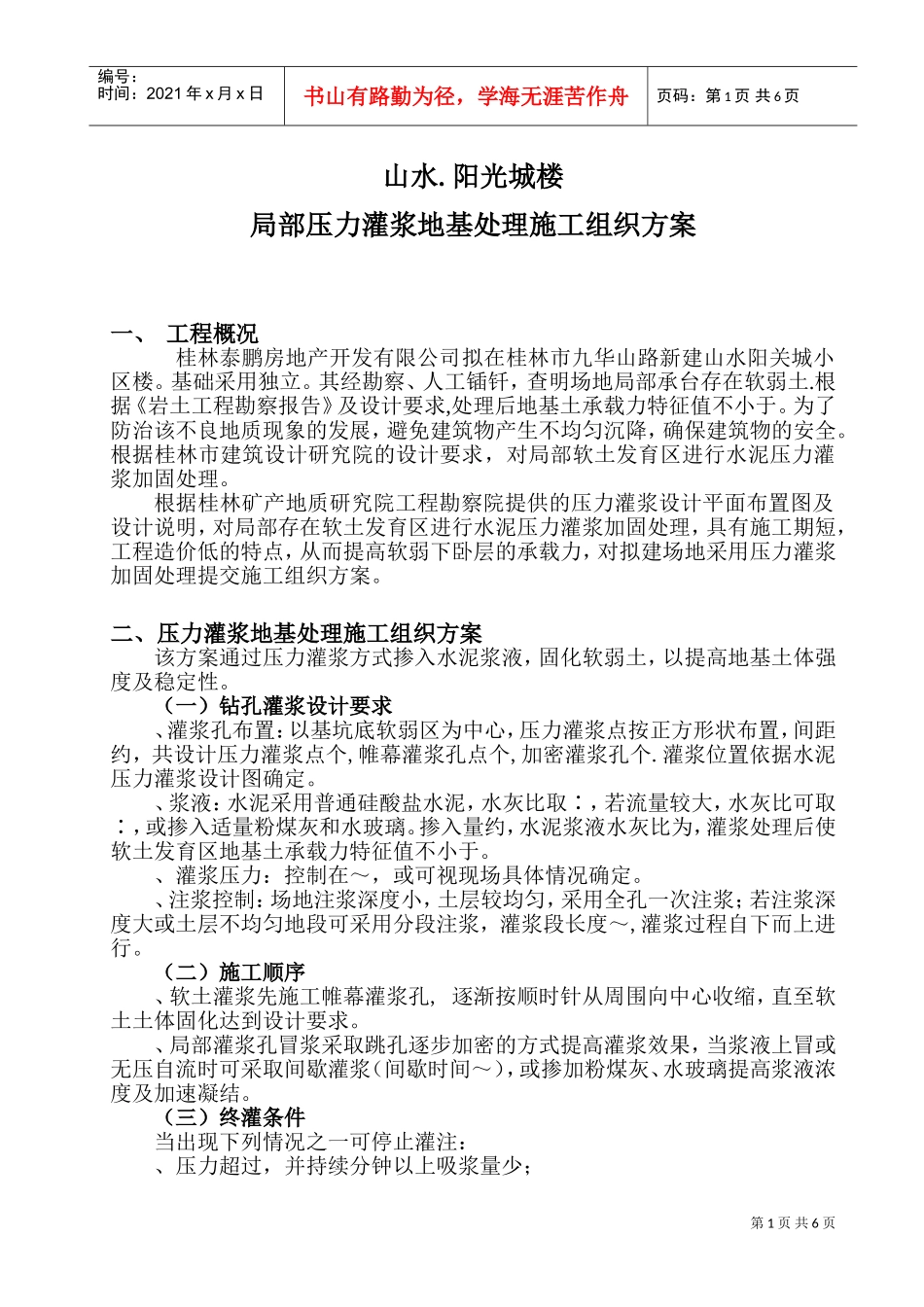

阳光城楼局部压力灌浆地基处理施工组织方案一、工程概况桂林泰鹏房地产开发有限公司拟在桂林市九华山路新建山水阳关城小区楼
基础采用独立
其经勘察、人工锸钎,查明场地局部承台存在软弱土
根据《岩土工程勘察报告》及设计要求,处理后地基土承载力特征值不小于
为了防治该不良地质现象的发展,避免建筑物产生不均匀沉降,确保建筑物的安全
根据桂林市建筑设计研究院的设计要求,对局部软土发育区进行水泥压力灌浆加固处理
根据桂林矿产地质研究院工程勘察院提供的压力灌浆设计平面布置图及设计说明,对局部存在软土发育区进行水泥压力灌浆加固处理,具有施工期短,工程造价低的特点,从而提高软弱下卧层的承载力,对拟建场地采用压力灌浆加固处理提交施工组织方案
二、压力灌浆地基处理施工组织方案该方案通过压力灌浆方式掺入水泥浆液,固化软弱土,以提高地基土体强度及稳定性
(一)钻孔灌浆设计要求、灌浆孔布置:以基坑底软弱区为中心,压力灌浆点按正方形状布置,间距约,共设计压力灌浆点个,帷幕灌浆孔点个,加密灌浆孔个
灌浆位置依据水泥压力灌浆设计图确定
、浆液:水泥采用普通硅酸盐水泥,水灰比取∶,若流量较大,水灰比可取∶,或掺入适量粉煤灰和水玻璃
掺入量约,水泥浆液水灰比为,灌浆处理后使软土发育区地基土承载力特征值不小于
、灌浆压力:控制在~,或可视现场具体情况确定
、注浆控制:场地注浆深度小,土层较均匀,采用全孔一次注浆;若注浆深度大或土层不均匀地段可采用分段注浆,灌浆段长度~,灌浆过程自下而上进行
(二)施工顺序、软土灌浆先施工帷幕灌浆孔,逐渐按顺时针从周围向中心收缩,直至软土土体固化达到设计要求
、局部灌浆孔冒浆采取跳孔逐步加密的方式提高灌浆效果,当浆液上冒或无压自流时可采取间歇灌浆(间歇时间~),或掺加粉煤灰、水玻璃提高浆液浓
