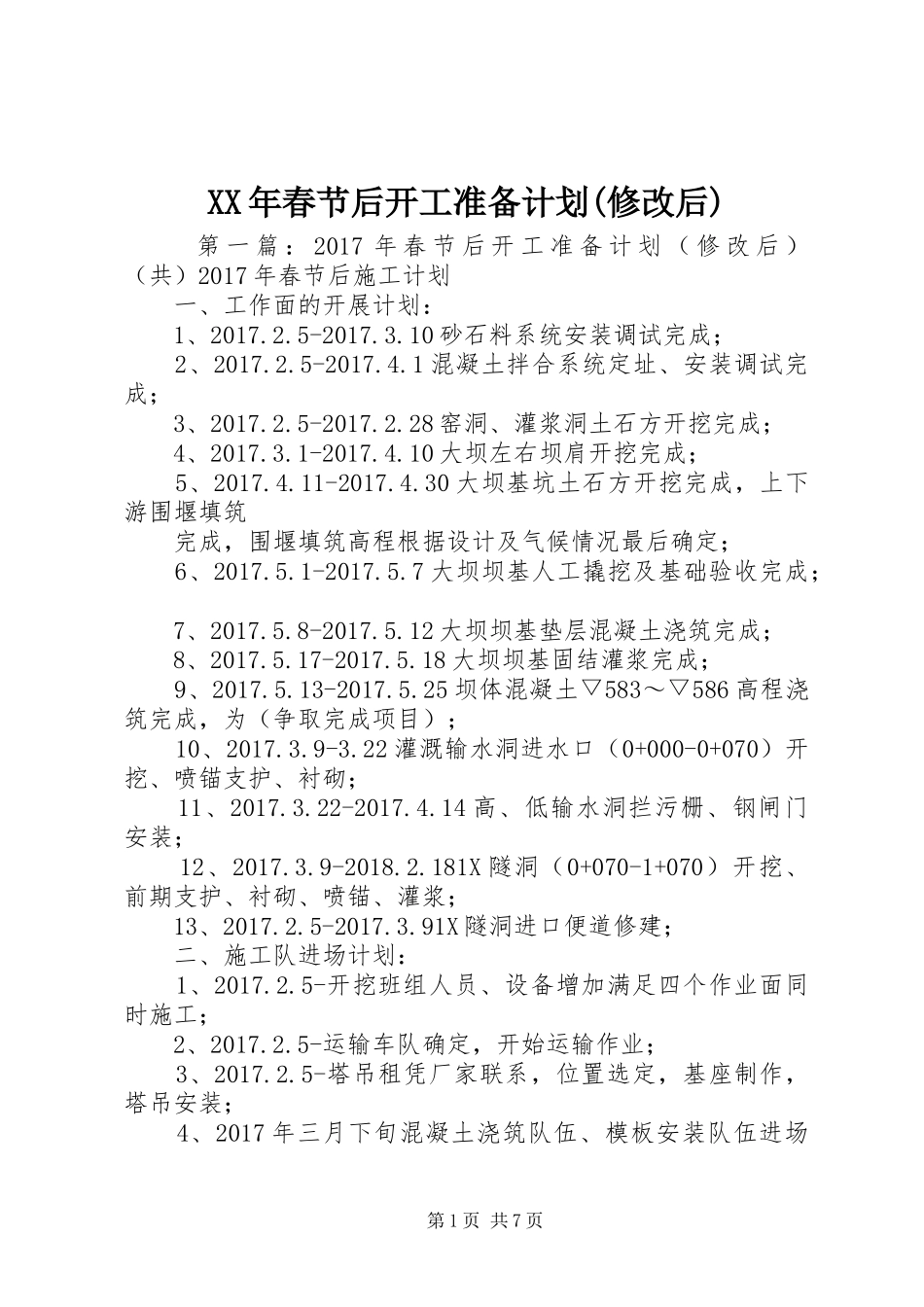

XX年春节后开工准备计划(修改后)第一篇:2017年春节后开工准备计划(修改后)(共)2017年春节后施工计划一、工作面的开展计划:1、2017
5-2017
10砂石料系统安装调试完成;2、2017
5-2017
1混凝土拌合系统定址、安装调试完成;3、2017
5-2017
28窑洞、灌浆洞土石方开挖完成;4、2017
1-2017
10大坝左右坝肩开挖完成;5、2017
11-2017
30大坝基坑土石方开挖完成,上下游围堰填筑完成,围堰填筑高程根据设计及气候情况最后确定;6、2017
1-2017
7大坝坝基人工撬挖及基础验收完成;7、2017
8-2017
12大坝坝基垫层混凝土浇筑完成;8、2017
17-2017
18大坝坝基固结灌浆完成;9、2017
13-2017
25坝体混凝土▽583~▽586高程浇筑完成,为(争取完成项目);10、2017
22灌溉输水洞进水口(0+000-0+070)开挖、喷锚支护、衬砌;11、2017
22-2017
14高、低输水洞拦污栅、钢闸门安装;12、2017
9-2018

181X隧洞(0+070-1+070)开挖、前期支护、衬砌、喷锚、灌浆;13、2017
5-2017
91X隧洞进口便道修建;二、施工队进场计划:1、2017
5-开挖班组人员、设备增加满足四个作业面同时施工;2、2017
5-运输车队确定,开始运输作业;3、2017
5-塔吊租凭厂家联系,位置选定,基座制作,塔吊安装;4、2017年三月下旬混凝土浇筑队伍、模板安装队伍进场第1页共7页准备;5、2017年三月下旬钢筋制作安装队伍进场准备;6、2017年三月下旬机电设备安装厂家确定、4月进场;7、2017年三月下旬灌浆队伍确定、4月进场
