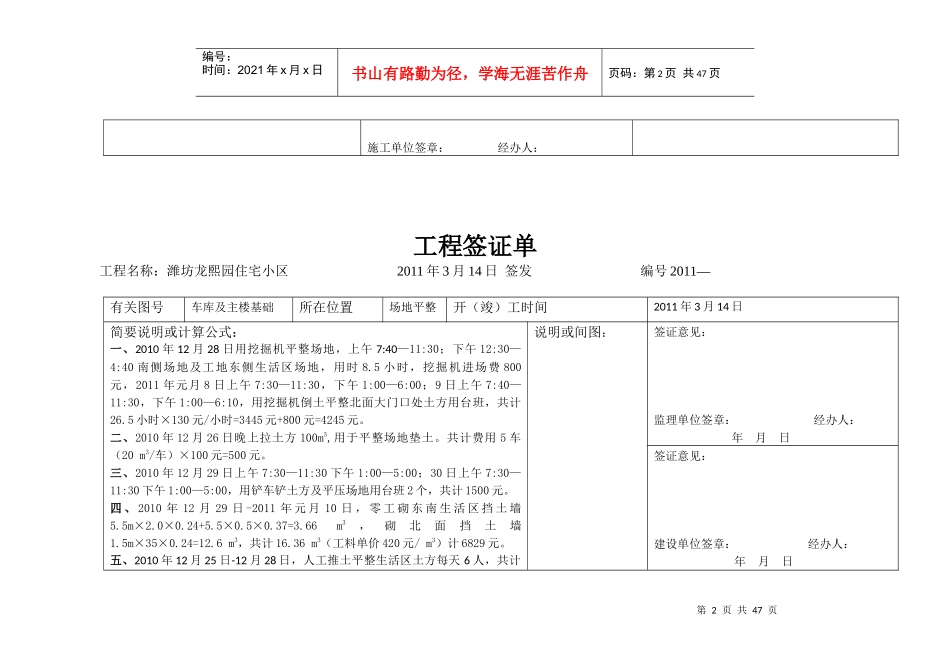

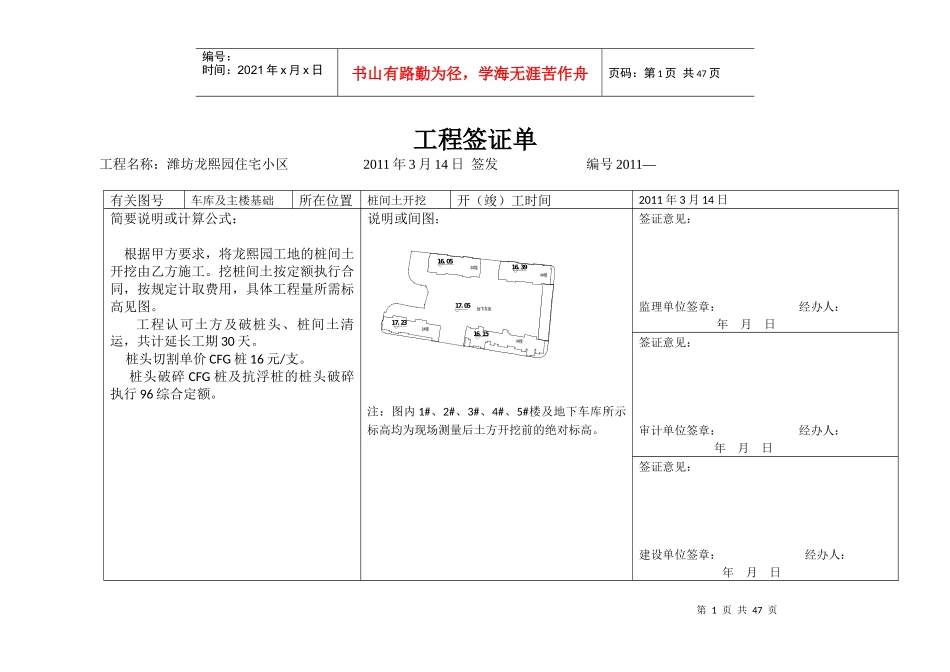

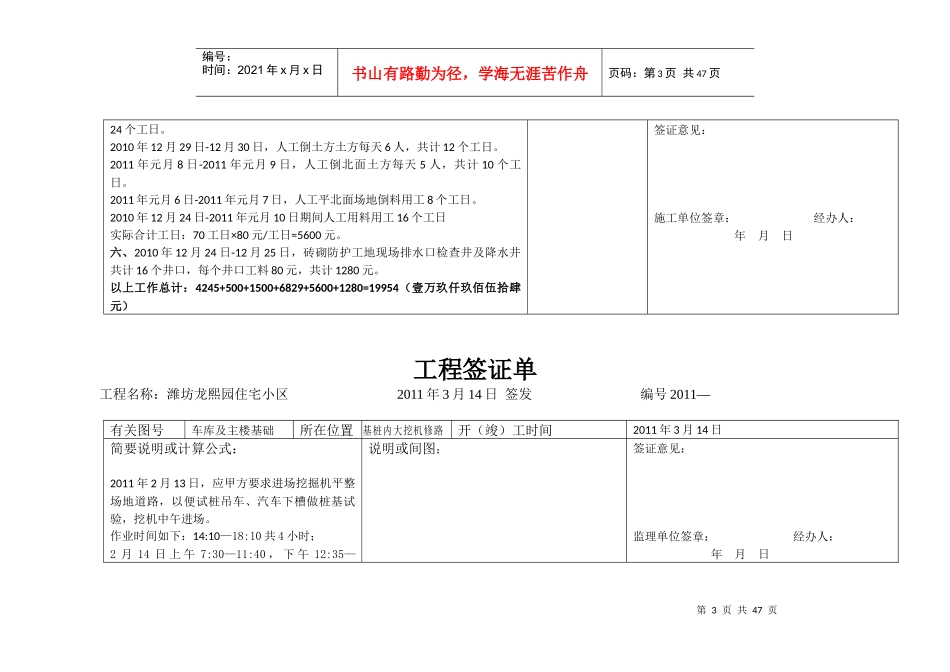

第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共47页工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置桩间土开挖开(竣)工时间2011年3月14日简要说明或计算公式:根据甲方要求,将龙熙园工地的桩间土开挖由乙方施工。挖桩间土按定额执行合同,按规定计取费用,具体工程量所需标高见图。工程认可土方及破桩头、桩间土清运,共计延长工期30天。桩头切割单价CFG桩16元/支。桩头破碎CFG桩及抗浮桩的桩头破碎执行96综合定额。说明或间图:注:图内1#、2#、3#、4#、5#楼及地下车库所示标高均为现场测量后土方开挖前的绝对标高。签证意见:监理单位签章:经办人:年月日签证意见:审计单位签章:经办人:年月日签证意见:建设单位签章:经办人:年月日16.0516.3917.0517.2316.15第2页共47页第1页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共47页施工单位签章:经办人:工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置场地平整开(竣)工时间2011年3月14日简要说明或计算公式:一、2010年12月28日用挖掘机平整场地,上午7:40—11:30;下午12:30—4:40南侧场地及工地东侧生活区场地,用时8.5小时,挖掘机进场费800元,2011年元月8日上午7:30—11:30,下午1:00—6:00;9日上午7:40—11:30,下午1:00—6:10,用挖掘机倒土平整北面大门口处土方用台班,共计26.5小时×130元/小时=3445元+800元=4245元。二、2010年12月26日晚上拉土方100m3,用于平整场地垫土。共计费用5车(20m3/车)×100元=500元。三、2010年12月29日上午7:30—11:30下午1:00—5:00;30日上午7:30—11:30下午1:00—5:00,用铲车铲土方及平压场地用台班2个,共计1500元。四、2010年12月29日-2011年元月10日,零工砌东南生活区挡土墙5.5m×2.0×0.24+5.5×0.5×0.37=3.66m3,砌北面挡土墙1.5m×35×0.24=12.6m3,共计16.36m3(工料单价420元/m3)计6829元。五、2010年12月25日-12月28日,人工推土平整生活区土方每天6人,共计说明或间图:签证意见:监理单位签章:经办人:年月日签证意见:建设单位签章:经办人:年月日第3页共47页第2页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共47页24个工日。2010年12月29日-12月30日,人工倒土方土方每天6人,共计12个工日。2011年元月8日-2011年元月9日,人工倒北面土方每天5人,共计10个工日。2011年元月6日-2011年元月7日,人工平北面场地倒料用工8个工日。2010年12月24日-2011年元月10日期间人工用料用工16个工日实际合计工日:70工日×80元/工日=5600元。六、2010年12月24日-12月25日,砖砌防护工地现场排水口检查井及降水井共计16个井口,每个井口工料80元,共计1280元。以上工作总计:4245+500+1500+6829+5600+1280=19954(壹万玖仟玖佰伍拾肆元)签证意见:施工单位签章:经办人:年月日工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—有关图号车库及主楼基础所在位置基桩内大挖机修路开(竣)工时间2011年3月14日简要说明或计算公式:2011年2月13日,应甲方要求进场挖掘机平整场地道路,以便试桩吊车、汽车下槽做桩基试验,挖机中午进场。作业时间如下:14:10—18:10共4小时;2月14日上午7:30—11:40,下午12:35—说明或间图:签证意见:监理单位签章:经办人:年月日第4页共47页第3页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共47页18:00;2月15日上午7:40—11:40,下午13:00—17:50;2月16日上午8:00—11:40,下午12:30—18:00;2月17日上午8:00—11:30,下午12:30—14:30.共计37小时零5分钟。单价260元/小时,共计:9650元施工单位签章:经办人:签证意见:审计单位签章:经办人:年月日签证意见:建设单位签章:经办人:年月日工程签证单工程名称:潍坊龙熙园住宅小区2011年3月14日签发编号2011—5第5页共47页第4页共47页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共47页有关图号车库...
