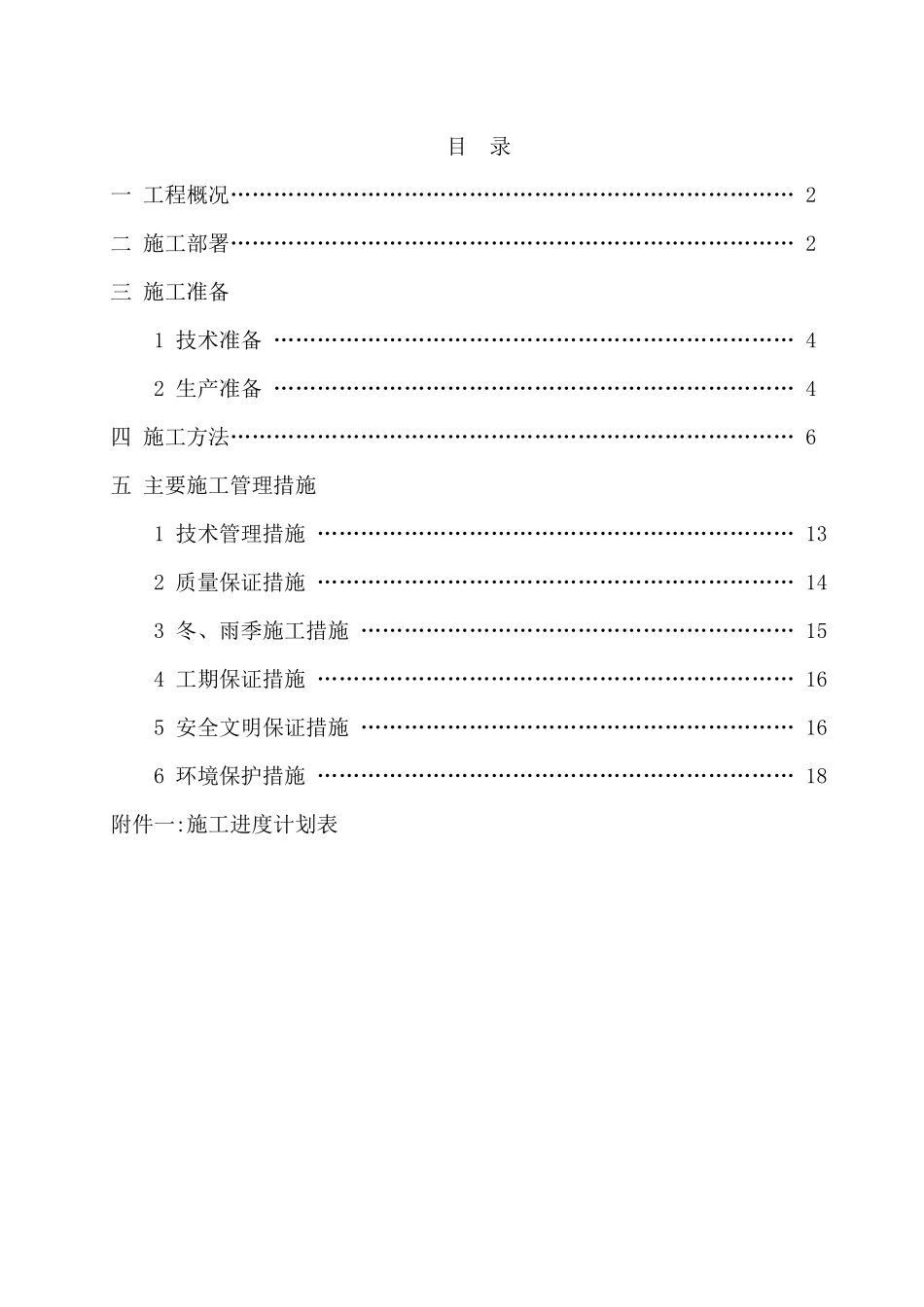

目录一工程概况……………………………………………………………………2二施工部署……………………………………………………………………2三施工准备1技术准备………………………………………………………………42生产准备………………………………………………………………4四施工方法……………………………………………………………………6五主要施工管理措施1技术管理措施…………………………………………………………132质量保证措施…………………………………………………………143冬、雨季施工措施……………………………………………………154工期保证措施…………………………………………………………165安全文明保证措施……………………………………………………166环境保护措施…………………………………………………………18附件一:施工进度计划表桥墩(台)施工方案一工程概况弯月山桥位于深圳湾滨海休闲带,东望香港大屿山,西靠深圳湾口岸

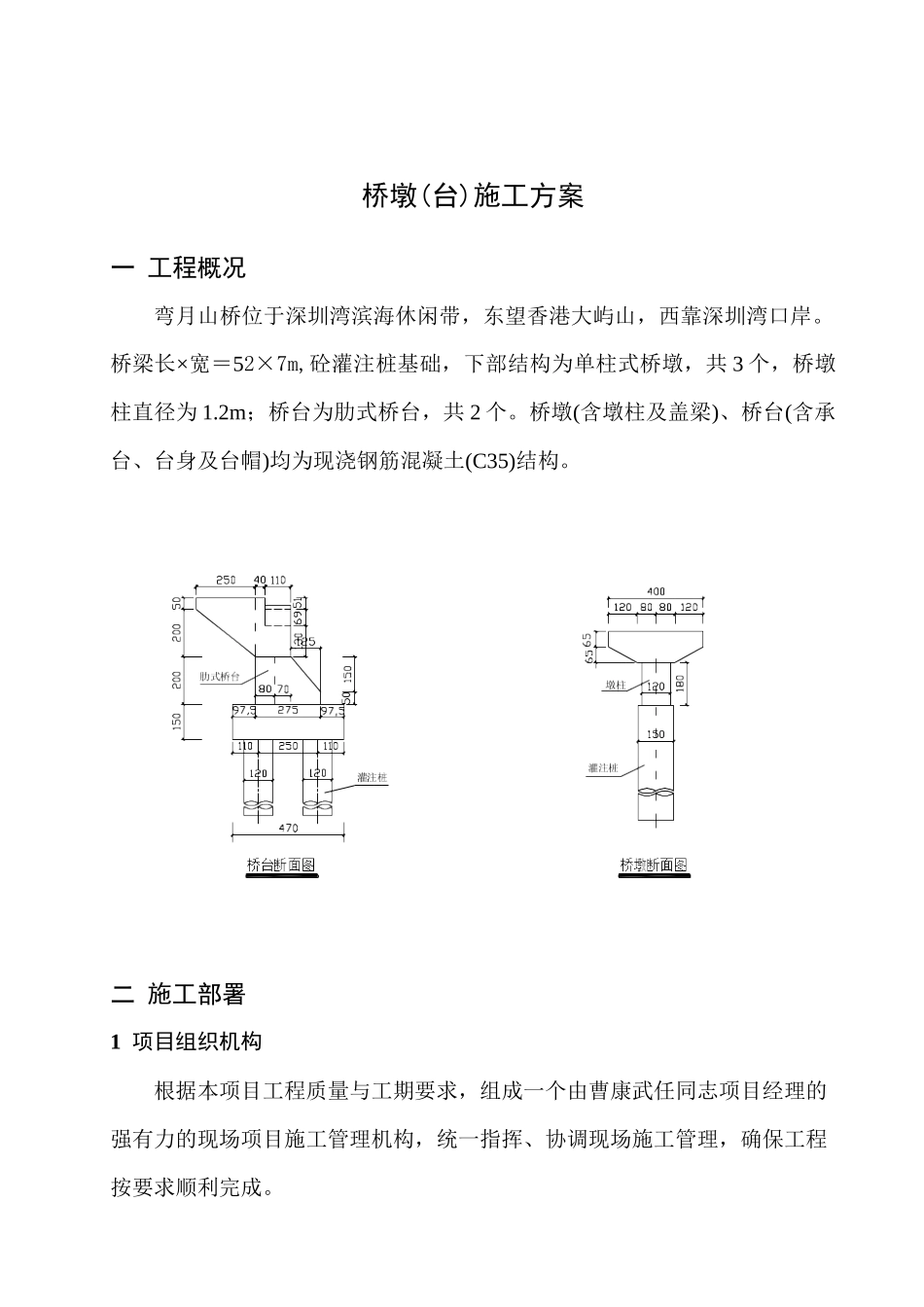

桥梁长×宽=52×7m,砼灌注桩基础,下部结构为单柱式桥墩,共3个,桥墩柱直径为1
2m;桥台为肋式桥台,共2个
桥墩(含墩柱及盖梁)、桥台(含承台、台身及台帽)均为现浇钢筋混凝土(C35)结构
二施工部署1项目组织机构根据本项目工程质量与工期要求,组成一个由曹康武任同志项目经理的强有力的现场项目施工管理机构,统一指挥、协调现场施工管理,确保工程按要求顺利完成
在本工程项目经理部中设项目经理1人,项目副经理1人,技术负责1人,组成现场管理领导小组
本工程下部结构施工配现场施工员1人,质检员1人,安全员1人,材料员2人,测量员2人,施工作业人员19人及机修、机驶工3人,电工2人、试验工2人和其他5人组成现场项目施工管理机构
项目组织机构设置如图:2施工部署原则根据工程质量要求,结合其它项目的需要,墩柱采用钢模板,委托厂家制作2套,其他模板采用新购优质胶合板
