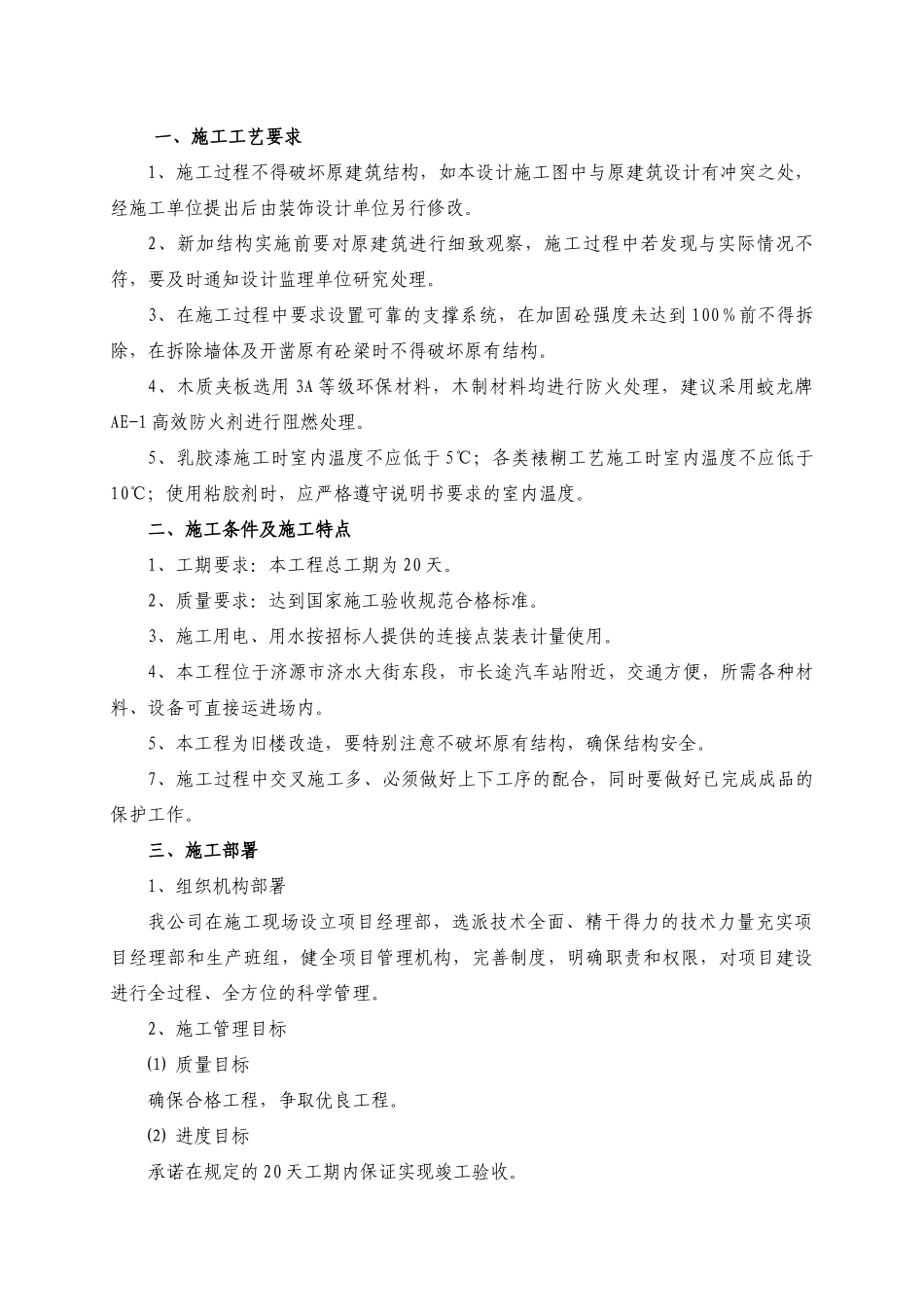

目录一、主要施工方案二、劳动力计划及主要施工机械计划三、确保工程质量的技术组织措施四、确保安全施工的技术组织措施五、确保文明施工的技术组织措施六、环境保护管理体系与措施七、确保工期的技术组织措施八、施工进度表或工期网络图九、施工总平面布置附表一、主要施工方案一、施工工艺要求1、施工过程不得破坏原建筑结构,如本设计施工图中与原建筑设计有冲突之处,经施工单位提出后由装饰设计单位另行修改
2、新加结构实施前要对原建筑进行细致观察,施工过程中若发现与实际情况不符,要及时通知设计监理单位研究处理
3、在施工过程中要求设置可靠的支撑系统,在加固砼强度未达到100%前不得拆除,在拆除墙体及开凿原有砼梁时不得破坏原有结构
4、木质夹板选用3A等级环保材料,木制材料均进行防火处理,建议采用蛟龙牌AE-1高效防火剂进行阻燃处理
5、乳胶漆施工时室内温度不应低于5℃;各类裱糊工艺施工时室内温度不应低于10℃;使用粘胶剂时,应严格遵守说明书要求的室内温度
二、施工条件及施工特点1、工期要求:本工程总工期为20天
2、质量要求:达到国家施工验收规范合格标准
3、施工用电、用水按招标人提供的连接点装表计量使用
4、本工程位于济源市济水大街东段,市长途汽车站附近,交通方便,所需各种材料、设备可直接运进场内
5、本工程为旧楼改造,要特别注意不破坏原有结构,确保结构安全
7、施工过程中交叉施工多、必须做好上下工序的配合,同时要做好已完成成品的保护工作
三、施工部署1、组织机构部署我公司在施工现场设立项目经理部,选派技术全面、精干得力的技术力量充实项目经理部和生产班组,健全项目管理机构,完善制度,明确职责和权限,对项目建设进行全过程、全方位的科学管理

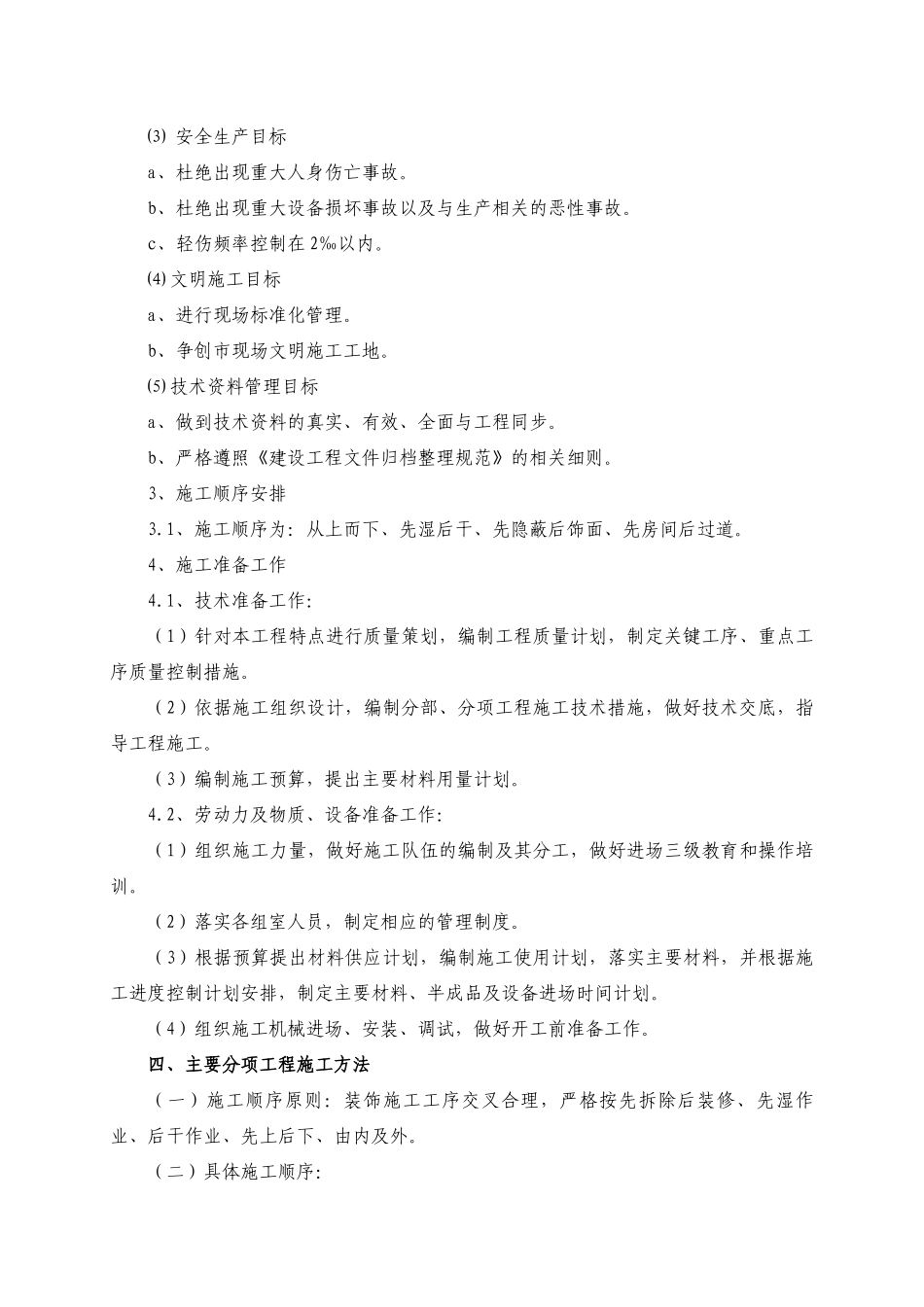

2、施工管理目标⑴质量目标确保合格工程,争取优良工程
⑵进度目标承诺在规定的20天工期内保证实现竣工验收
⑶安全生产目标a、杜绝出现重大人身伤亡事故
