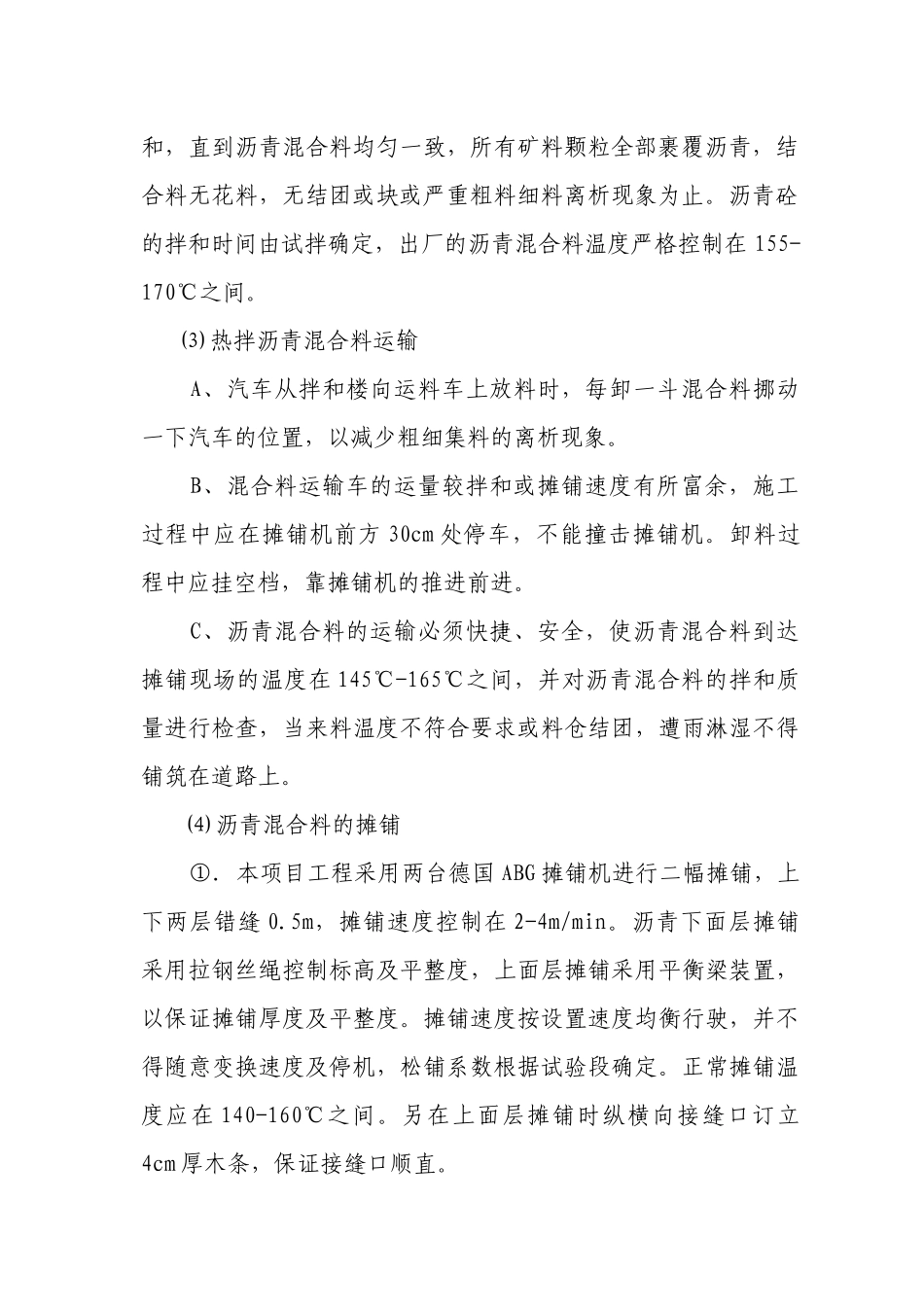

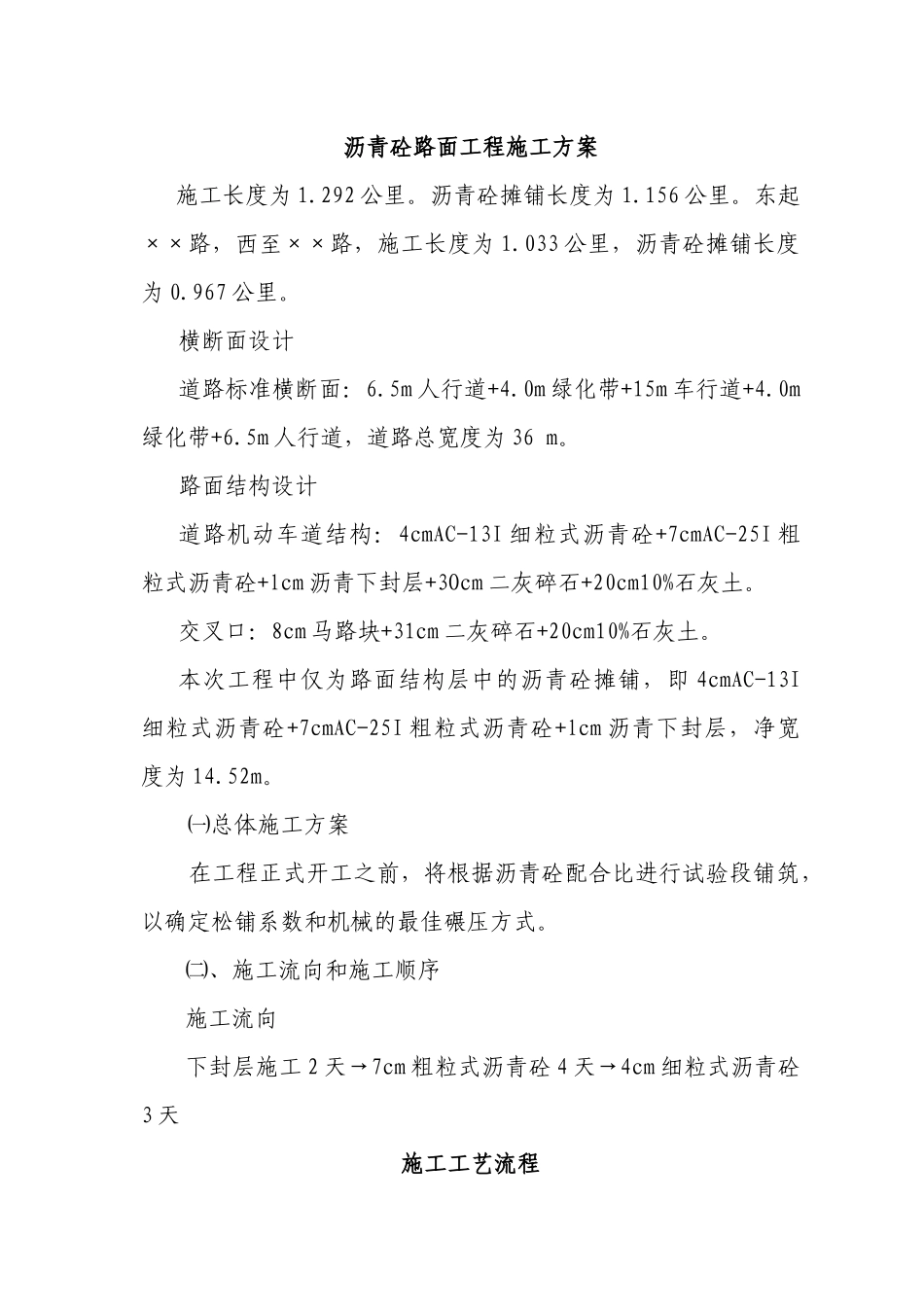

沥青砼路面工程施工方案施工长度为1
沥青砼摊铺长度为1
东起××路,西至××路,施工长度为1
033公里,沥青砼摊铺长度为0
横断面设计道路标准横断面:6
5m人行道+4
0m绿化带+15m车行道+4
0m绿化带+6
5m人行道,道路总宽度为36m
路面结构设计道路机动车道结构:4cmAC-13I细粒式沥青砼+7cmAC-25I粗粒式沥青砼+lcm沥青下封层+3Ocm二灰碎石+20cm10%石灰土
交叉口:8cm马路块+31cm二灰碎石+20cm10%石灰土
本次工程中仅为路面结构层中的沥青砼摊铺,即4cmAC-13I细粒式沥青砼+7cmAC-25I粗粒式沥青砼+lcm沥青下封层,净宽度为14

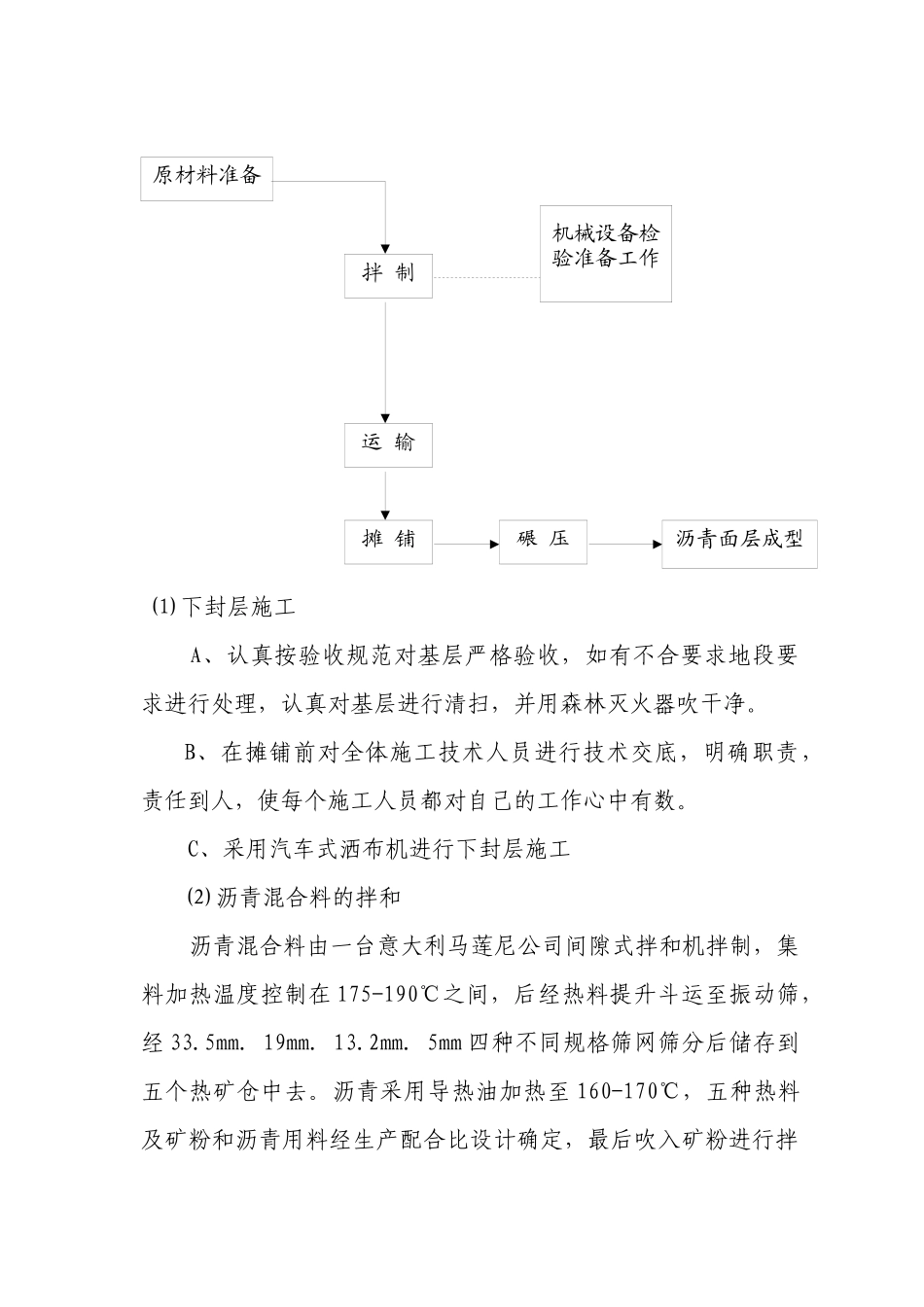

㈠总体施工方案在工程正式开工之前,将根据沥青砼配合比进行试验段铺筑,以确定松铺系数和机械的最佳碾压方式
㈡、施工流向和施工顺序施工流向下封层施工2天→7cm粗粒式沥青砼4天→4cm细粒式沥青砼3天施工工艺流程⑴下封层施工A、认真按验收规范对基层严格验收,如有不合要求地段要求进行处理,认真对基层进行清扫,并用森林灭火器吹干净
B、在摊铺前对全体施工技术人员进行技术交底,明确职责,责任到人,使每个施工人员都对自己的工作心中有数
C、采用汽车式洒布机进行下封层施工⑵沥青混合料的拌和沥青混合料由一台意大利马莲尼公司间隙式拌和机拌制,集料加热温度控制在175-190℃之间,后经热料提升斗运至振动筛,经33
5mm四种不同规格筛网筛分后储存到五个热矿仓中去
沥青采用导热油加热至160-170℃,五种热料及矿粉和沥青用料经生产配合比设计确定,最后吹入矿粉进行拌原材料准备拌制机械设备检验准备工作运输摊铺碾压沥青面层成型和,直到沥青混合料均匀一致,所有矿料颗粒全部裹覆沥青,结合料无花料,无结团或块或严重粗料细料离析现象为止
