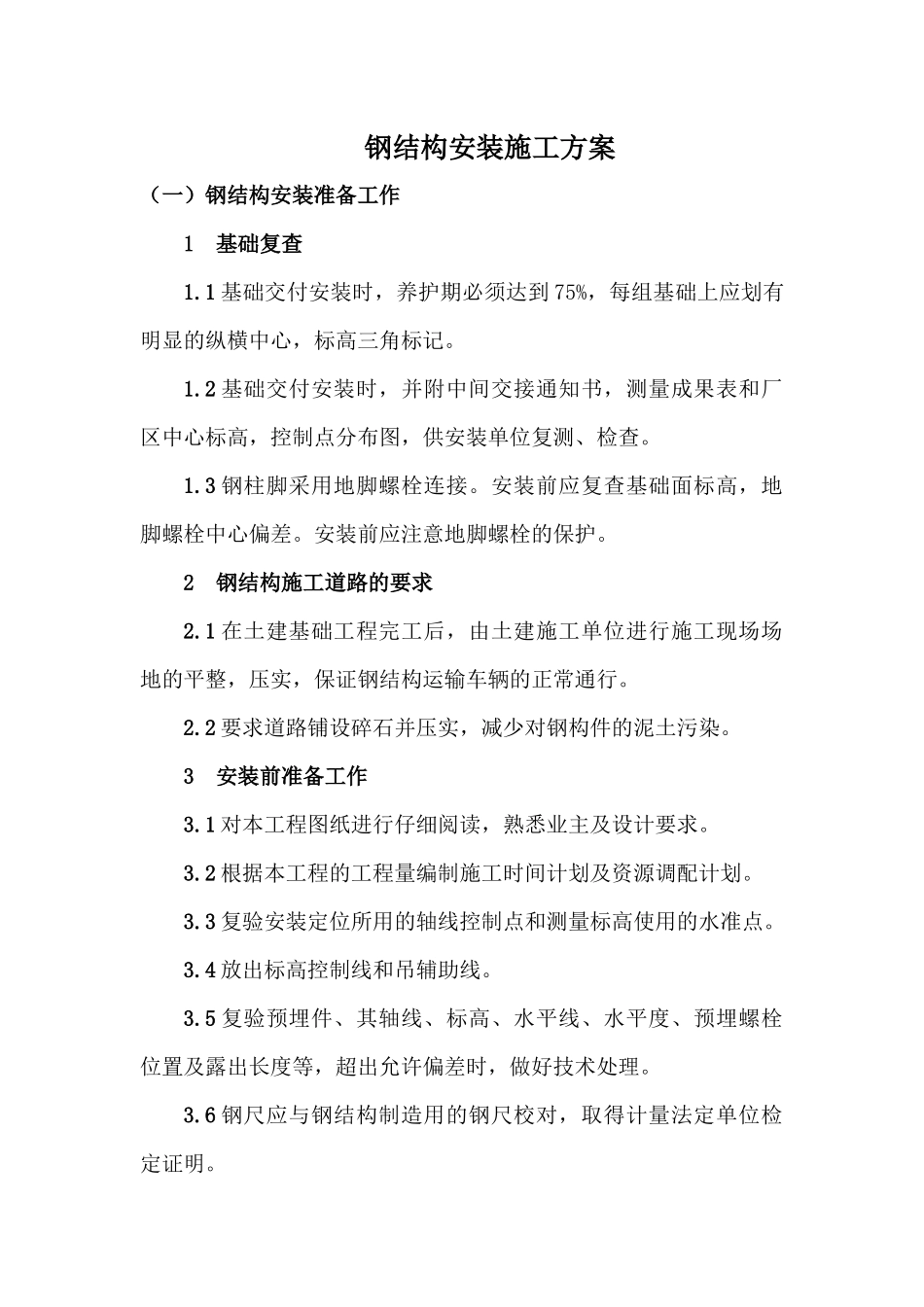

钢结构安装施工方案(一)钢结构安装准备工作1基础复查1
1基础交付安装时,养护期必须达到75%,每组基础上应划有明显的纵横中心,标高三角标记
2基础交付安装时,并附中间交接通知书,测量成果表和厂区中心标高,控制点分布图,供安装单位复测、检查
3钢柱脚采用地脚螺栓连接
安装前应复查基础面标高,地脚螺栓中心偏差
安装前应注意地脚螺栓的保护
2钢结构施工道路的要求2
1在土建基础工程完工后,由土建施工单位进行施工现场场地的平整,压实,保证钢结构运输车辆的正常通行
2要求道路铺设碎石并压实,减少对钢构件的泥土污染
3安装前准备工作3
1对本工程图纸进行仔细阅读,熟悉业主及设计要求
2根据本工程的工程量编制施工时间计划及资源调配计划
3复验安装定位所用的轴线控制点和测量标高使用的水准点
4放出标高控制线和吊辅助线
5复验预埋件、其轴线、标高、水平线、水平度、预埋螺栓位置及露出长度等,超出允许偏差时,做好技术处理
6钢尺应与钢结构制造用的钢尺校对,取得计量法定单位检定证明

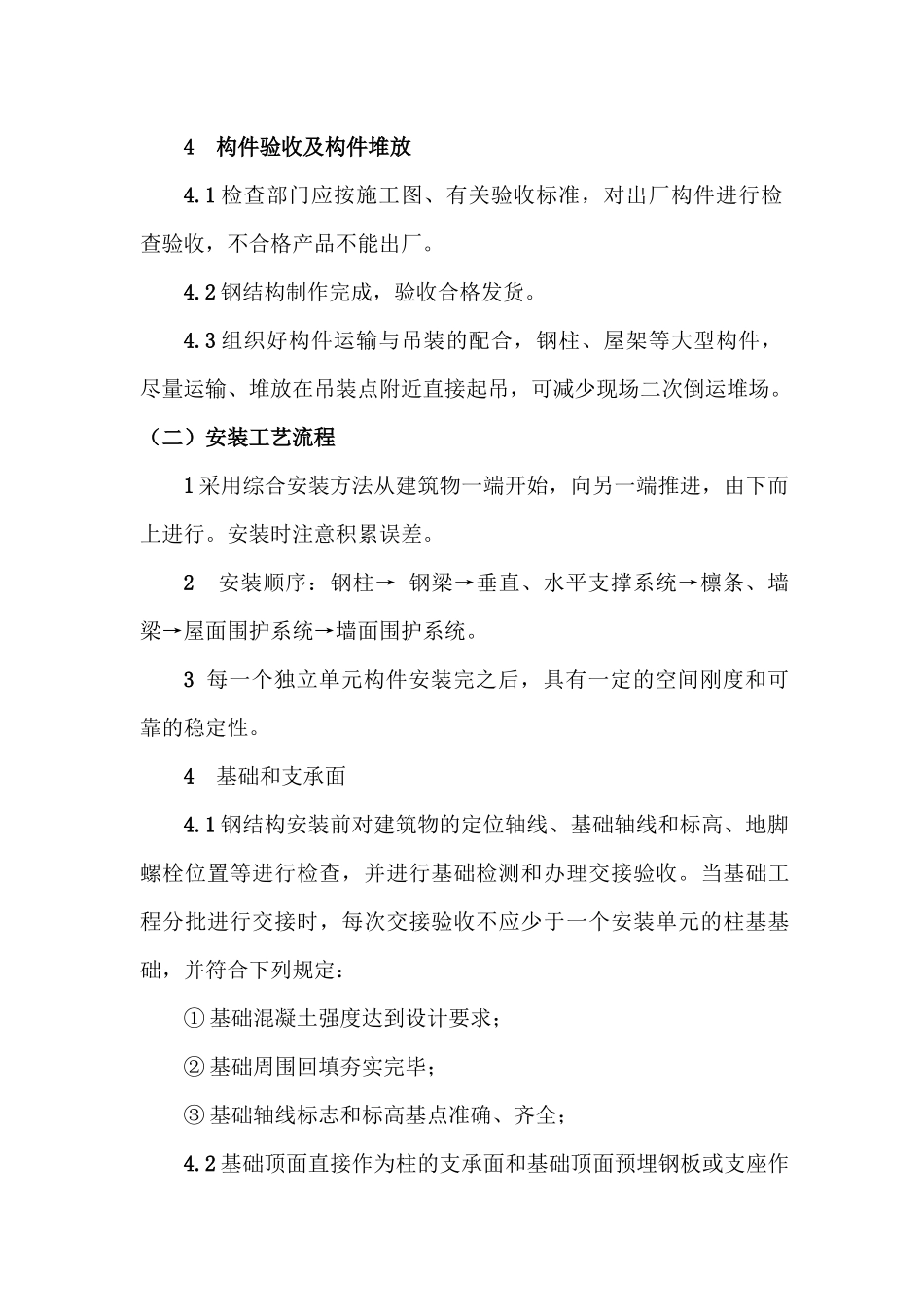

4构件验收及构件堆放4
1检查部门应按施工图、有关验收标准,对出厂构件进行检查验收,不合格产品不能出厂
2钢结构制作完成,验收合格发货
3组织好构件运输与吊装的配合,钢柱、屋架等大型构件,尽量运输、堆放在吊装点附近直接起吊,可减少现场二次倒运堆场
(二)安装工艺流程1采用综合安装方法从建筑物一端开始,向另一端推进,由下而上进行
安装时注意积累误差
2安装顺序:钢柱→钢梁→垂直、水平支撑系统→檩条、墙梁→屋面围护系统→墙面围护系统
3每一个独立单元构件安装完之后,具有一定的空间刚度和可靠的稳定性
4基础和支承面4
1钢结构安装前对建筑物的定位轴线、基础轴线和标高、地脚螺栓位置等进行检查,并进行基础检测和办理交接验收
当基础工程分批进行交接时,每次交接验收不应少于一个安装单元的柱基
