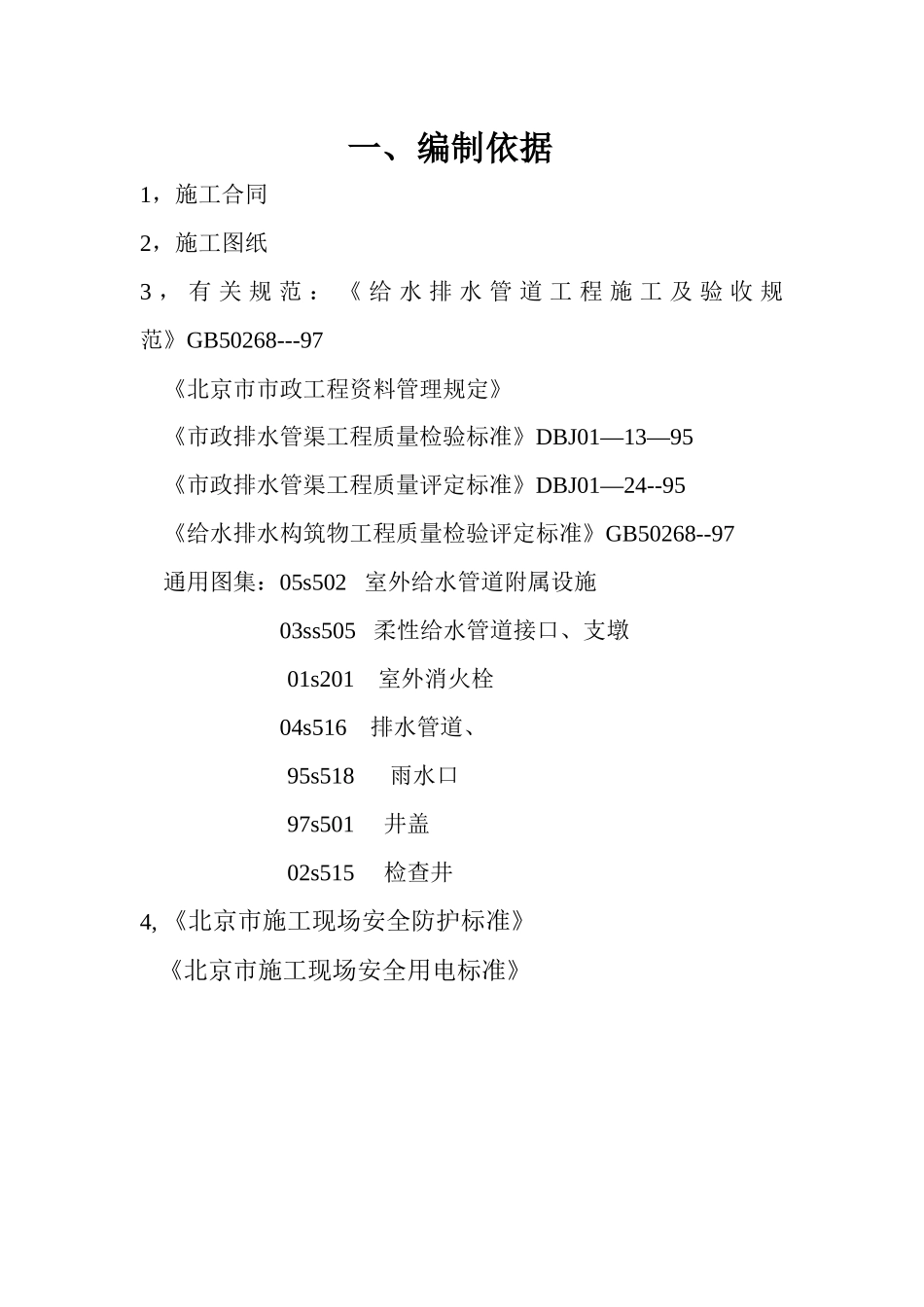

一、编制依据1,施工合同2,施工图纸3,有关规范:《给水排水管道工程施工及验收规范》GB50268---97《北京市市政工程资料管理规定》《市政排水管渠工程质量检验标准》DBJ01—13—95《市政排水管渠工程质量评定标准》DBJ01—24--95《给水排水构筑物工程质量检验评定标准》GB50268--97通用图集:05s502室外给水管道附属设施03ss505柔性给水管道接口、支墩01s201室外消火栓04s516排水管道、95s518雨水口97s501井盖02s515检查井4,《北京市施工现场安全防护标准》《北京市施工现场安全用电标准》二、工程概况本工程位置在xxx,由四个工作段组成:xx路、xx路、xxxx路、xxx大街

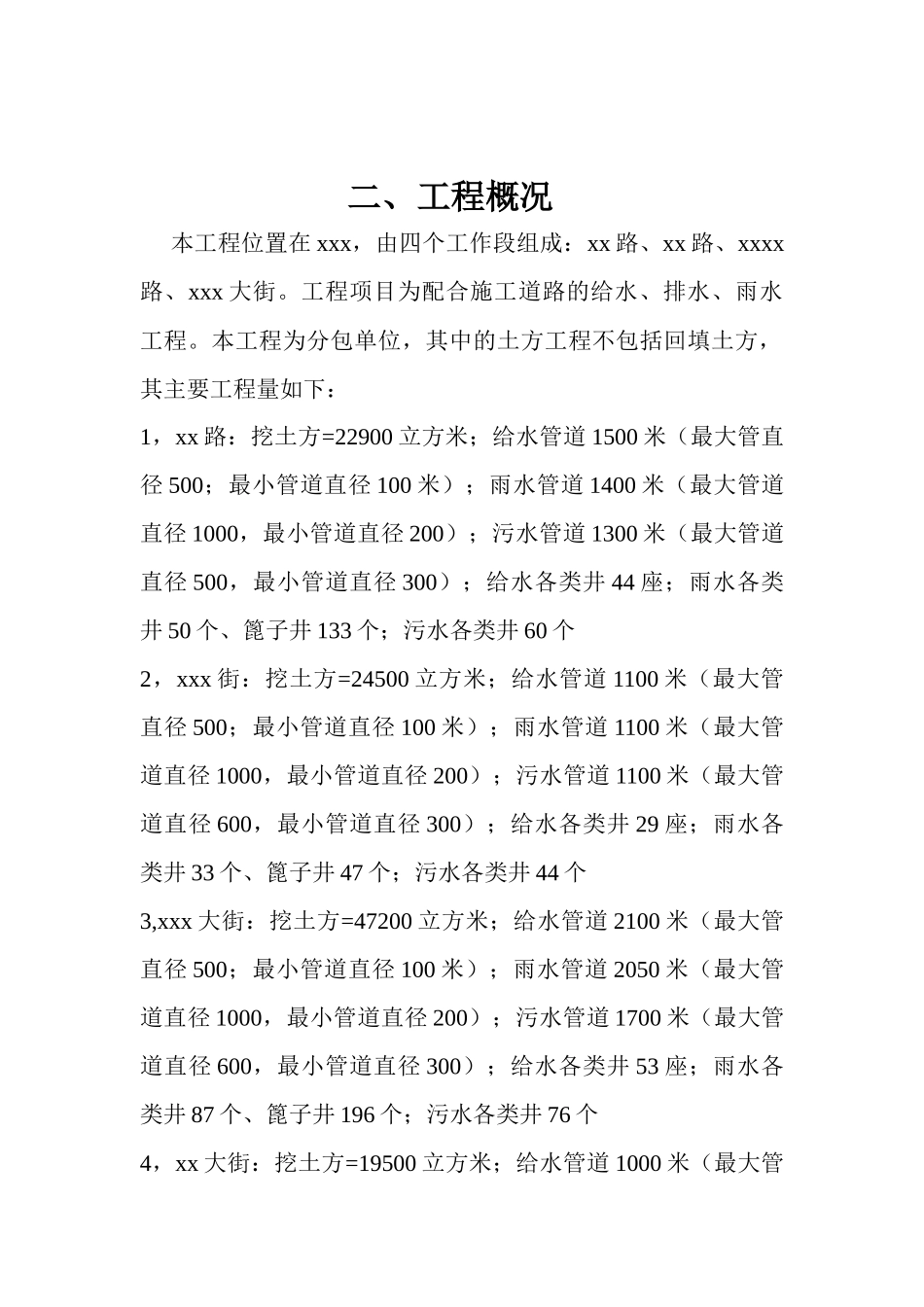

工程项目为配合施工道路的给水、排水、雨水工程

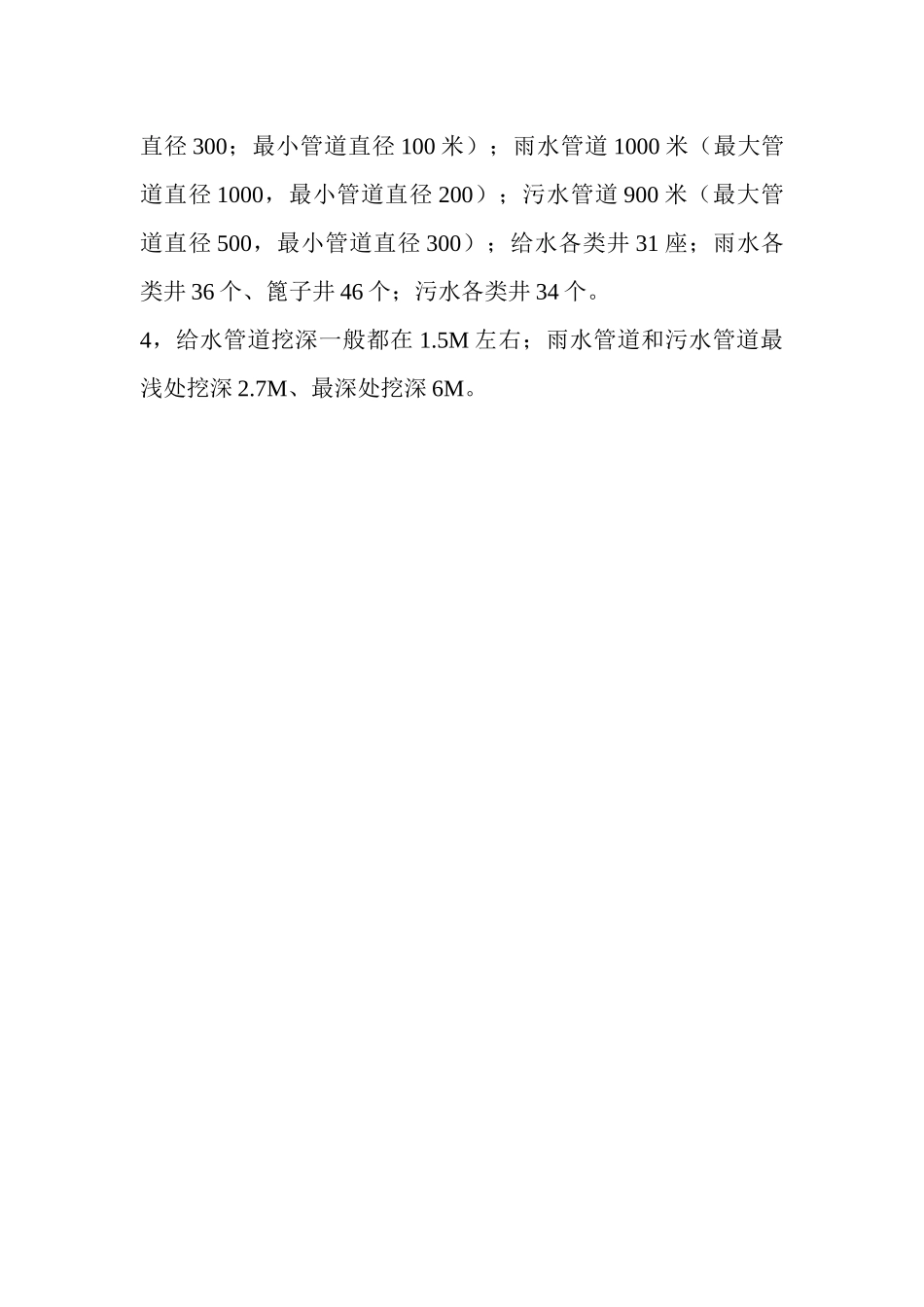

本工程为分包单位,其中的土方工程不包括回填土方,其主要工程量如下:1,xx路:挖土方=22900立方米;给水管道1500米(最大管直径500;最小管道直径100米);雨水管道1400米(最大管道直径1000,最小管道直径200);污水管道1300米(最大管道直径500,最小管道直径300);给水各类井44座;雨水各类井50个、篦子井133个;污水各类井60个2,xxx街:挖土方=24500立方米;给水管道1100米(最大管直径500;最小管道直径100米);雨水管道1100米(最大管道直径1000,最小管道直径200);污水管道1100米(最大管道直径600,最小管道直径300);给水各类井29座;雨水各类井33个、篦子井47个;污水各类井44个3,xxx大街:挖土方=47200立方米;给水管道2100米(最大管直径500;最小管道直径100米);雨水管道2050米(最大管道直径1000,最小管道直径200);污水管道1700米(最大管道直径600,最小管道直径300);给水各类井53座;雨水各类井87个
