第二节分部、分项施工方法一、给排水分部给水排水工程包括给水系统、消火栓系统、自动喷淋系统、雨水及排水系统、冷却水循环系统(安装方法见空调部分)
施工前期在土建进行结构施工阶段配合好管道的预留预埋工作
各系统管材根据设计要求选用,管材及管件等应有材质证明书和出厂合格证
用于消防系统的器材应附和消防部门的有关规定
所有阀件的规格型号应附和设计要求,并按规范要求进行试验
架空管道采用管卡吊杆,安装详见国标图集S161,吊杆间距按规范GBJ242-82确定,大口径管道或荷重较大的管架应预埋钢件焊接,其它可采用膨胀螺栓固定
管体管件之间的连接,严格按设计要求和相应的施工规范实施
1、预留预埋1)防水套管安装:地下室消防水池壁及砼墙外壁防水套管安装质量对整个建筑质量及设备使用功能影响极大,因此施工人员在开工前应认真熟识图纸,核查预埋套管位置及数量是否与结构图相符,当结构图无预留预埋件图时,应由各专业施工员提供,技术负责人汇总后提交给土建施工人员,结构浇筑时应有专人负责
套管安装时不得随意损伤建筑结构钢筋
套管制作按国家标准图S312-8-8(Ⅳ)
2)穿楼面套管安装:所有穿楼面管道均应安装套管,套管高出楼面50mm
管道穿屋面应设防水套管,套管高出楼面100mm,配合土建施工
为保证立管的垂直度,可先预留孔洞,套管随后安装
立管为钢管时,套管可与立管同时安装
立管与套管间应填不燃材料
3)卫生间孔洞预留:本工程有多种类型的标准卫生间,数量较多,因此卫生间设备孔洞配合土建预留前,应进一步明确卫生设备的规格与型号、卫生间墙面与地面装饰厚度情况,以确定孔洞预留尺寸,地下室生活水箱生活加压泵市政给水管网十三至二十层屋顶消防水箱地下二层至地上三层减压阀四至十二层施工时积极配合,以保证准确无误

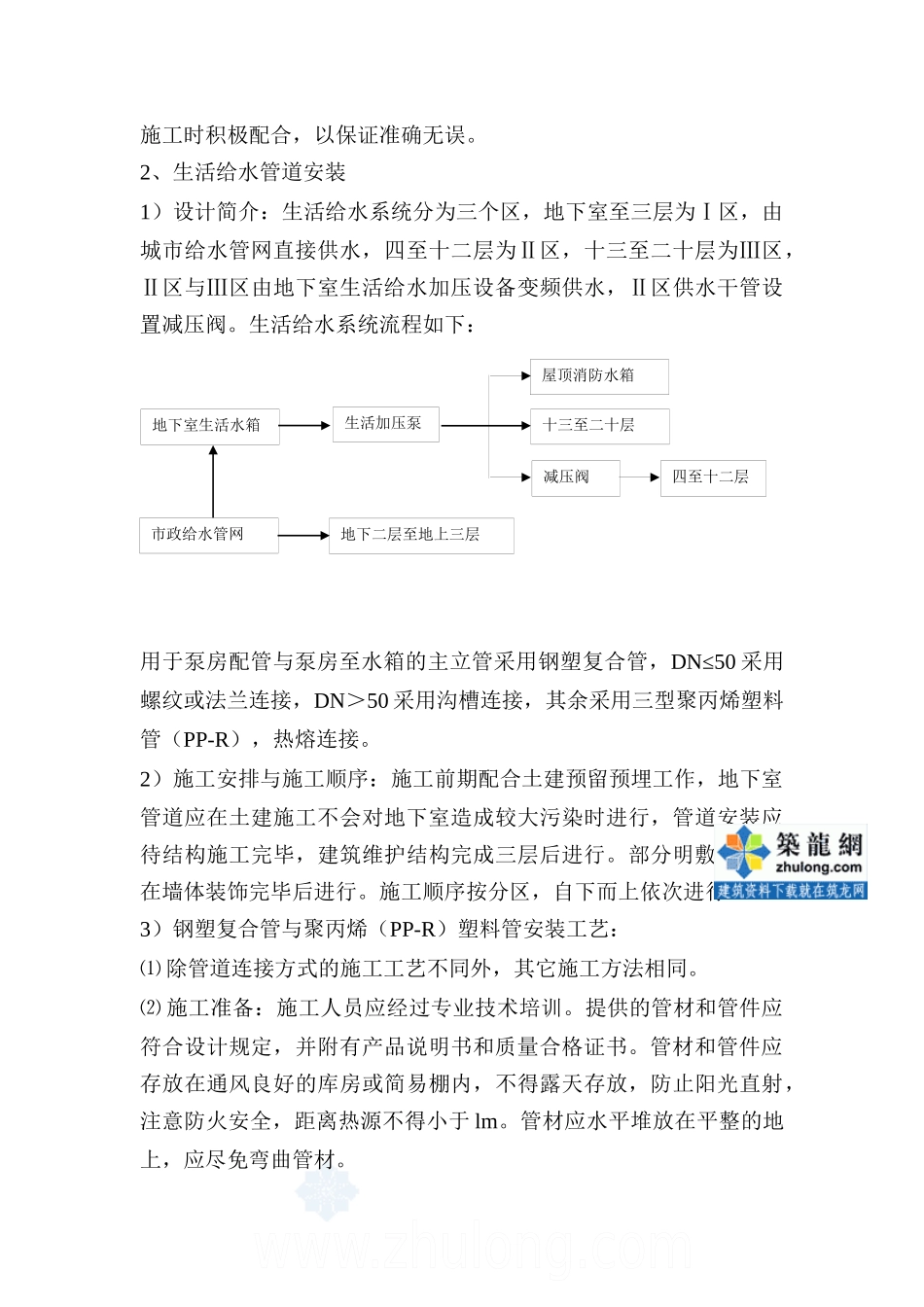

2、生活给水管道安装1)设计简介:生活给水系统分为三个区,地下室至三层为Ⅰ区,由城市给水管网直接供水,四
