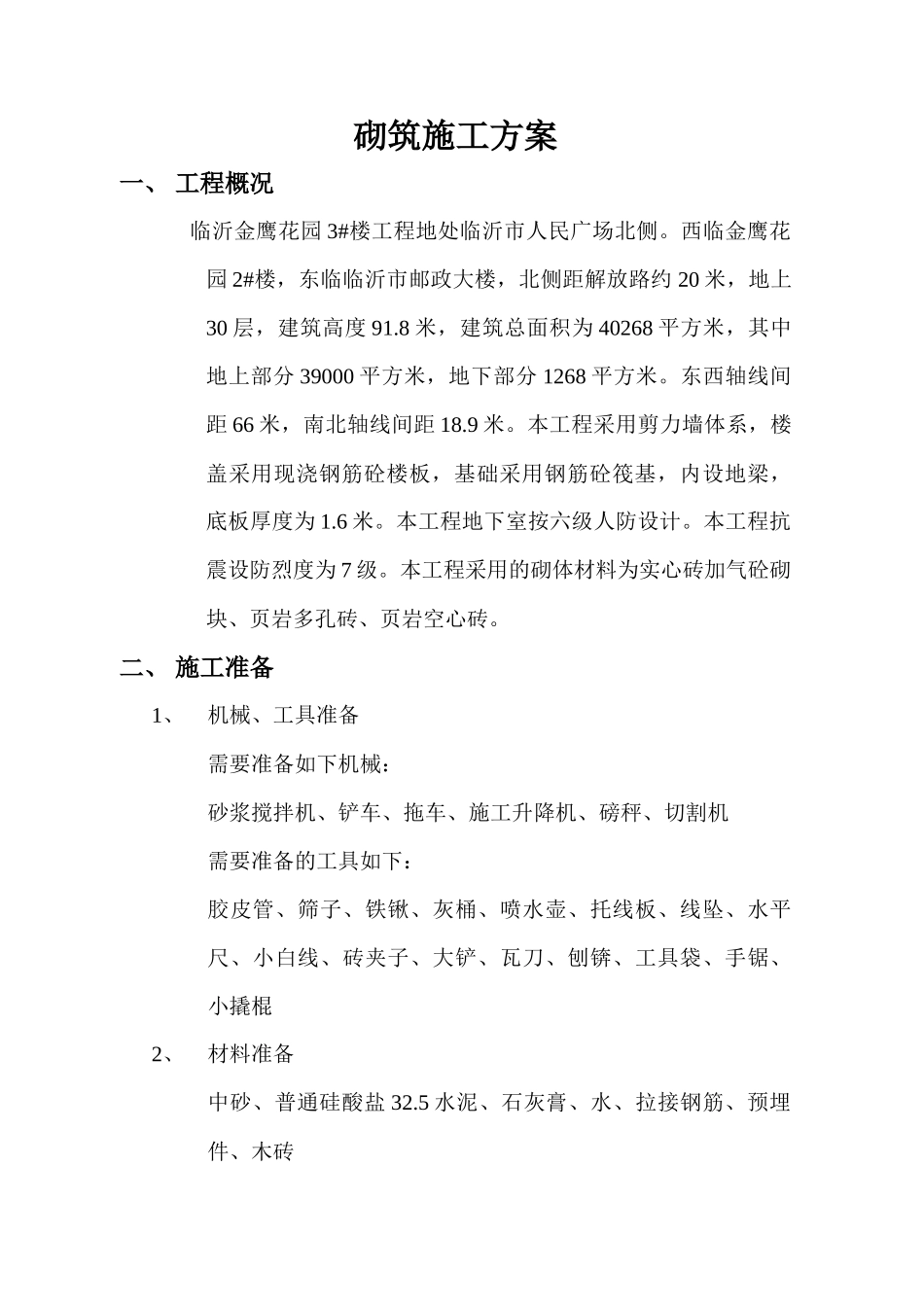

砌筑施工方案一、工程概况临沂金鹰花园3#楼工程地处临沂市人民广场北侧
西临金鹰花园2#楼,东临临沂市邮政大楼,北侧距解放路约20米,地上30层,建筑高度91
8米,建筑总面积为40268平方米,其中地上部分39000平方米,地下部分1268平方米
东西轴线间距66米,南北轴线间距18
本工程采用剪力墙体系,楼盖采用现浇钢筋砼楼板,基础采用钢筋砼筏基,内设地梁,底板厚度为1
本工程地下室按六级人防设计
本工程抗震设防烈度为7级
本工程采用的砌体材料为实心砖加气砼砌块、页岩多孔砖、页岩空心砖
二、施工准备1、机械、工具准备需要准备如下机械:砂浆搅拌机、铲车、拖车、施工升降机、磅秤、切割机需要准备的工具如下:胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋、手锯、小撬棍2、材料准备中砂、普通硅酸盐32

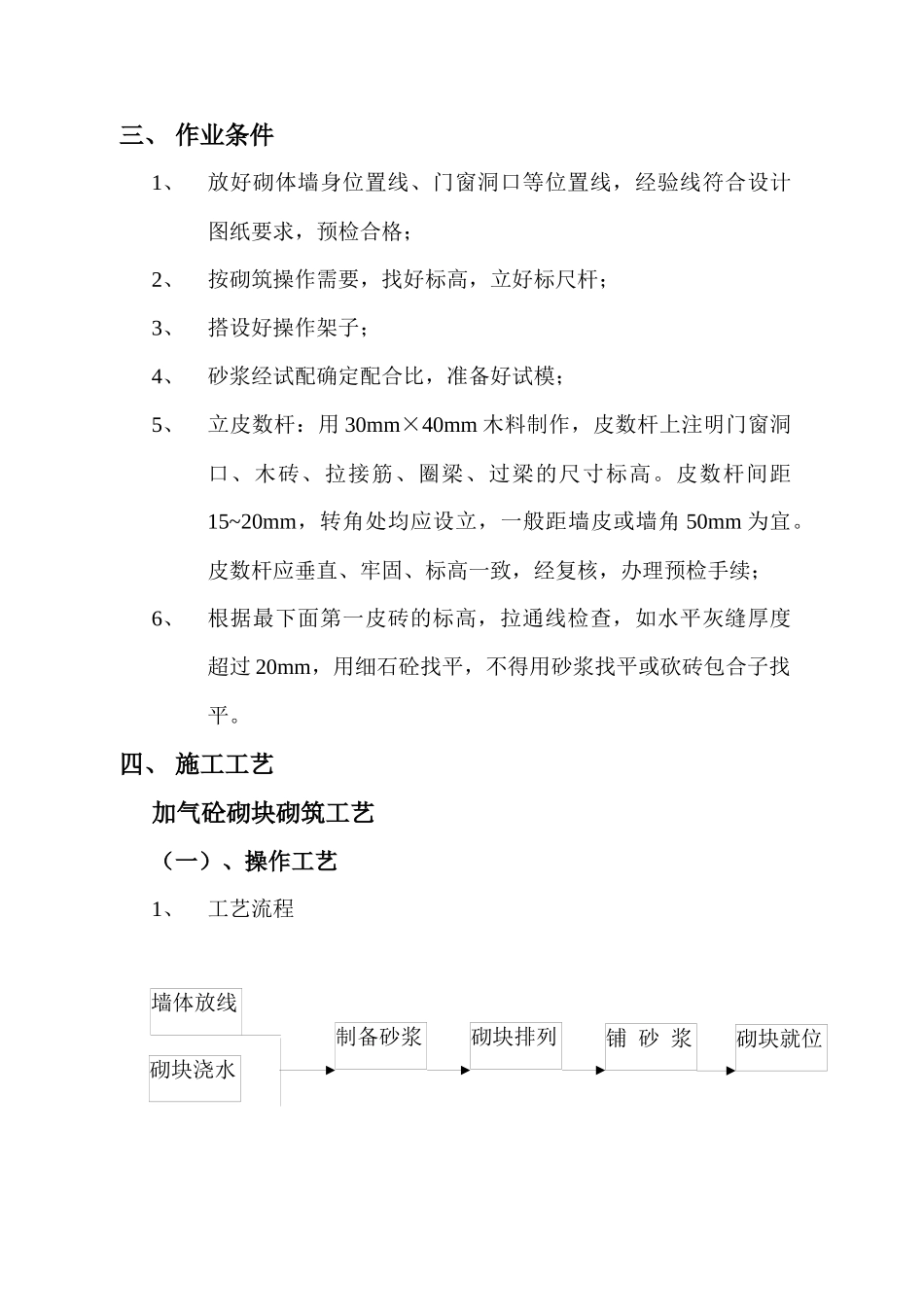

5水泥、石灰膏、水、拉接钢筋、预埋件、木砖三、作业条件1、放好砌体墙身位置线、门窗洞口等位置线,经验线符合设计图纸要求,预检合格;2、按砌筑操作需要,找好标高,立好标尺杆;3、搭设好操作架子;4、砂浆经试配确定配合比,准备好试模;5、立皮数杆:用30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高
皮数杆间距15~20mm,转角处均应设立,一般距墙皮或墙角50mm为宜
皮数杆应垂直、牢固、标高一致,经复核,办理预检手续;6、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石砼找平,不得用砂浆找平或砍砖包合子找平

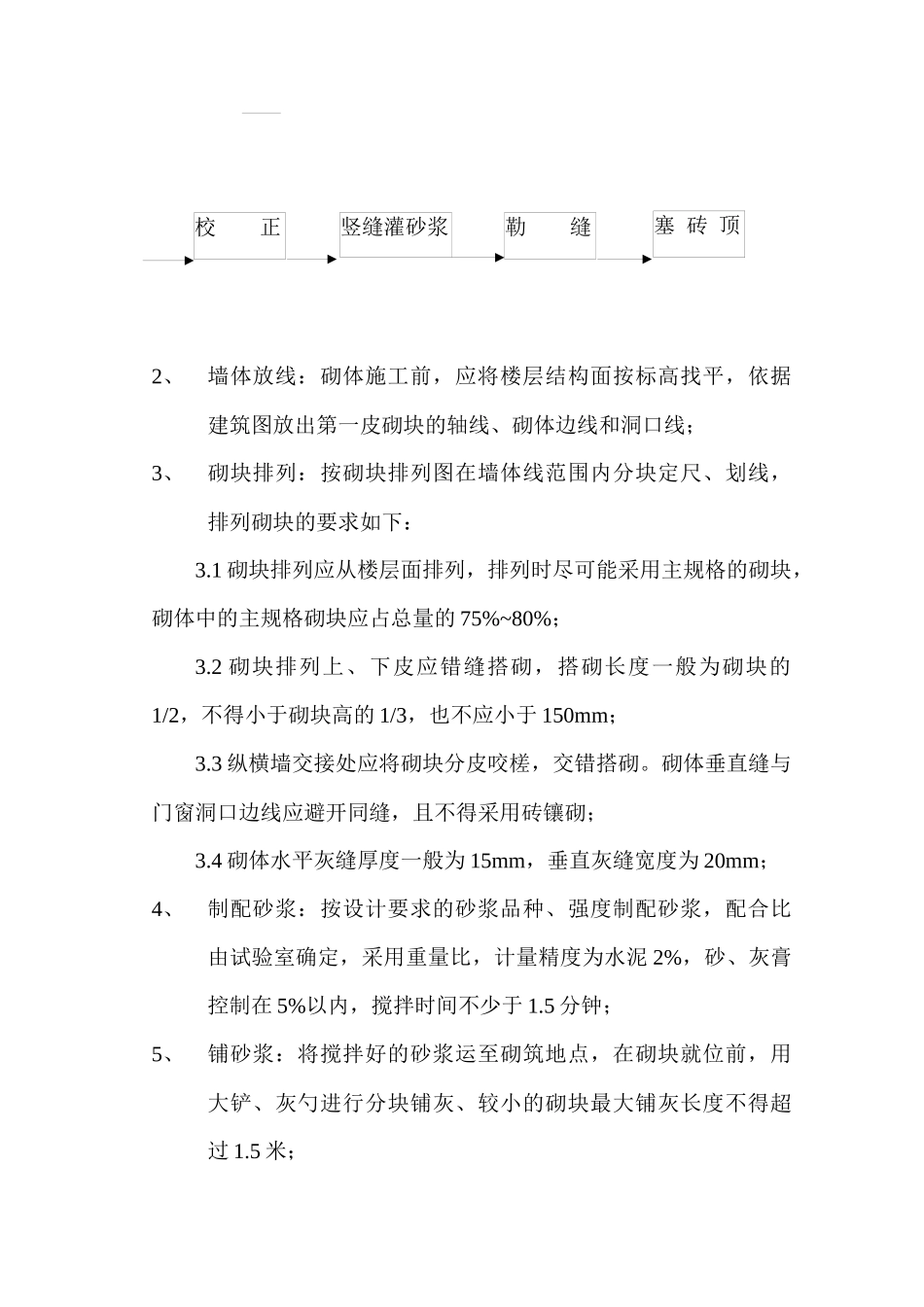

四、施工工艺加气砼砌块砌筑工艺(一)、操作工艺1、工艺流程墙体放线砌块浇水制备砂浆砌块就位砌块排列铺砂浆2、墙体放线:砌体施工前,应将楼层结构面按标高找平,依据建筑图放出第一皮砌块的轴线、砌体边线和洞口线;3、砌块排列:按砌块排列图在墙体线范围内分块定尺、划线,
