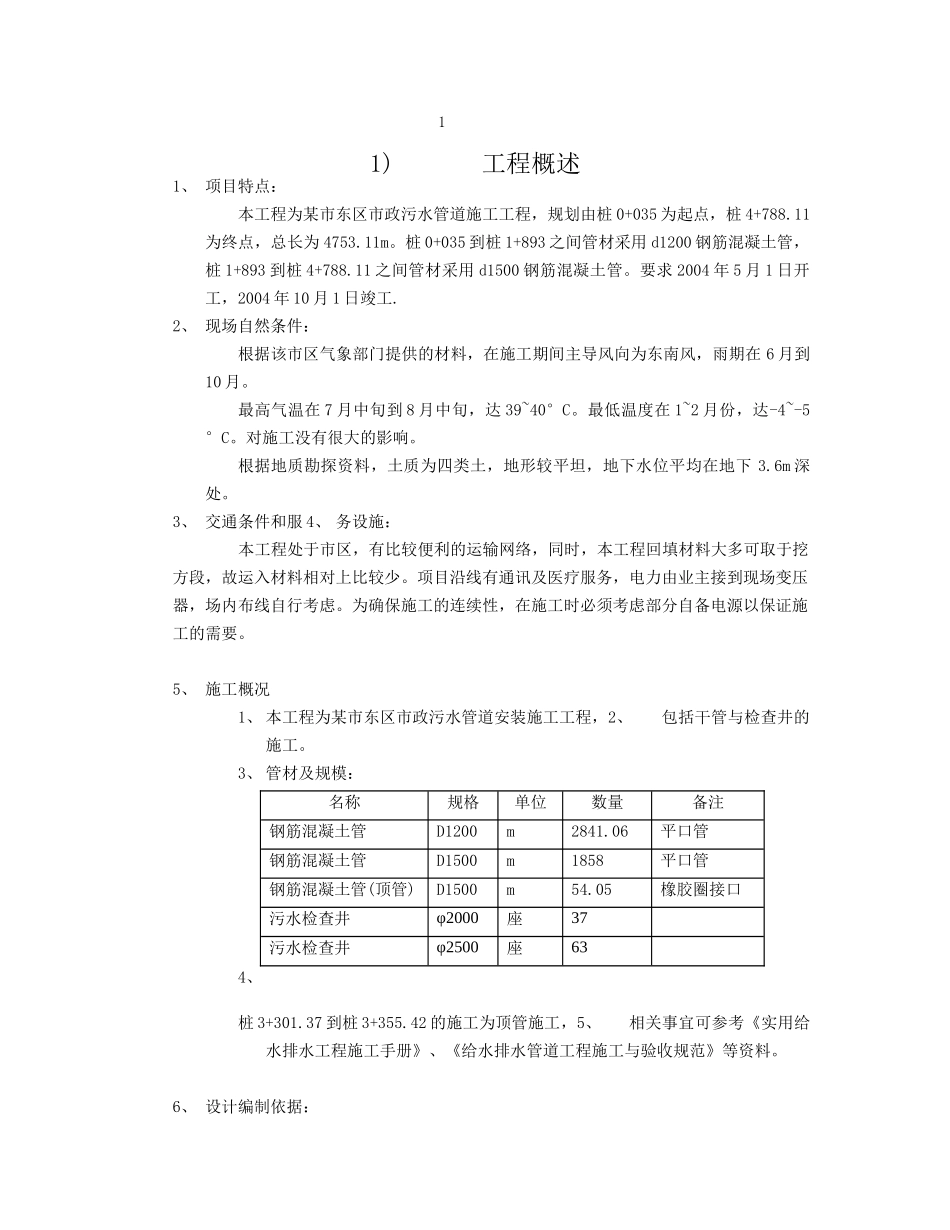

11)工程概述1、项目特点:本工程为某市东区市政污水管道施工工程,规划由桩0+035为起点,桩4+788
11为终点,总长为4753
桩0+035到桩1+893之间管材采用d1200钢筋混凝土管,桩1+893到桩4+788
11之间管材采用d1500钢筋混凝土管
要求2004年5月1日开工,2004年10月1日竣工
2、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月
最高气温在7月中旬到8月中旬,达39~40°C
最低温度在1~2月份,达-4~-5°C
对施工没有很大的影响
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下3
3、交通条件和服4、务设施:本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要
5、施工概况1、本工程为某市东区市政污水管道安装施工工程,2、包括干管与检查井的施工
3、管材及规模:名称规格单位数量备注钢筋混凝土管D1200m2841
06平口管钢筋混凝土管D1500m1858平口管钢筋混凝土管(顶管)D1500m54
05橡胶圈接口污水检查井φ2000座37污水检查井φ2500座634、桩3+301
37到桩3+355
42的施工为顶管施工,5、相关事宜可参考《实用给水排水工程施工手册》、《给水排水管道工程施工与验收规范》等资料
6、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据
2、管道铺设及检查井的砌3、筑:以《全国通用给水排水标4、准图集》为施工依据
5、预算依据:《广东省市政工程综合定额》、《广州市市政工程主要项目补充定额》
6、验收依据:
