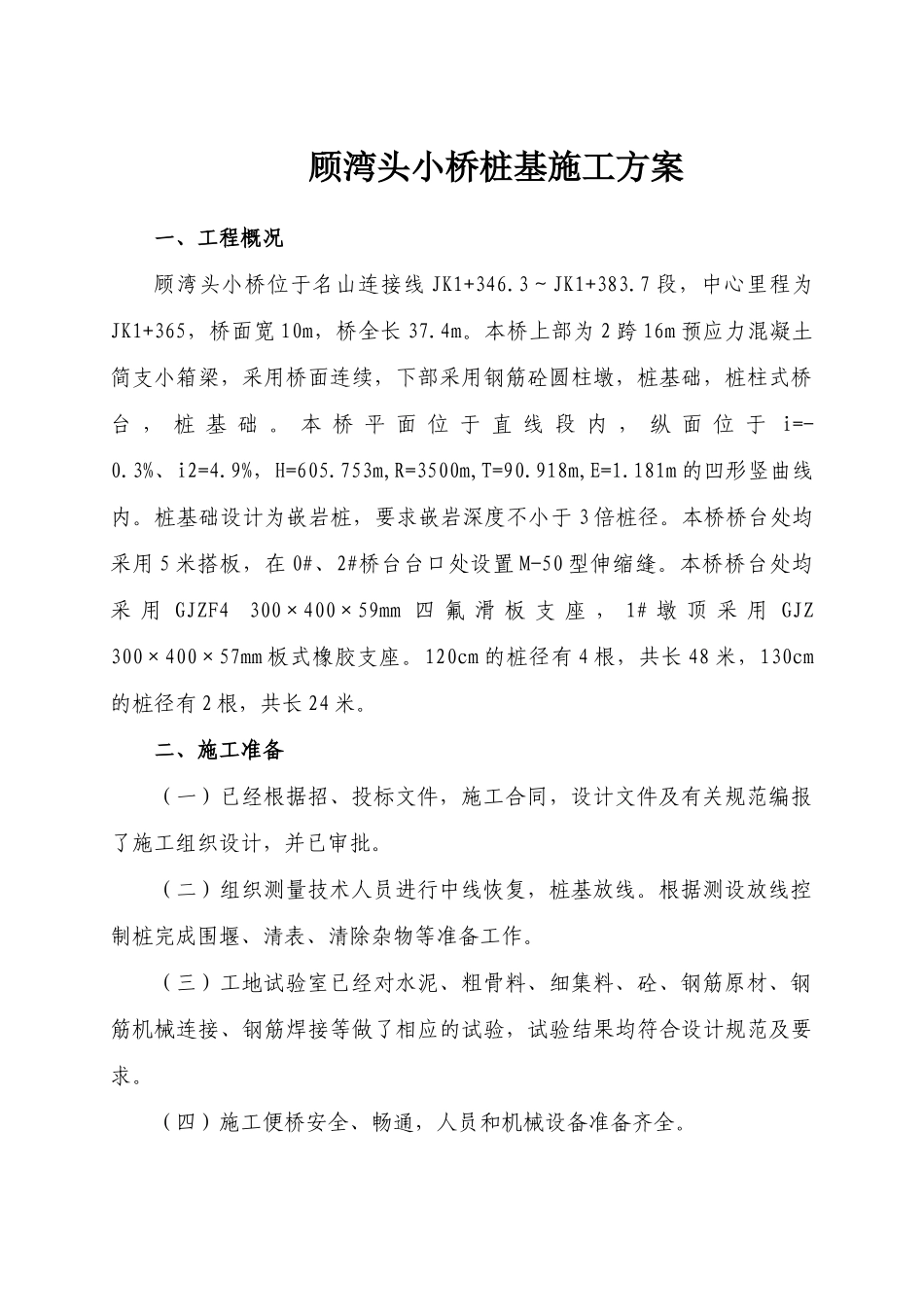

顾湾头小桥桩基施工方案一、工程概况顾湾头小桥位于名山连接线JK1+346
3~JK1+383
7段,中心里程为JK1+365,桥面宽10m,桥全长37
本桥上部为2跨16m预应力混凝土简支小箱梁,采用桥面连续,下部采用钢筋砼圆柱墩,桩基础,桩柱式桥台,桩基础
本桥平面位于直线段内,纵面位于i=-0
3%、i2=4
9%,H=605
753m,R=3500m,T=90
918m,E=1
181m的凹形竖曲线内
桩基础设计为嵌岩桩,要求嵌岩深度不小于3倍桩径
本桥桥台处均采用5米搭板,在0#、2#桥台台口处设置M-50型伸缩缝
本桥桥台处均采用GJZF4300×400×59mm四氟滑板支座,1#墩顶采用GJZ300×400×57mm板式橡胶支座
120cm的桩径有4根,共长48米,130cm的桩径有2根,共长24米
二、施工准备(一)已经根据招、投标文件,施工合同,设计文件及有关规范编报了施工组织设计,并已审批
(二)组织测量技术人员进行中线恢复,桩基放线
根据测设放线控制桩完成围堰、清表、清除杂物等准备工作
(三)工地试验室已经对水泥、粗骨料、细集料、砼、钢筋原材、钢筋机械连接、钢筋焊接等做了相应的试验,试验结果均符合设计规范及要求
(四)施工便桥安全、畅通,人员和机械设备准备齐全

(五)由于本工程所处位置水源丰富,生活用水取当地老百姓的生活用水,施工用水取自结构物和驻地附近河谷水,在施工5#、6#桩基时安装扬水泵泵送至用水地点
(六)施工办公生活用房租当地老百姓的民房及搭建活动板房

三、钻孔桩施工方法(一)施工工艺见附表(二)钻孔方法1、泥浆制备选用优质膨润土造浆,泥浆池容积为4m³,并设容积为3-4m³的沉淀池2个,串联使用
泥浆性能指标应符合下列技术要求:泥浆相对密度:1
4漏斗粘度:28s含砂率:﹤4%胶体率:﹥95%失水率:﹤30ml/30min钻孔前
