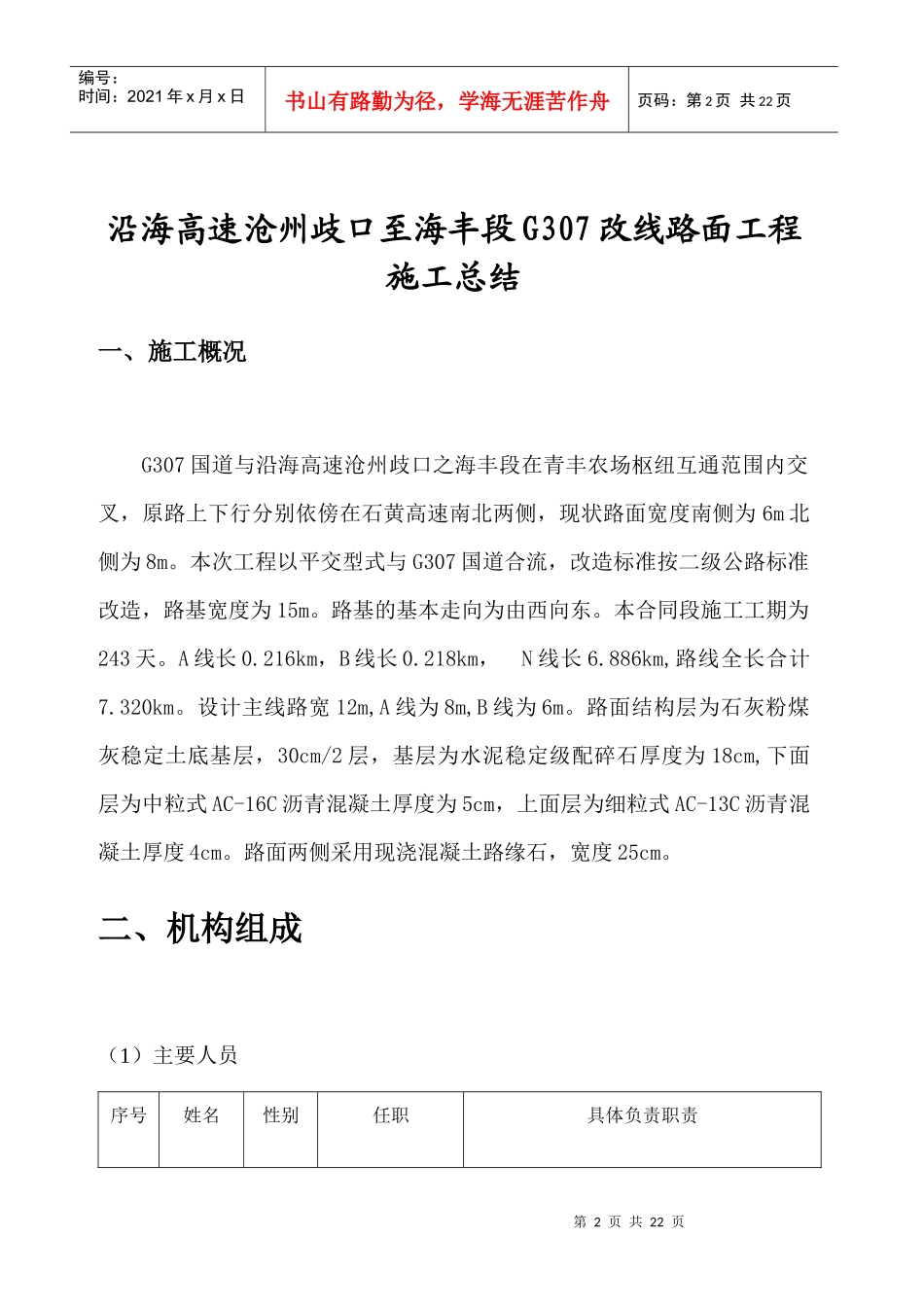

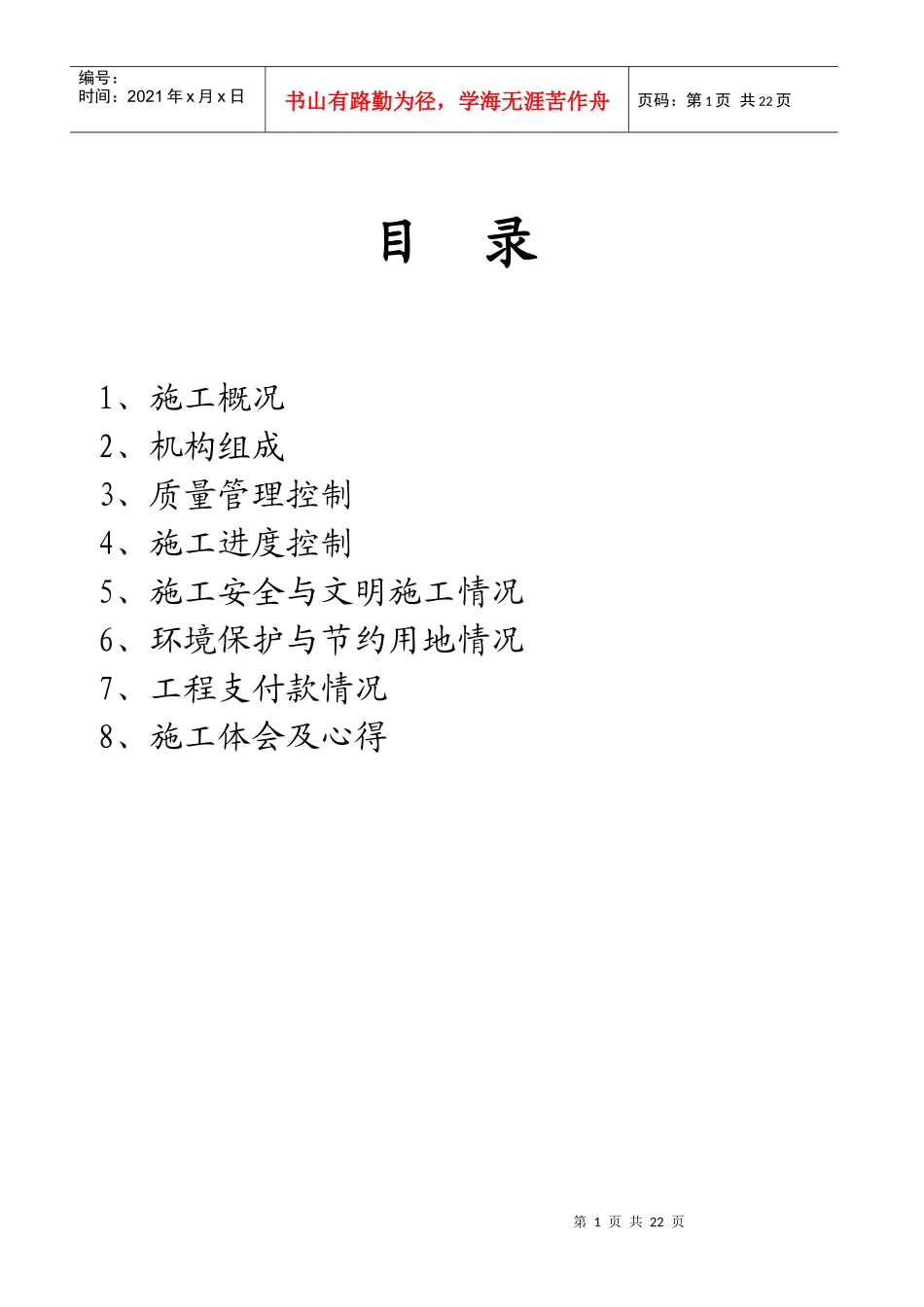

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页目录1、施工概况2、机构组成3、质量管理控制4、施工进度控制5、施工安全与文明施工情况6、环境保护与节约用地情况7、工程支付款情况8、施工体会及心得第2页共22页第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共22页沿海高速沧州歧口至海丰段G307改线路面工程施工总结一、施工概况G307国道与沿海高速沧州歧口之海丰段在青丰农场枢纽互通范围内交叉,原路上下行分别依傍在石黄高速南北两侧,现状路面宽度南侧为6m北侧为8m
本次工程以平交型式与G307国道合流,改造标准按二级公路标准改造,路基宽度为15m
路基的基本走向为由西向东
本合同段施工工期为243天
216km,B线长0
218km,N线长6
886km,路线全长合计7
设计主线路宽12m,A线为8m,B线为6m
路面结构层为石灰粉煤灰稳定土底基层,30cm/2层,基层为水泥稳定级配碎石厚度为18cm,下面层为中粒式AC-16C沥青混凝土厚度为5cm,上面层为细粒式AC-13C沥青混凝土厚度4cm
路面两侧采用现浇混凝土路缘石,宽度25cm
二、机构组成(1)主要人员序号姓名性别任职具体负责职责第3页共22页第2页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共22页1乔天增男项目经理负责全面指挥工作2李国威男项目技术负责人负责工程总技术3顾照人男路面工程师负责现场技术施工4张景磊男路面工程师负责现场技术施工5董立强男质检工程师负责每道工序质量检验工作6赵海魁男试验工程师负责现场材料的检验工作7王琳琦男测量工程师负责现场测量工作8杨光男计量工程师负责结算工程量工作9刘东国男财务负责人负责资金出纳工作10张玉成男安全工程师负责现场安全施工
