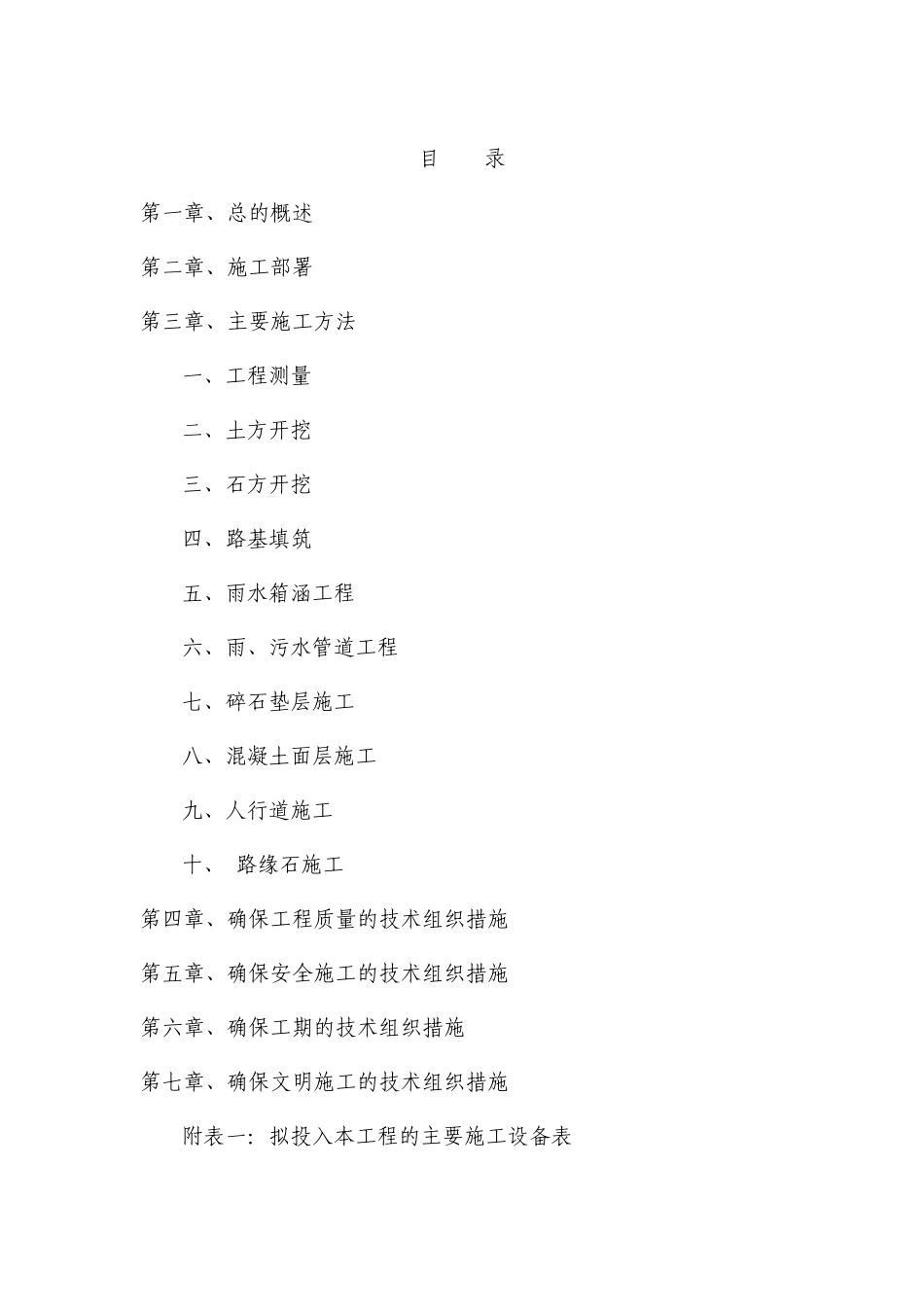

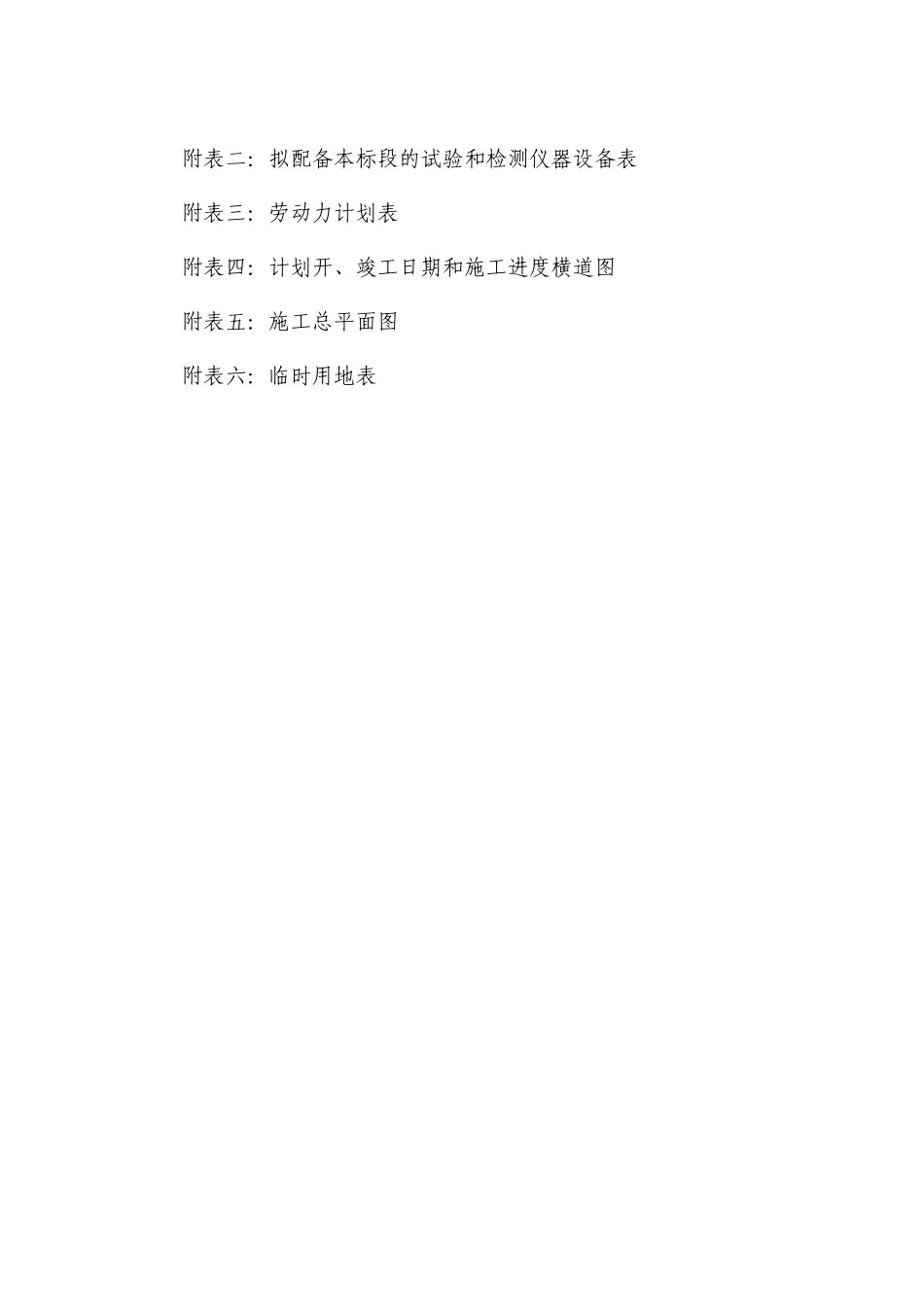

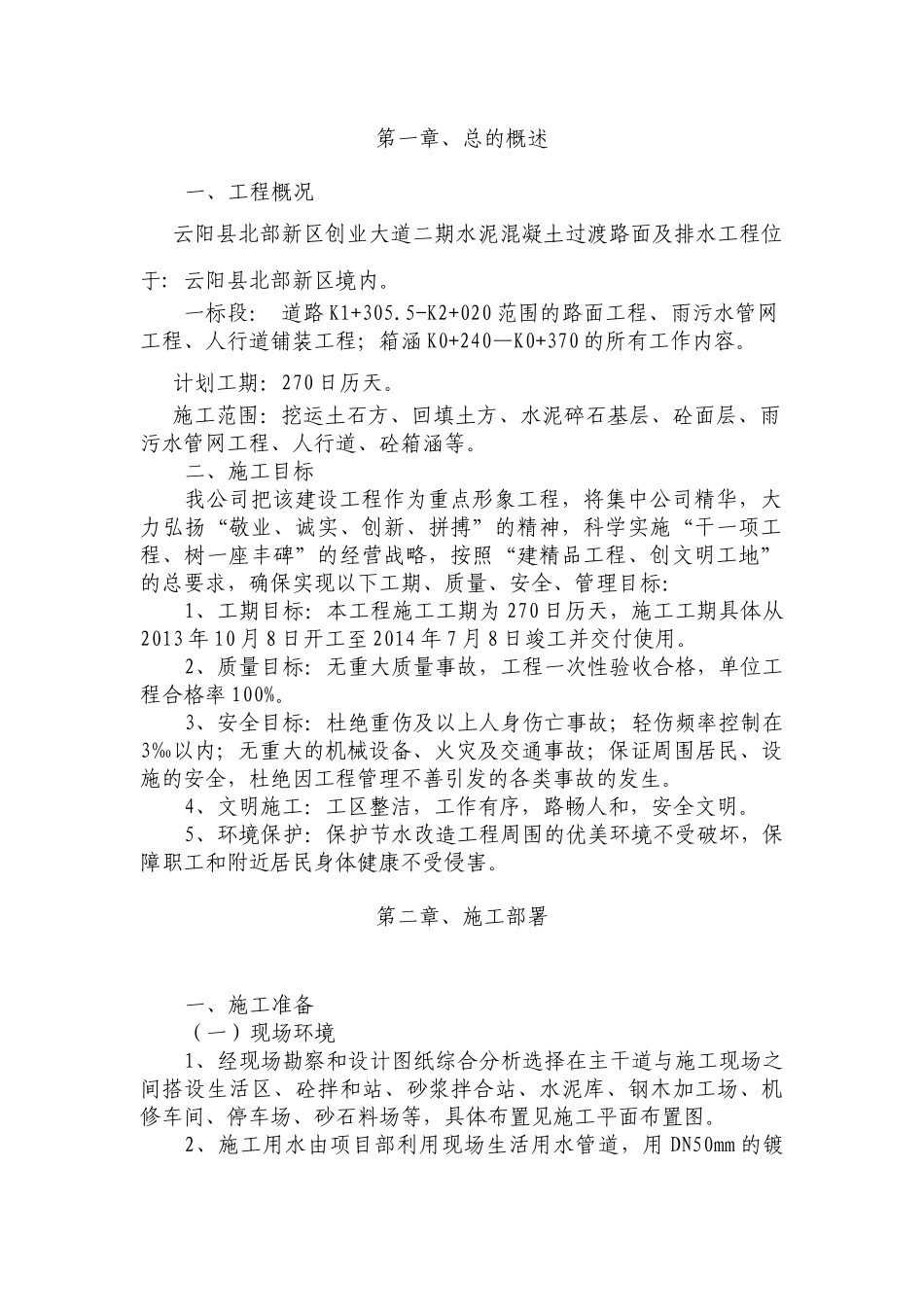

目录第一章、总的概述第二章、施工部署第三章、主要施工方法一、工程测量二、土方开挖三、石方开挖四、路基填筑五、雨水箱涵工程六、雨、污水管道工程七、碎石垫层施工八、混凝土面层施工九、人行道施工十、路缘石施工第四章、确保工程质量的技术组织措施第五章、确保安全施工的技术组织措施第六章、确保工期的技术组织措施第七章、确保文明施工的技术组织措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章、总的概述一、工程概况云阳县北部新区创业大道二期水泥混凝土过渡路面及排水工程位于:云阳县北部新区境内
一标段:道路K1+305
5-K2+020范围的路面工程、雨污水管网工程、人行道铺装工程;箱涵K0+240—K0+370的所有工作内容
计划工期:270日历天
施工范围:挖运土石方、回填土方、水泥碎石基层、砼面层、雨污水管网工程、人行道、砼箱涵等
二、施工目标我公司把该建设工程作为重点形象工程,将集中公司精华,大力弘扬“敬业、诚实、创新、拼搏”的精神,科学实施“干一项工程、树一座丰碑”的经营战略,按照“建精品工程、创文明工地”的总要求,确保实现以下工期、质量、安全、管理目标:1、工期目标:本工程施工工期为270日历天,施工工期具体从2013年10月8日开工至2014年7月8日竣工并交付使用
2、质量目标:无重大质量事故,工程一次性验收合格,单位工程合格率100%
3、安全目标:杜绝重伤及以上人身伤亡事故;轻伤频率控制在3‰以内;无重大的机械设备、火灾及交通事故;保证周围居民、设施的安全,杜绝因工程管理不善引发的各类事故的发生
4、文明施工:工区整洁,工作有序,路畅人和,安全文明
5、环境保护:保护节水改造工程周围的优美环境不受破坏,保障职工和附近居民身体健康不受侵害
