第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页+酒店筹备开业工作进度计划总计划序号时间项目03年6月03年7月03年8月03年9月03年10月落实情况计划调整备注上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬1确定初始化数据,POS机、电话分机数量、型号20/310/42编写酒店简介20/310/43编排各分部门工作计划(根据实际在必要情况下可进行修正)

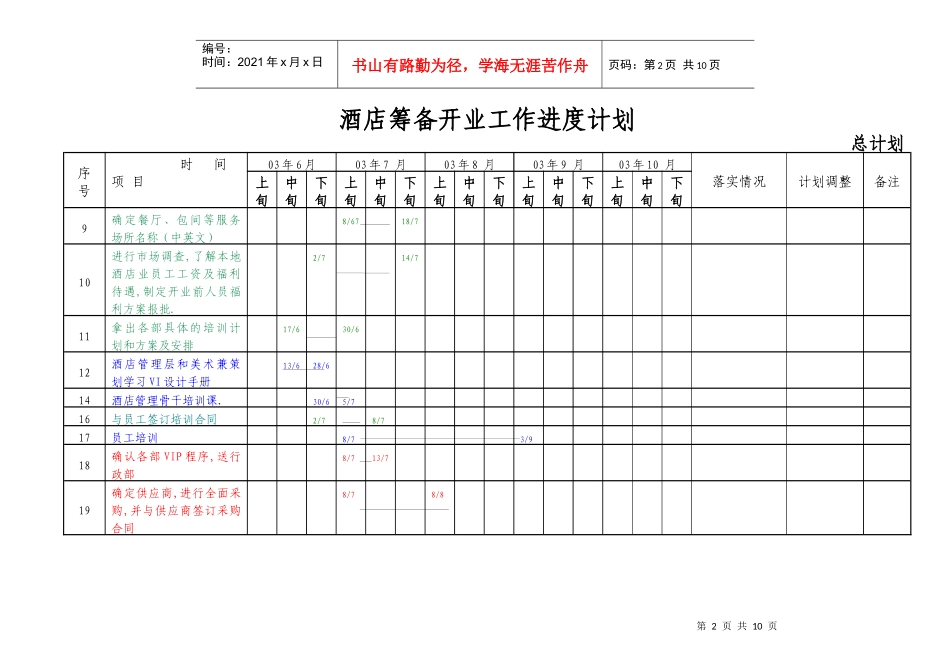

25/310/44确定赴外地培训人员岗位、领队及时间1/410/45对牡丹江地区餐饮进行考察确定经营方式及菜系1/410/46对酒店的特殊岗位人才列出需求表,并开始注意招聘专业岗位人才8/626/67出采购清单25/68/78培训经理到位5/712/7第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页酒店筹备开业工作进度计划总计划序号时间项目03年6月03年7月03年8月03年9月03年10月落实情况计划调整备注上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬上旬中旬下旬9确定餐厅、包间等服务场所名称(中英文)8/6718/710进行市场调查,了解本地酒店业员工工资及福利待遇,制定开业前人员福利方案报批
2/714/711拿出各部具体的培训计划和方案及安排17/630/612酒店管理层和美术兼策划学习VI设计手册13/628/614酒店管理骨干培训课
30/65/716与员工签订培训合同2/78/717员工培训8/73/918确认各部VIP程序,送行政部8/713/719确定供应商,进行全面采购,并与供应商签订采购合同8/78/8第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页酒店筹备开业工作进度计划总计划序号时间项目03年6月03年7月03年8
