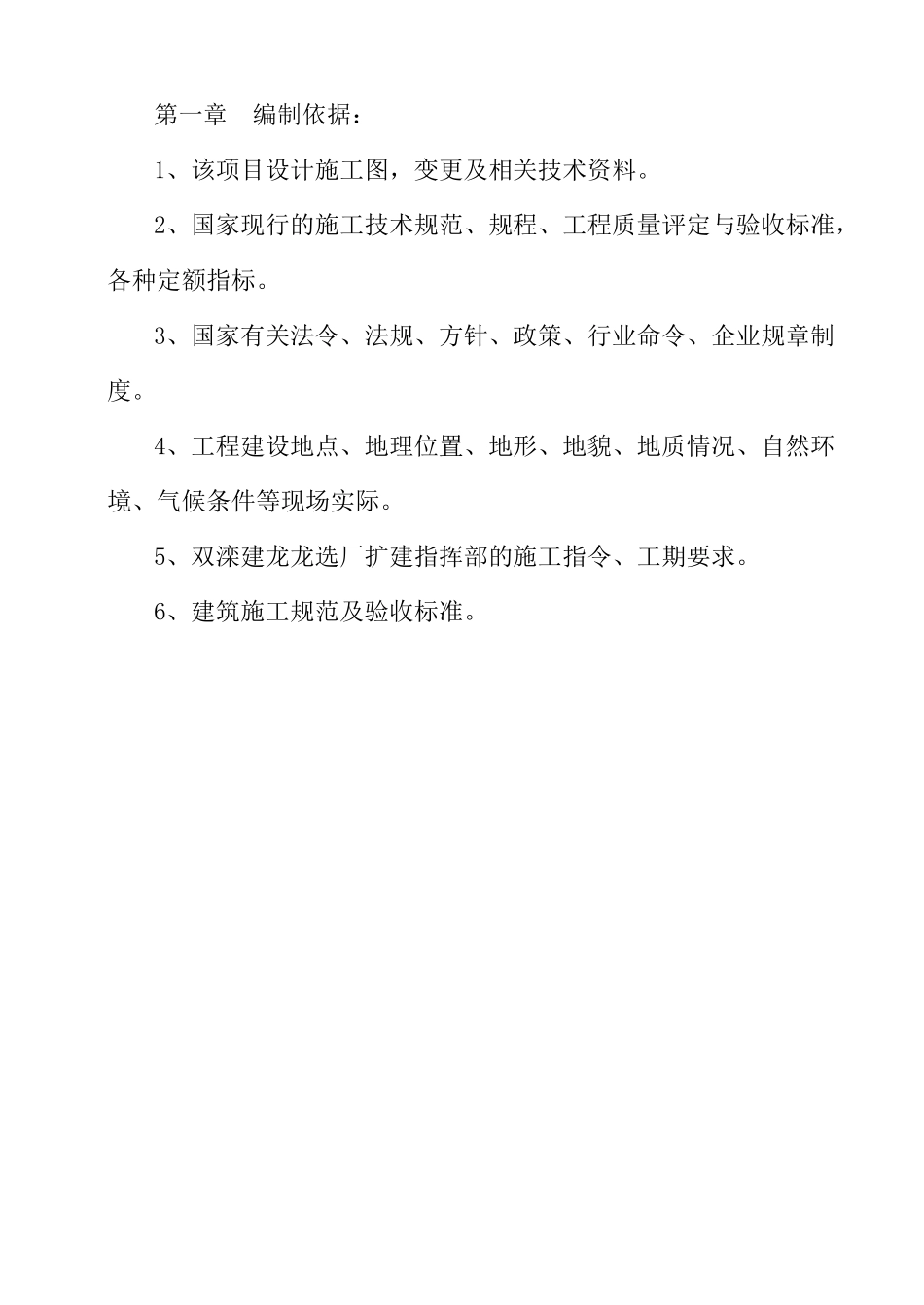

双滦建龙选厂扩建挡墙排水沟工程施工方案编制单位:编制人:审核人:审批人:编制日期:2010-08第一章编制依据:1、该项目设计施工图,变更及相关技术资料
2、国家现行的施工技术规范、规程、工程质量评定与验收标准,各种定额指标
3、国家有关法令、法规、方针、政策、行业命令、企业规章制度
4、工程建设地点、地理位置、地形、地貌、地质情况、自然环境、气候条件等现场实际
5、双滦建龙龙选厂扩建指挥部的施工指令、工期要求
6、建筑施工规范及验收标准

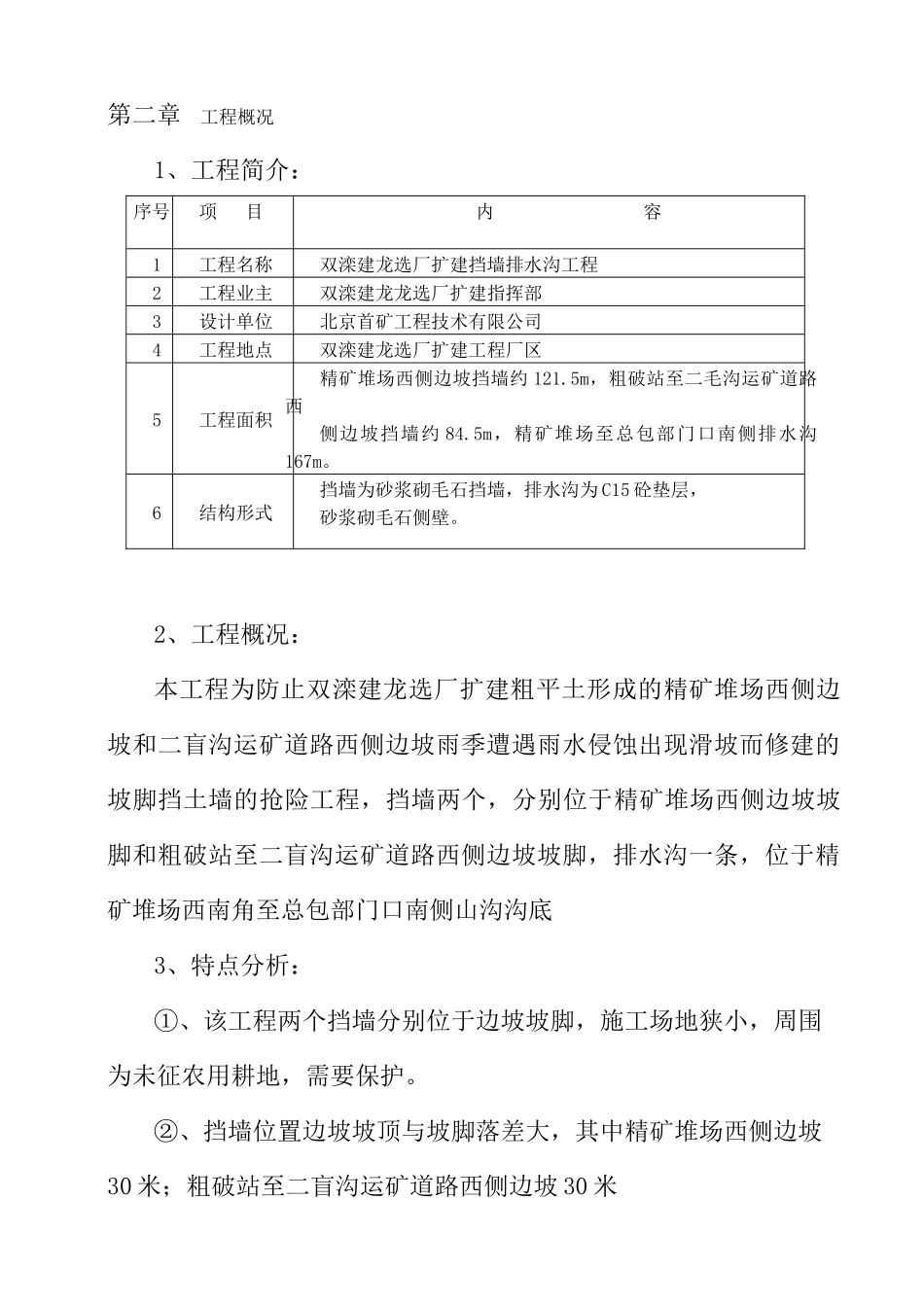

第二章工程概况1、工程简介:序号项目内容1工程名称双滦建龙选厂扩建挡墙排水沟工程2工程业主双滦建龙龙选厂扩建指挥部3设计单位北京首矿工程技术有限公司4工程地点双滦建龙选厂扩建工程厂区5工程面积精矿堆场西侧边坡挡墙约121
5m,粗破站至二毛沟运矿道路西侧边坡挡墙约84
5m,精矿堆场至总包部门口南侧排水沟167m
6结构形式挡墙为砂浆砌毛石挡墙,排水沟为C15砼垫层,砂浆砌毛石侧壁
2、工程概况:本工程为防止双滦建龙选厂扩建粗平土形成的精矿堆场西侧边坡和二盲沟运矿道路西侧边坡雨季遭遇雨水侵蚀出现滑坡而修建的坡脚挡土墙的抢险工程,挡墙两个,分别位于精矿堆场西侧边坡坡脚和粗破站至二盲沟运矿道路西侧边坡坡脚,排水沟一条,位于精矿堆场西南角至总包部门口南侧山沟沟底3、特点分析:①、该工程两个挡墙分别位于边坡坡脚,施工场地狭小,周围为未征农用耕地,需要保护
②、挡墙位置边坡坡顶与坡脚落差大,其中精矿堆场西侧边坡30米;粗破站至二盲沟运矿道路西侧边坡30米③、两个挡墙位置相距约300米,距离较远,统筹安排两项工程施工困难④、因为施工地点为建龙选厂扩建粗平土范围,未达到“三通一平”条件,水源、电源距离施工地点较远
⑤、因为是抢险工程,业主规定的工期很短,要求的施工质量较高需
4、施工用水、用电等条件施工用水,因现场无水源,用水罐车从村庄拉至施工现场,水
