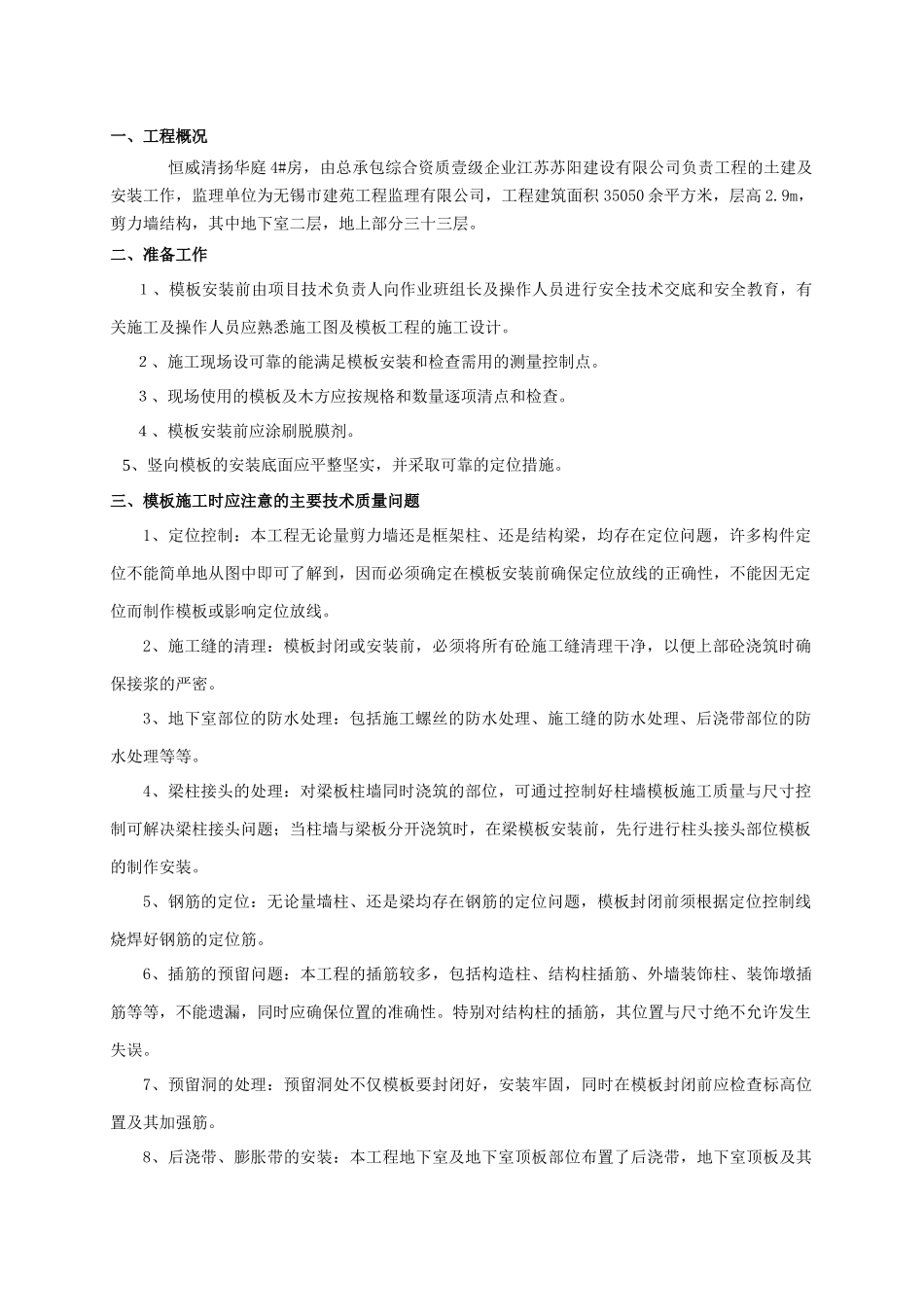

恒威清扬华庭模板施工方案编制:审核:审批:江苏苏阳建设恒威清扬华庭项目部2010-8-26模板工程施工方案一、工程概况恒威清扬华庭4#房,由总承包综合资质壹级企业江苏苏阳建设有限公司负责工程的土建及安装工作,监理单位为无锡市建苑工程监理有限公司,工程建筑面积35050余平方米,层高2
9m,剪力墙结构,其中地下室二层,地上部分三十三层
二、准备工作1、模板安装前由项目技术负责人向作业班组长及操作人员进行安全技术交底和安全教育,有关施工及操作人员应熟悉施工图及模板工程的施工设计
2、施工现场设可靠的能满足模板安装和检查需用的测量控制点
3、现场使用的模板及木方应按规格和数量逐项清点和检查
4、模板安装前应涂刷脱膜剂
5、竖向模板的安装底面应平整坚实,并采取可靠的定位措施
三、模板施工时应注意的主要技术质量问题1、定位控制:本工程无论量剪力墙还是框架柱、还是结构梁,均存在定位问题,许多构件定位不能简单地从图中即可了解到,因而必须确定在模板安装前确保定位放线的正确性,不能因无定位而制作模板或影响定位放线
2、施工缝的清理:模板封闭或安装前,必须将所有砼施工缝清理干净,以便上部砼浇筑时确保接浆的严密
3、地下室部位的防水处理:包括施工螺丝的防水处理、施工缝的防水处理、后浇带部位的防水处理等等
4、梁柱接头的处理:对梁板柱墙同时浇筑的部位,可通过控制好柱墙模板施工质量与尺寸控制可解决梁柱接头问题;当柱墙与梁板分开浇筑时,在梁模板安装前,先行进行柱头接头部位模板的制作安装
5、钢筋的定位:无论量墙柱、还是梁均存在钢筋的定位问题,模板封闭前须根据定位控制线烧焊好钢筋的定位筋
6、插筋的预留问题:本工程的插筋较多,包括构造柱、结构柱插筋、外墙装饰柱、装饰墩插筋等等,不能遗漏,同时应确保位置的准确性
特别对结构柱的插筋,其位置与尺寸绝不允许发生失误
7、预留洞的处理:预留洞处不仅模板要封闭好
