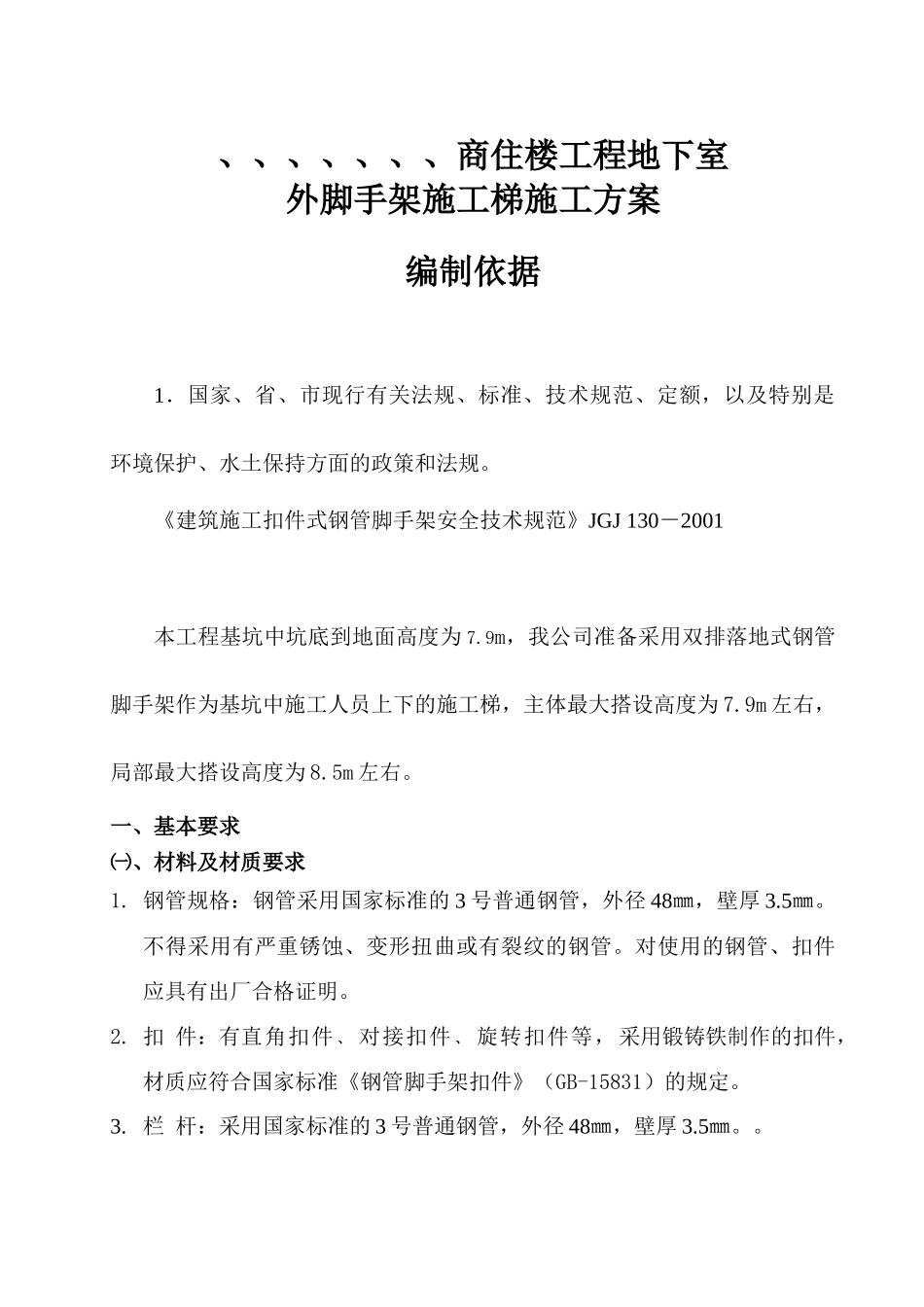

、、、、、、、商住楼工程地下室外脚手架施工梯施工方案编制依据1.国家、省、市现行有关法规、标准、技术规范、定额,以及特别是环境保护、水土保持方面的政策和法规
《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001本工程基坑中坑底到地面高度为7
9m,我公司准备采用双排落地式钢管脚手架作为基坑中施工人员上下的施工梯,主体最大搭设高度为7
9m左右,局部最大搭设高度为8
一、基本要求㈠、材料及材质要求1
钢管规格:钢管采用国家标准的3号普通钢管,外径48㎜,壁厚3
不得采用有严重锈蚀、变形扭曲或有裂纹的钢管
对使用的钢管、扣件应具有出厂合格证明
扣件:有直角扣件﹑对接扣件﹑旋转扣件等,采用锻铸铁制作的扣件,材质应符合国家标准《钢管脚手架扣件》(GB-15831)的规定
栏杆:采用国家标准的3号普通钢管,外径48㎜,壁厚3

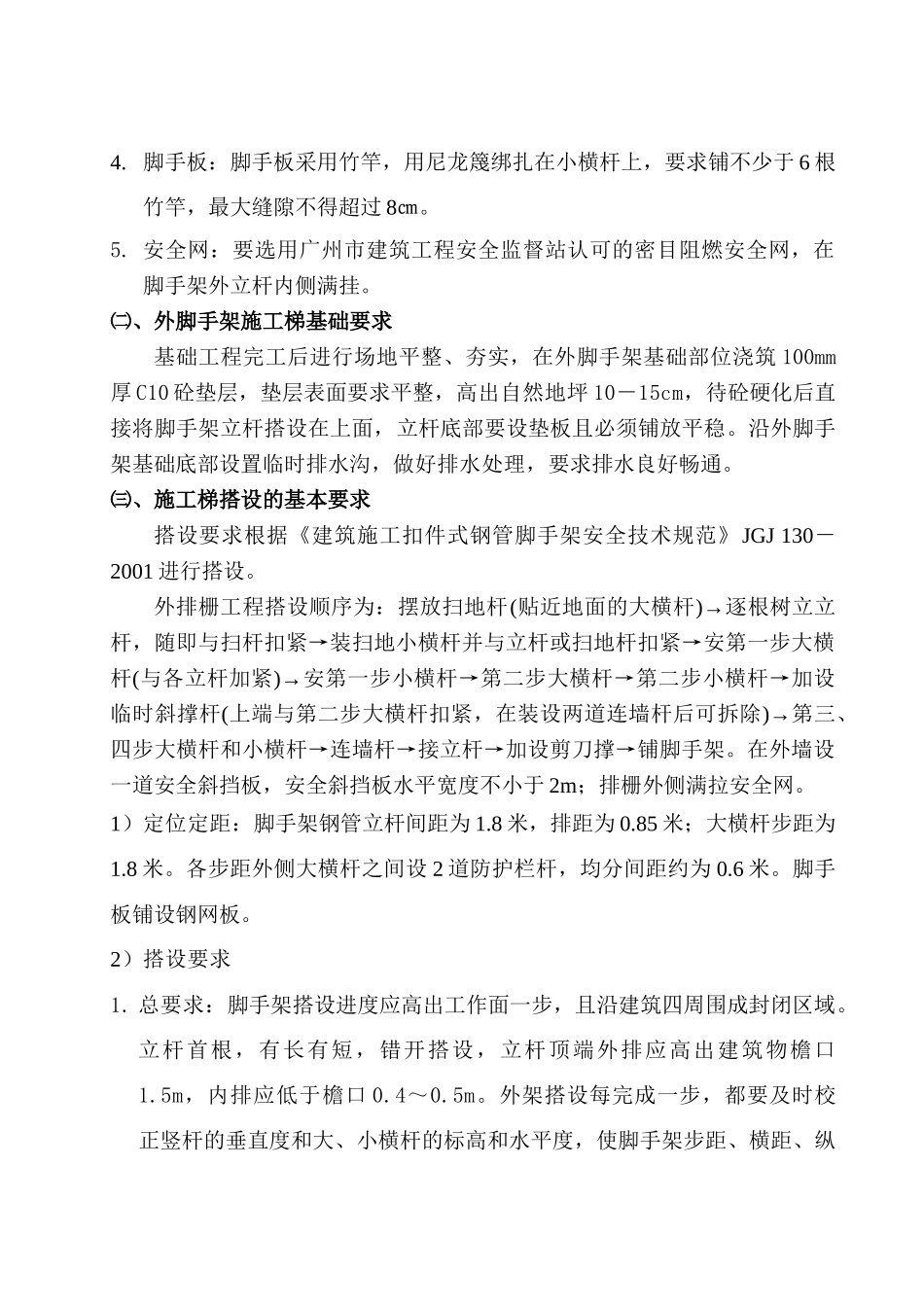

脚手板:脚手板采用竹竿,用尼龙篾绑扎在小横杆上,要求铺不少于6根竹竿,最大缝隙不得超过8㎝
安全网:要选用广州市建筑工程安全监督站认可的密目阻燃安全网,在脚手架外立杆内侧满挂
㈡、外脚手架施工梯基础要求基础工程完工后进行场地平整、夯实,在外脚手架基础部位浇筑100mm厚C10砼垫层,垫层表面要求平整,高出自然地坪10-15cm,待砼硬化后直接将脚手架立杆搭设在上面,立杆底部要设垫板且必须铺放平稳
沿外脚手架基础底部设置临时排水沟,做好排水处理,要求排水良好畅通
㈢、施工梯搭设的基本要求搭设要求根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001进行搭设
外排栅工程搭设顺序为:摆放扫地杆(贴近地面的大横杆)→逐根树立立杆,随即与扫杆扣紧→装扫地小横杆并与立杆或扫地杆扣紧→安第一步大横杆(与各立杆加紧)→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑杆(上端与第二步大横杆扣紧,在装设两道连墙杆
