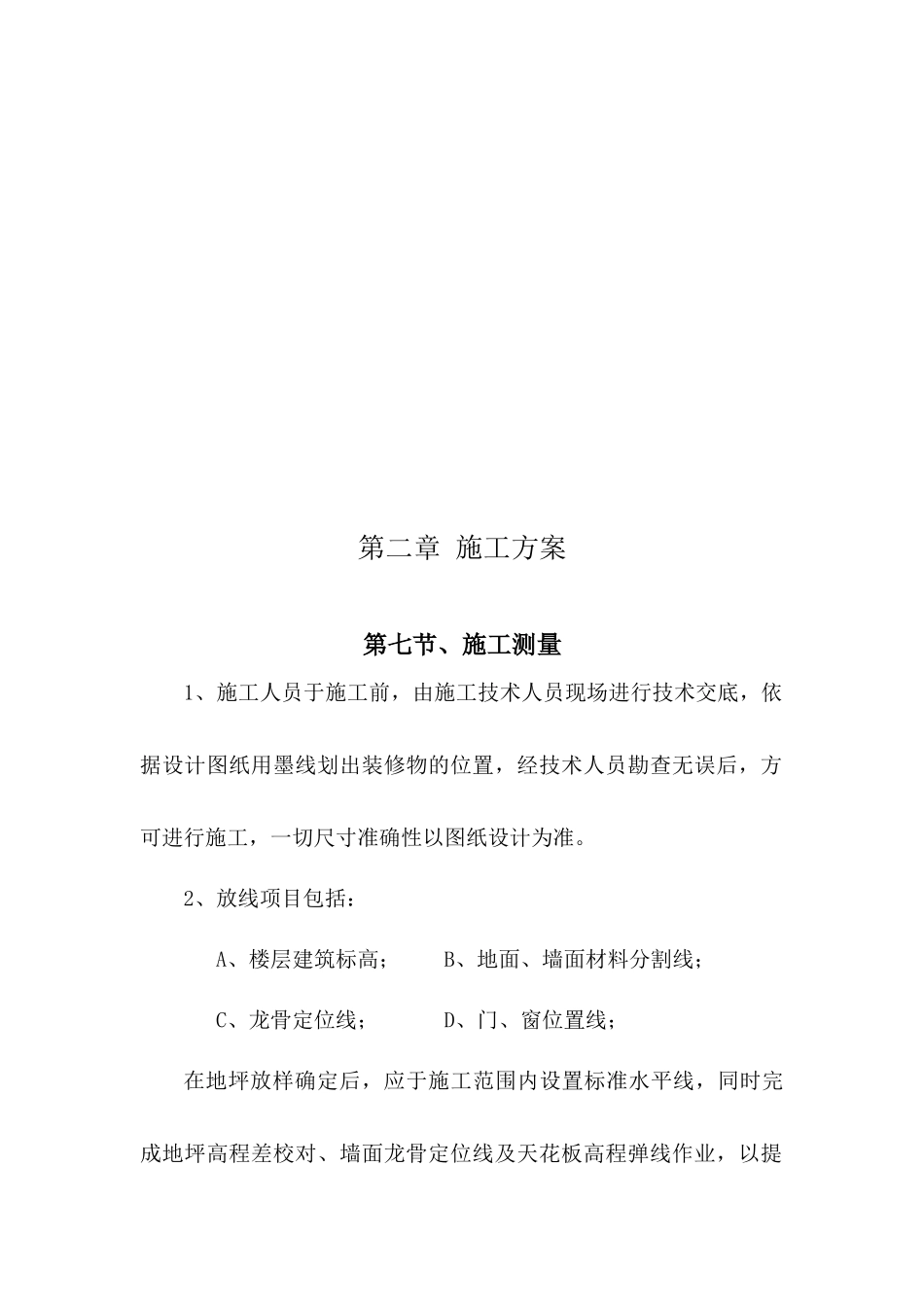

第二章施工方案第七节、施工测量1、施工人员于施工前,由施工技术人员现场进行技术交底,依据设计图纸用墨线划出装修物的位置,经技术人员勘查无误后,方可进行施工,一切尺寸准确性以图纸设计为准
2、放线项目包括:A、楼层建筑标高;B、地面、墙面材料分割线;C、龙骨定位线;D、门、窗位置线;在地坪放样确定后,应于施工范围内设置标准水平线,同时完成地坪高程差校对、墙面龙骨定位线及天花板高程弹线作业,以提供施工人员做为地坪及立面施工的微调依据
3、配合监理工程师指示,于局部放样点钉以钢钉作为放样确认点(此确认包含地材放样线及楼层水平线)
第八节、天棚吊顶一、材料的选用1、铝扣板的型号、规格、和色泽应符合实际要求,应有产品合格证书
2、铝扣板的表面应平整、不翘角、边缘平齐、无破损
二、主要机具电锯,无齿锯,射钉枪,手锯,手刨子,钳子,螺丝刀,搬子,方尺,钢尺,钢水平尺等
三、作业条件1
当吊顶房间的墙柱为砖砌体时,应在顶棚的标高位置沿墙和柱的四周,砌筑时预埋防腐木砖,沿墙间距900~1200mm,柱每边应埋射木砖两块以上
安装完顶棚内的各种管线及通风道,确定好灯位,通风口及各种露明孔口位置
各种材料全部配套备齐
顶棚罩面板安装前应做完墙,地湿作业工程项目
搭好顶棚施工操作平台架子
轻钢骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱度,灯槽,通风口的构造处理,分块及固定方法等应经试装并经鉴定认可后方可大面积施工
四、施工工艺流程施工准备→弹线定位→吊筋安装→主龙骨安装、调平→次龙骨安装固定→隐蔽工程验收→铝合金扣板安装→验收(1)弹线:根据楼层标高水平线及设计标高,沿墙四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线
(2)安装主吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,钻眼安装M10化学专用膨胀螺栓,悬挂∮8㎜全牙镀锌丝杆吊杆
