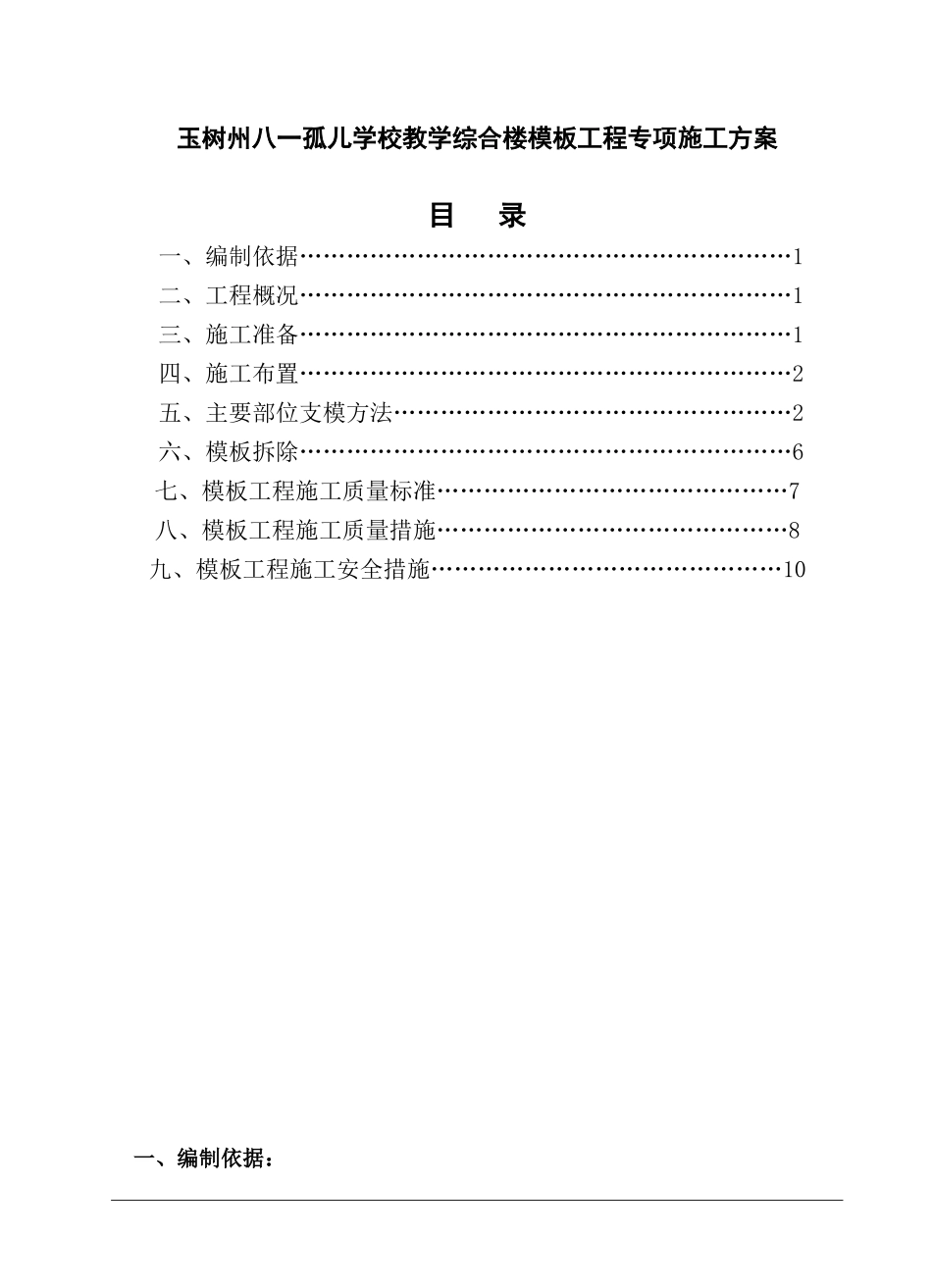

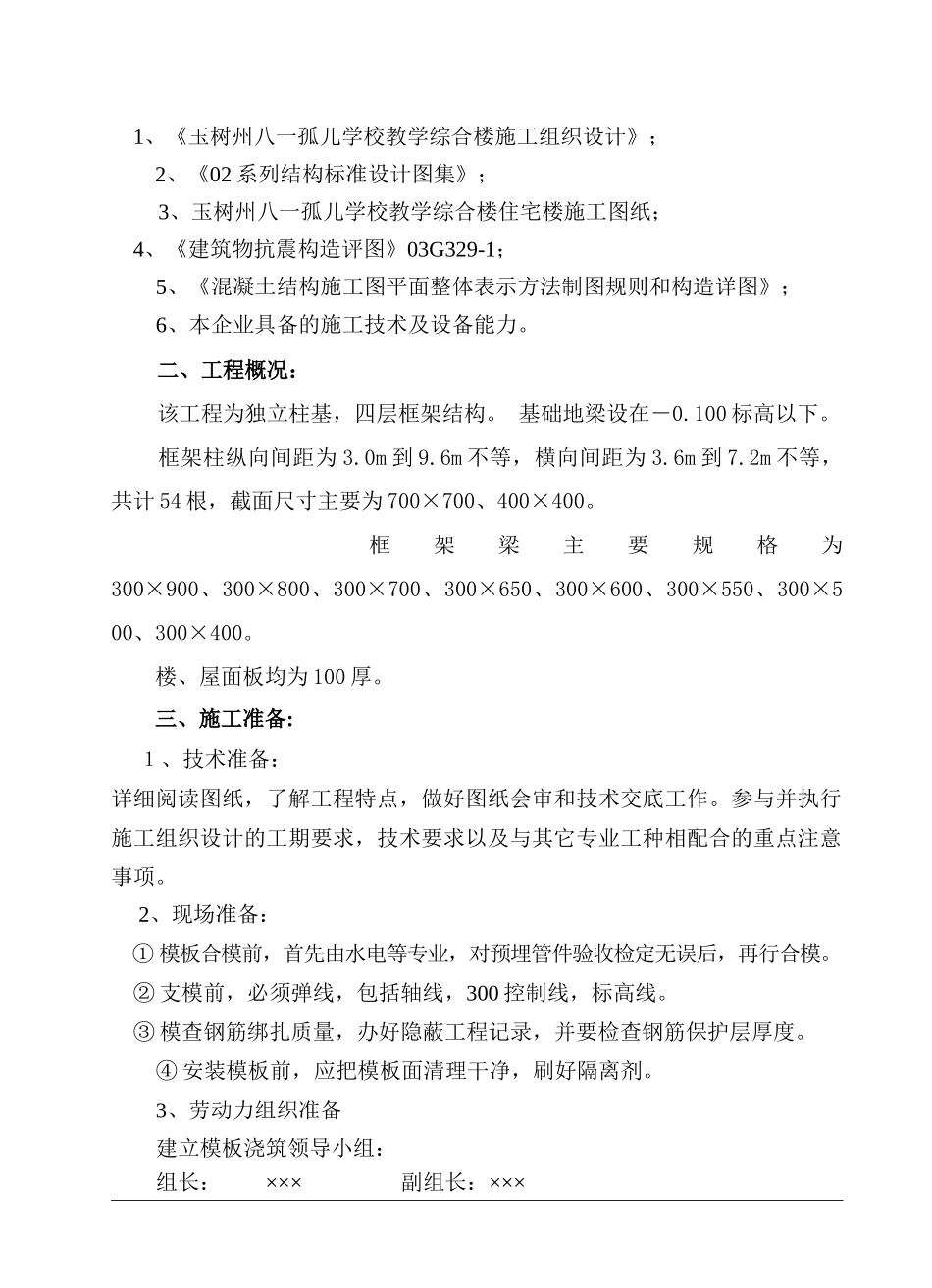

玉树州八一孤儿学校教学综合楼模板工程专项施工方案目录一、编制依据………………………………………………………1二、工程概况………………………………………………………1三、施工准备………………………………………………………1四、施工布置………………………………………………………2五、主要部位支模方法……………………………………………2六、模板拆除………………………………………………………6七、模板工程施工质量标准………………………………………7八、模板工程施工质量措施………………………………………8九、模板工程施工安全措施………………………………………10一、编制依据:1、《玉树州八一孤儿学校教学综合楼施工组织设计》;2、《02系列结构标准设计图集》;3、玉树州八一孤儿学校教学综合楼住宅楼施工图纸;4、《建筑物抗震构造评图》03G329-1;5、《混凝土结构施工图平面整体表示方法制图规则和构造详图》;6、本企业具备的施工技术及设备能力
二、工程概况:该工程为独立柱基,四层框架结构
基础地梁设在-0
100标高以下
框架柱纵向间距为3
6m不等,横向间距为3
2m不等,共计54根,截面尺寸主要为700×700、400×400
框架梁主要规格为300×900、300×800、300×700、300×650、300×600、300×550、300×500、300×400
楼、屋面板均为100厚
三、施工准备:1、技术准备:详细阅读图纸,了解工程特点,做好图纸会审和技术交底工作
参与并执行施工组织设计的工期要求,技术要求以及与其它专业工种相配合的重点注意事项
2、现场准备:①模板合模前,首先由水电等专业,对预埋管件验收检定无误后,再行合模
②支模前,必须弹线,包括轴线,300控制线,标高线
③模查钢筋绑扎质量,办好隐蔽工程记录,并要检查钢筋保护层厚度

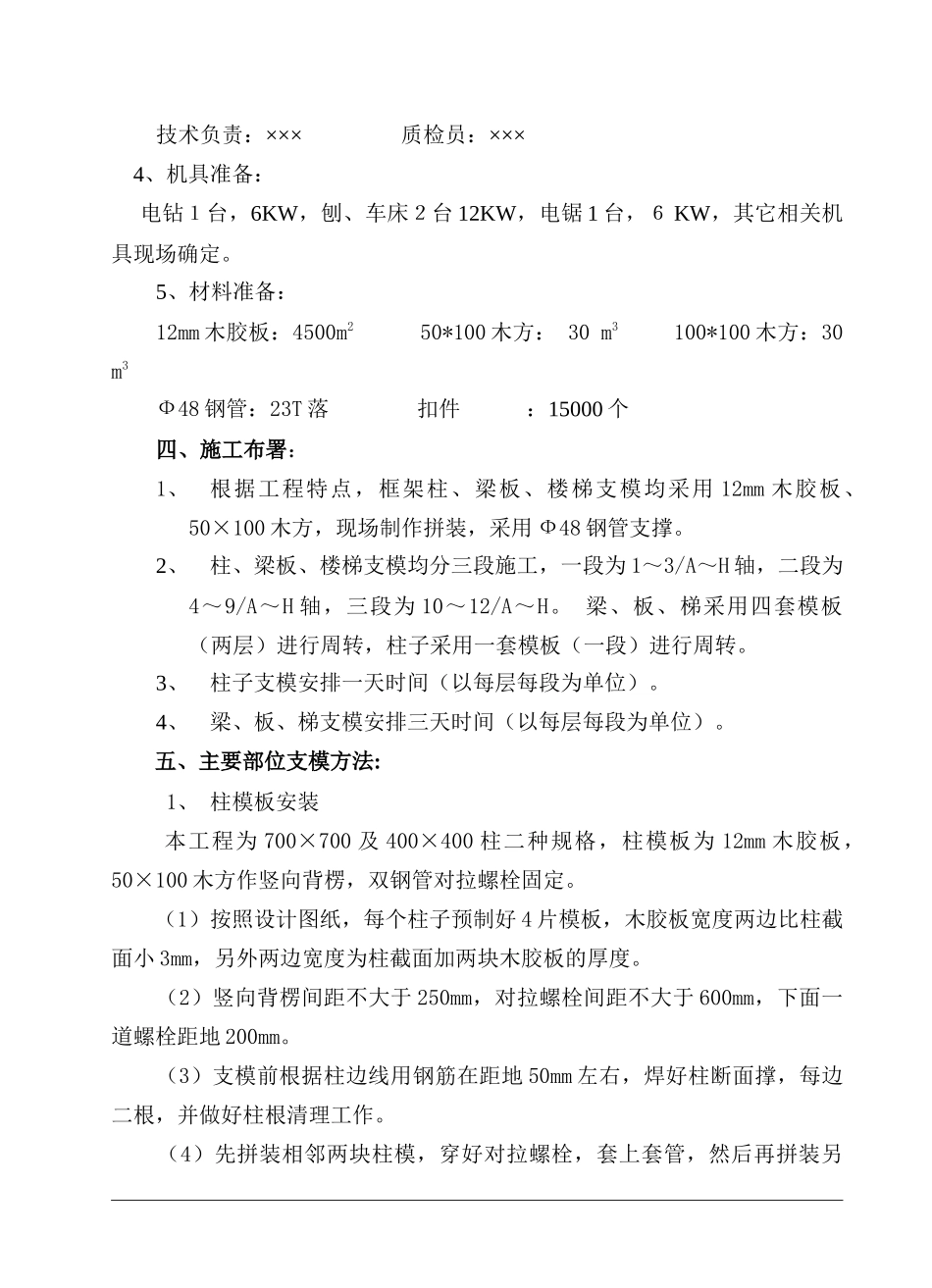

④安装模板前,
