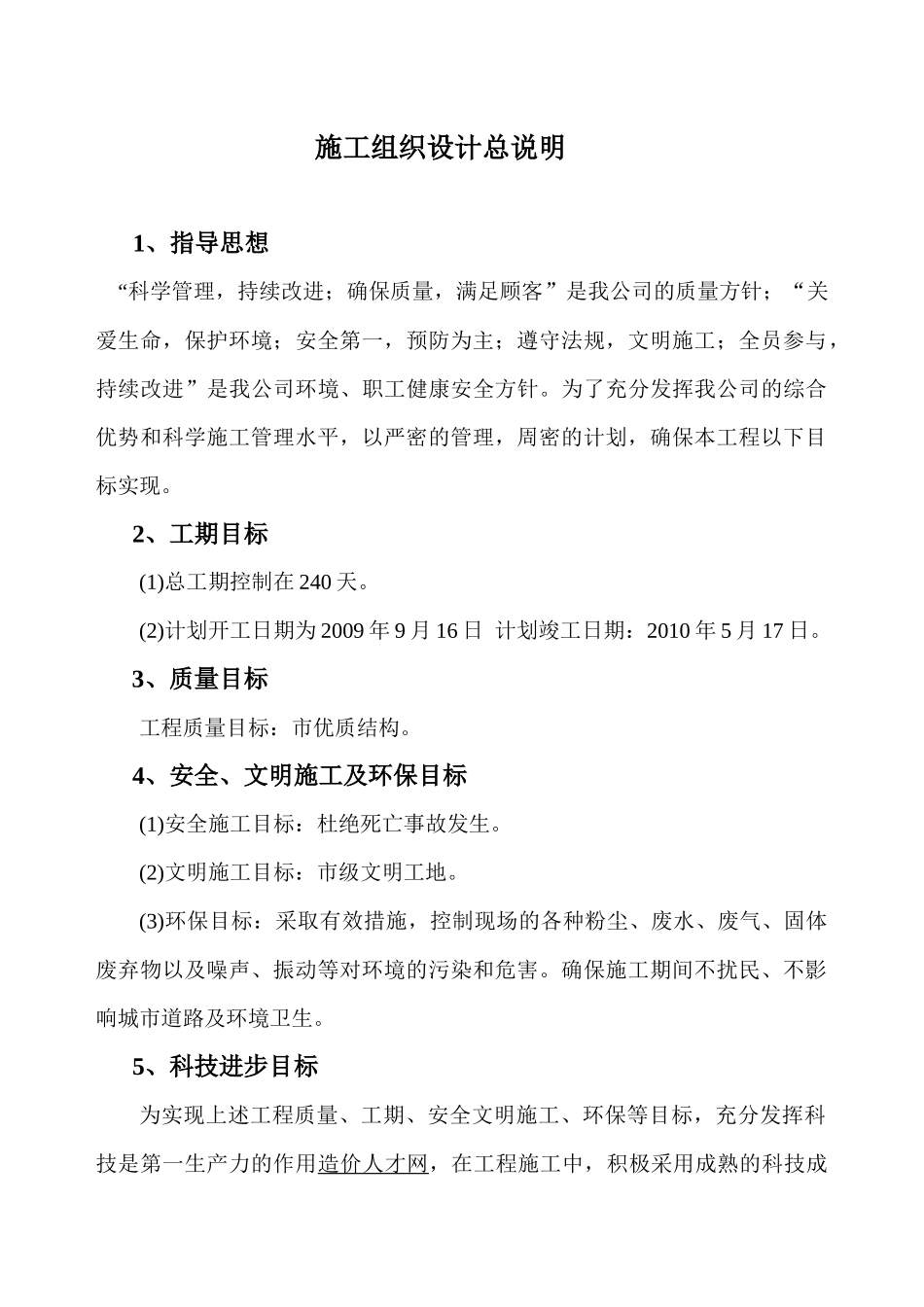

施工组织设计总说明1、指导思想“科学管理,持续改进;确保质量,满足顾客”是我公司的质量方针;“关爱生命,保护环境;安全第一,预防为主;遵守法规,文明施工;全员参与,持续改进”是我公司环境、职工健康安全方针
为了充分发挥我公司的综合优势和科学施工管理水平,以严密的管理,周密的计划,确保本工程以下目标实现
2、工期目标(1)总工期控制在240天
(2)计划开工日期为2009年9月16日计划竣工日期:2010年5月17日
3、质量目标工程质量目标:市优质结构
4、安全、文明施工及环保目标(1)安全施工目标:杜绝死亡事故发生
(2)文明施工目标:市级文明工地
(3)环保目标:采取有效措施,控制现场的各种粉尘、废水、废气、固体废弃物以及噪声、振动等对环境的污染和危害
确保施工期间不扰民、不影响城市道路及环境卫生
5、科技进步目标为实现上述工程质量、工期、安全文明施工、环保等目标,充分发挥科技是第一生产力的作用造价人才网,在工程施工中,积极采用成熟的科技成果和现代化管理技术

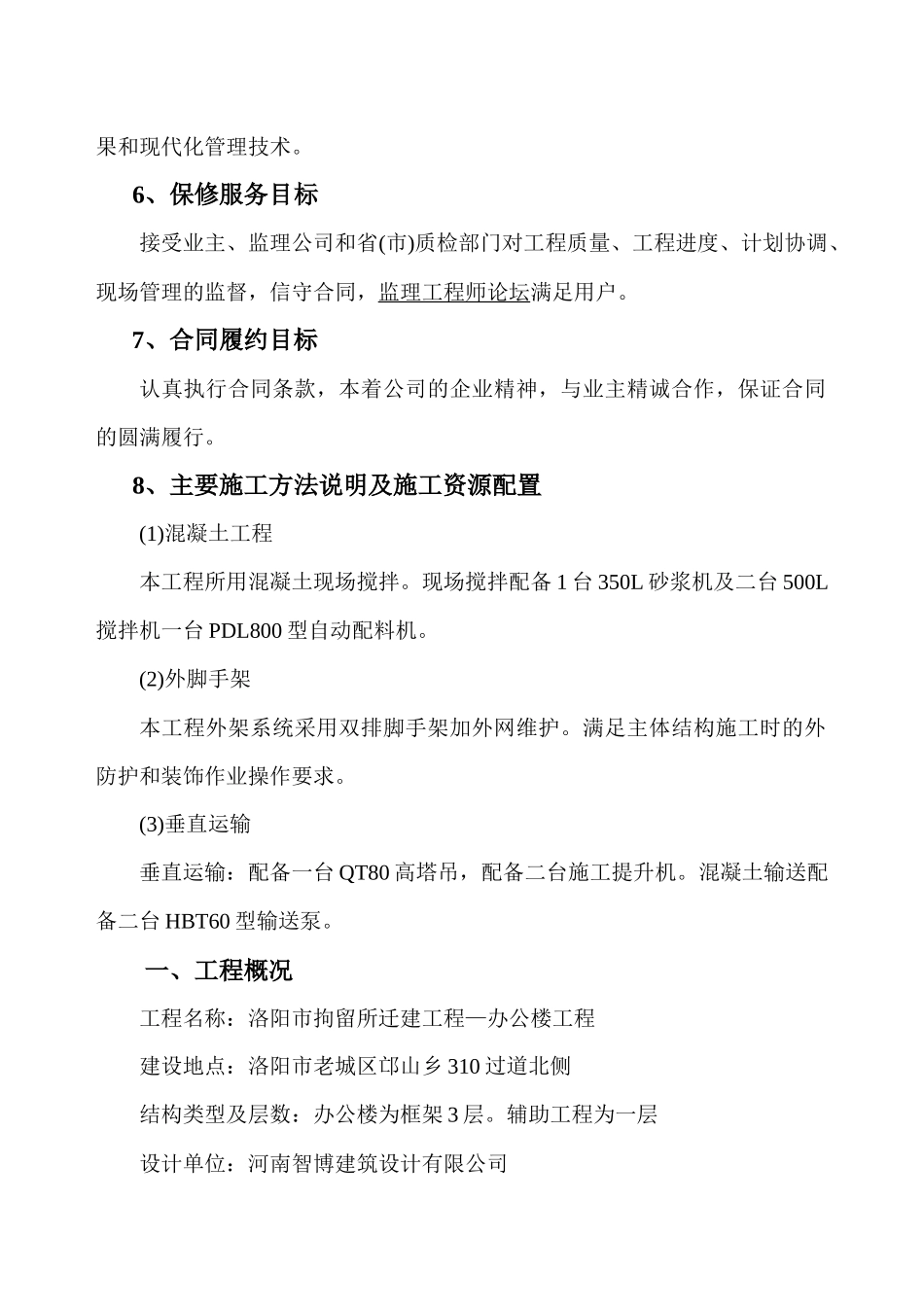

6、保修服务目标接受业主、监理公司和省(市)质检部门对工程质量、工程进度、计划协调、现场管理的监督,信守合同,监理工程师论坛满足用户
7、合同履约目标认真执行合同条款,本着公司的企业精神,与业主精诚合作,保证合同的圆满履行
8、主要施工方法说明及施工资源配置(1)混凝土工程本工程所用混凝土现场搅拌
现场搅拌配备1台350L砂浆机及二台500L搅拌机一台PDL800型自动配料机
(2)外脚手架本工程外架系统采用双排脚手架加外网维护
满足主体结构施工时的外防护和装饰作业操作要求
(3)垂直运输垂直运输:配备一台QT80高塔吊,配备二台施工提升机
混凝土输送配备二台HBT60型输送泵

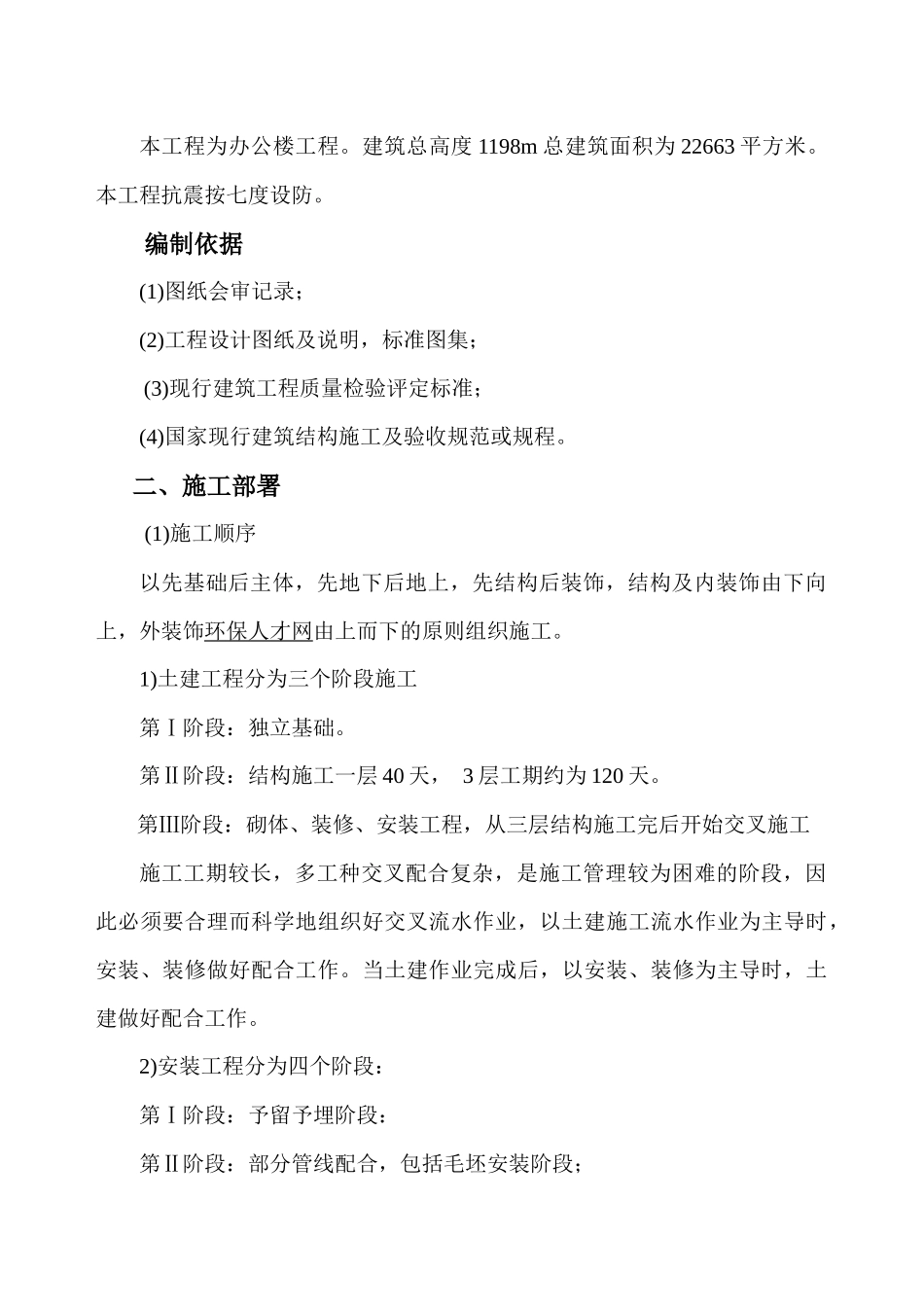

一、工程概况工程名称:洛阳市拘留所迁建工程—办公楼工程建设地点:洛阳市老城区邙山乡310过道北侧结构类型及层数:办公楼为框架3层
