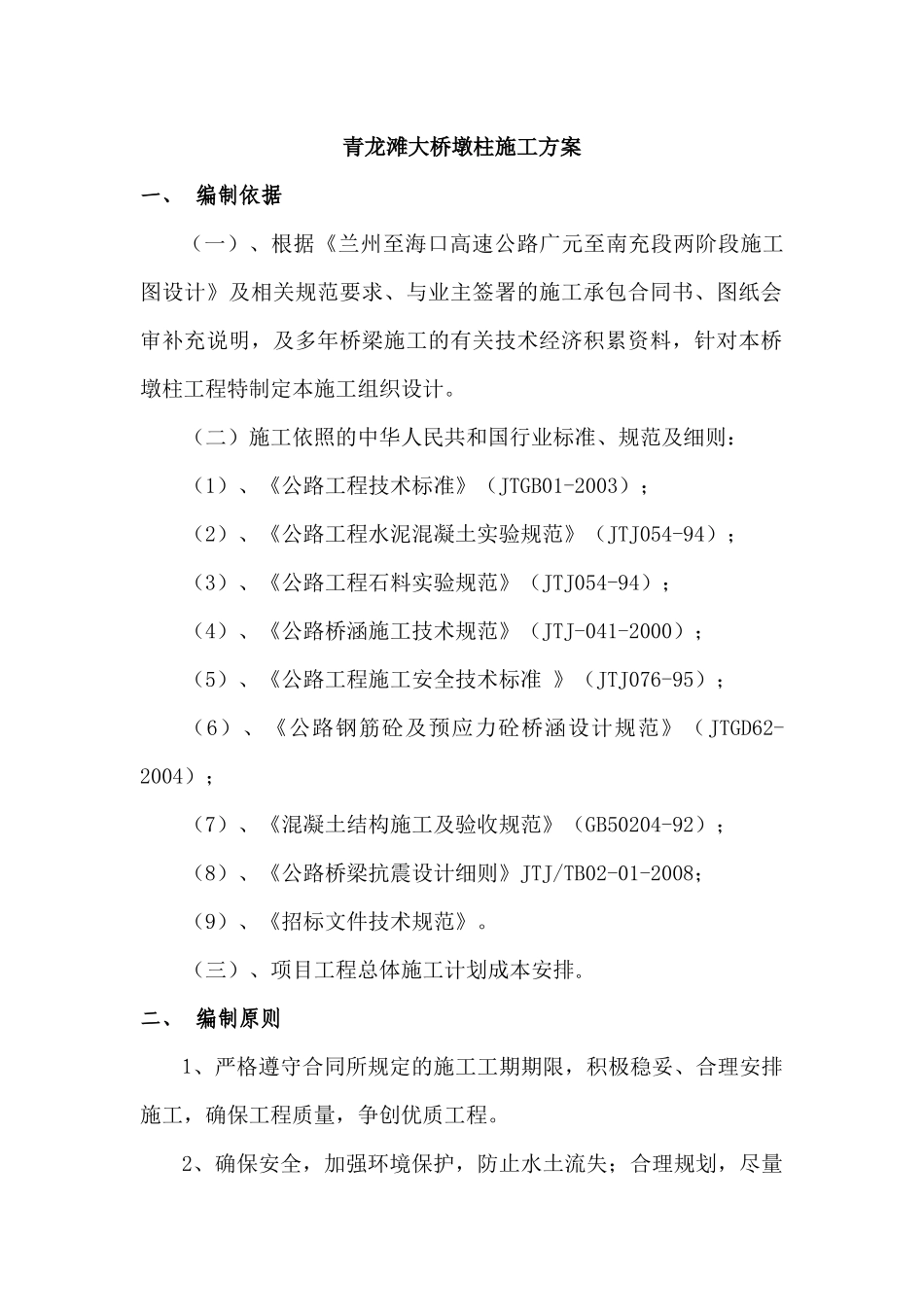

青龙滩大桥墩柱施工方案一、编制依据(一)、根据《兰州至海口高速公路广元至南充段两阶段施工图设计》及相关规范要求、与业主签署的施工承包合同书、图纸会审补充说明,及多年桥梁施工的有关技术经济积累资料,针对本桥墩柱工程特制定本施工组织设计
(二)施工依照的中华人民共和国行业标准、规范及细则:(1)、《公路工程技术标准》(JTGB01-2003);(2)、《公路工程水泥混凝土实验规范》(JTJ054-94);(3)、《公路工程石料实验规范》(JTJ054-94);(4)、《公路桥涵施工技术规范》(JTJ-041-2000);(5)、《公路工程施工安全技术标准》(JTJ076-95);(6)、《公路钢筋砼及预应力砼桥涵设计规范》(JTGD62-2004);(7)、《混凝土结构施工及验收规范》(GB50204-92);(8)、《公路桥梁抗震设计细则》JTJ/TB02-01-2008;(9)、《招标文件技术规范》
(三)、项目工程总体施工计划成本安排
二、编制原则1、严格遵守合同所规定的施工工期期限,积极稳妥、合理安排施工,确保工程质量,争创优质工程
2、确保安全,加强环境保护,防止水土流失;合理规划,尽量项目副经理:许武文工程技术科周卫文试验室:徐家飞质检工程师:许武文项目经理:宾桥项目总工:张荣敦安质环保科:沈国民机运物资科:高文国测量组:胡叶耳一工区长及所辖施工队减少山地占用量,做到文明施工
3、尽量采用先进的施工工艺、施工方法以及先进的组织管理手段,优化生产、安装工艺流程,降低成本以加快工程进度
三、编制范围、施工单位、施工管理机构1、编制范围:广南高速GN7合同段青龙滩大桥墩柱施工
2、施工队:根据施工总体安排,及进场施工队伍的现场布置,本工程由一工区施工作业

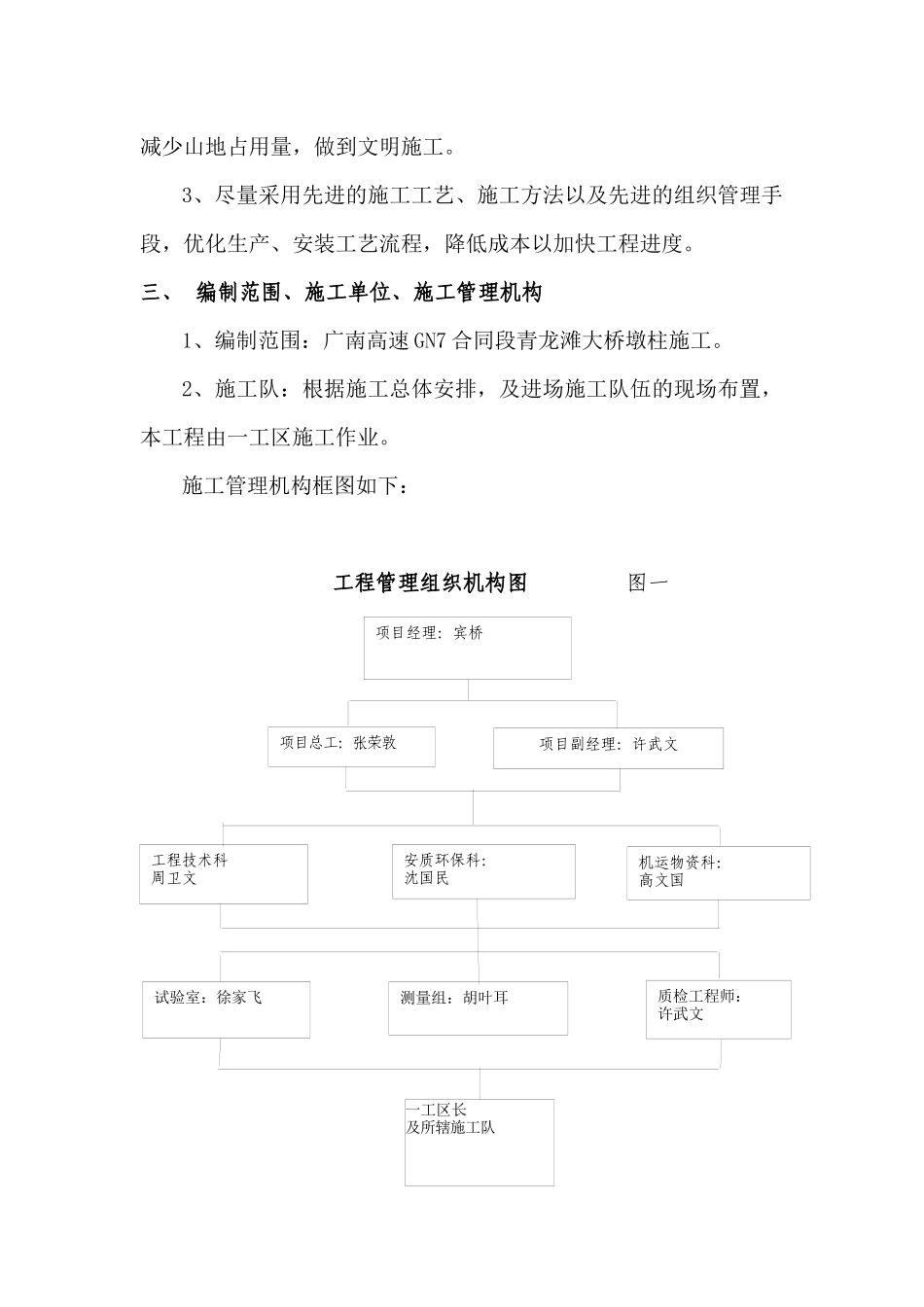

施工管理机构框图如下:工程管理组织机构图图一一、工程概况青龙滩大桥中心桩号K45+718

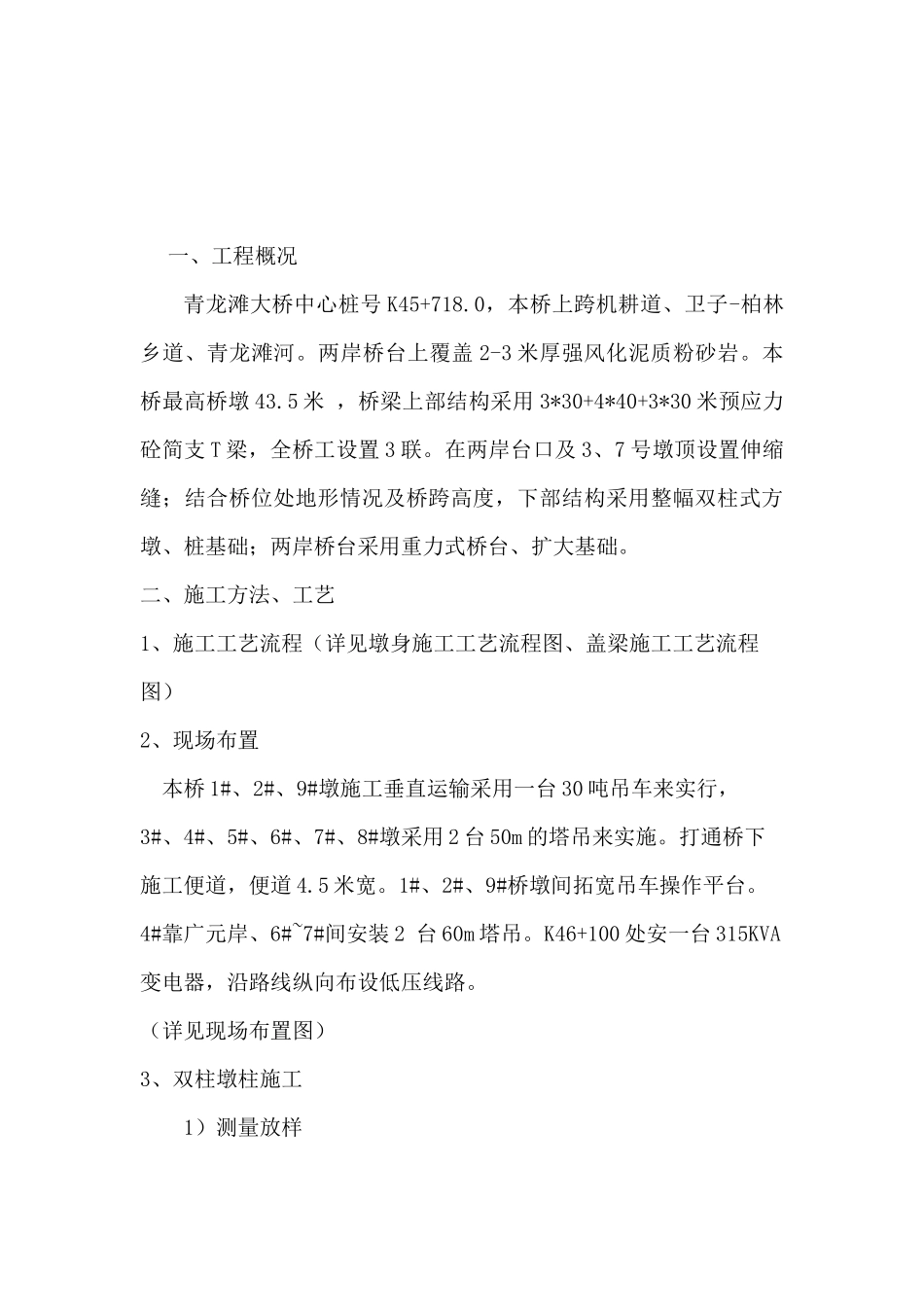

0,本桥上跨机耕道、卫子-柏
