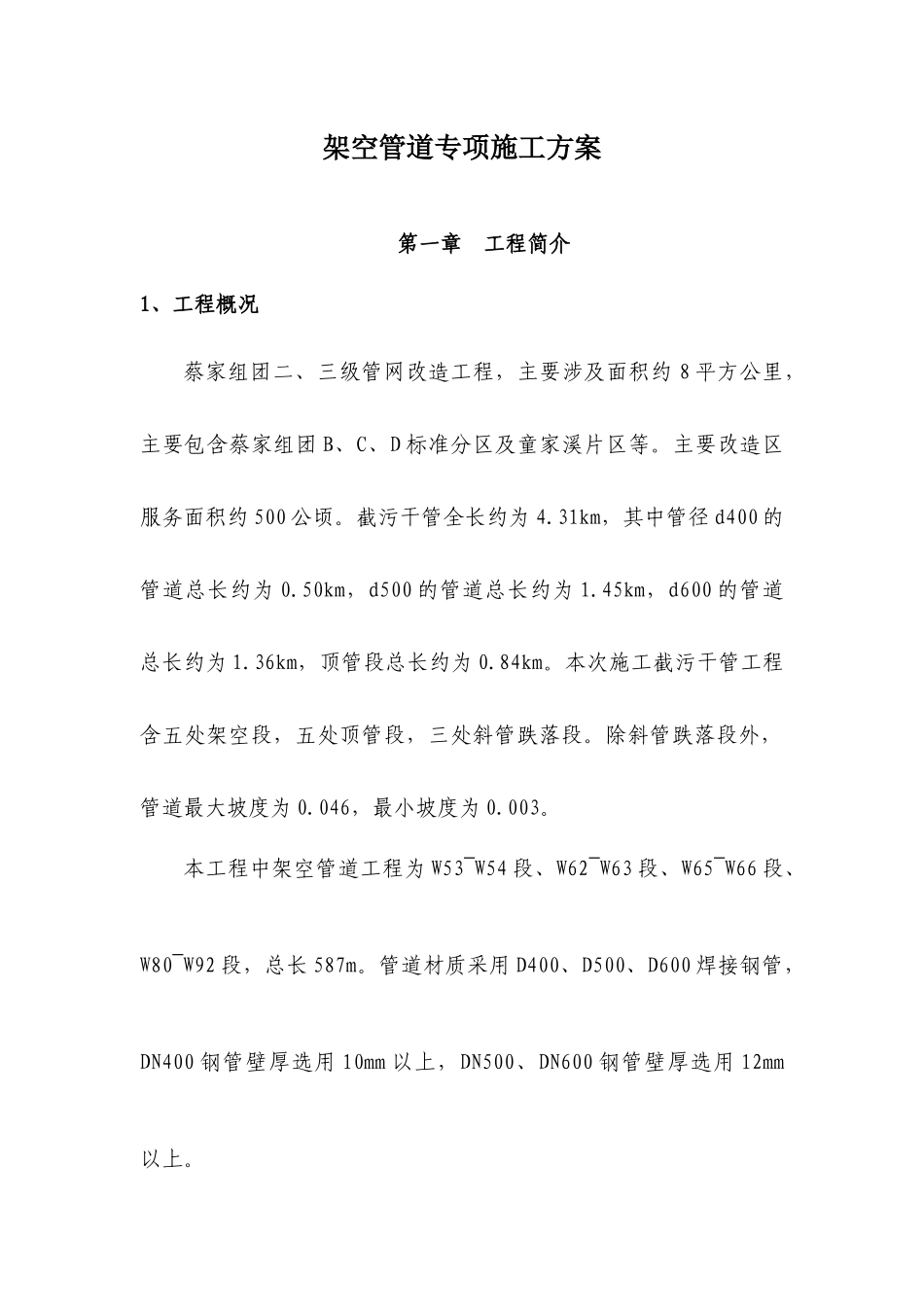

蔡家组团二、三级管网改造工程架空管道专项施工方案润邦控股集团有限公司蔡家组团二、三级管网改造工程项目部2017年7月蔡家组团二、三级管网改造工程架空管道专项施工方案第一章工程简介1、工程概况蔡家组团二、三级管网改造工程,主要涉及面积约8平方公里,主要包含蔡家组团B、C、D标准分区及童家溪片区等
主要改造区服务面积约500公顷
截污干管全长约为4
31km,其中管径d400的管道总长约为0
50km,d500的管道总长约为1
45km,d600的管道总长约为1
36km,顶管段总长约为0
本次施工截污干管工程含五处架空段,五处顶管段,三处斜管跌落段
除斜管跌落段外,管道最大坡度为0
046,最小坡度为0
本工程中架空管道工程为W53~W54段、W62~W63段、W65~W66段、W80~W92段,总长587m
管道材质采用D400、D500、D600焊接钢管,DN400钢管壁厚选用10mm以上,DN500、DN600钢管壁厚选用12mm以上

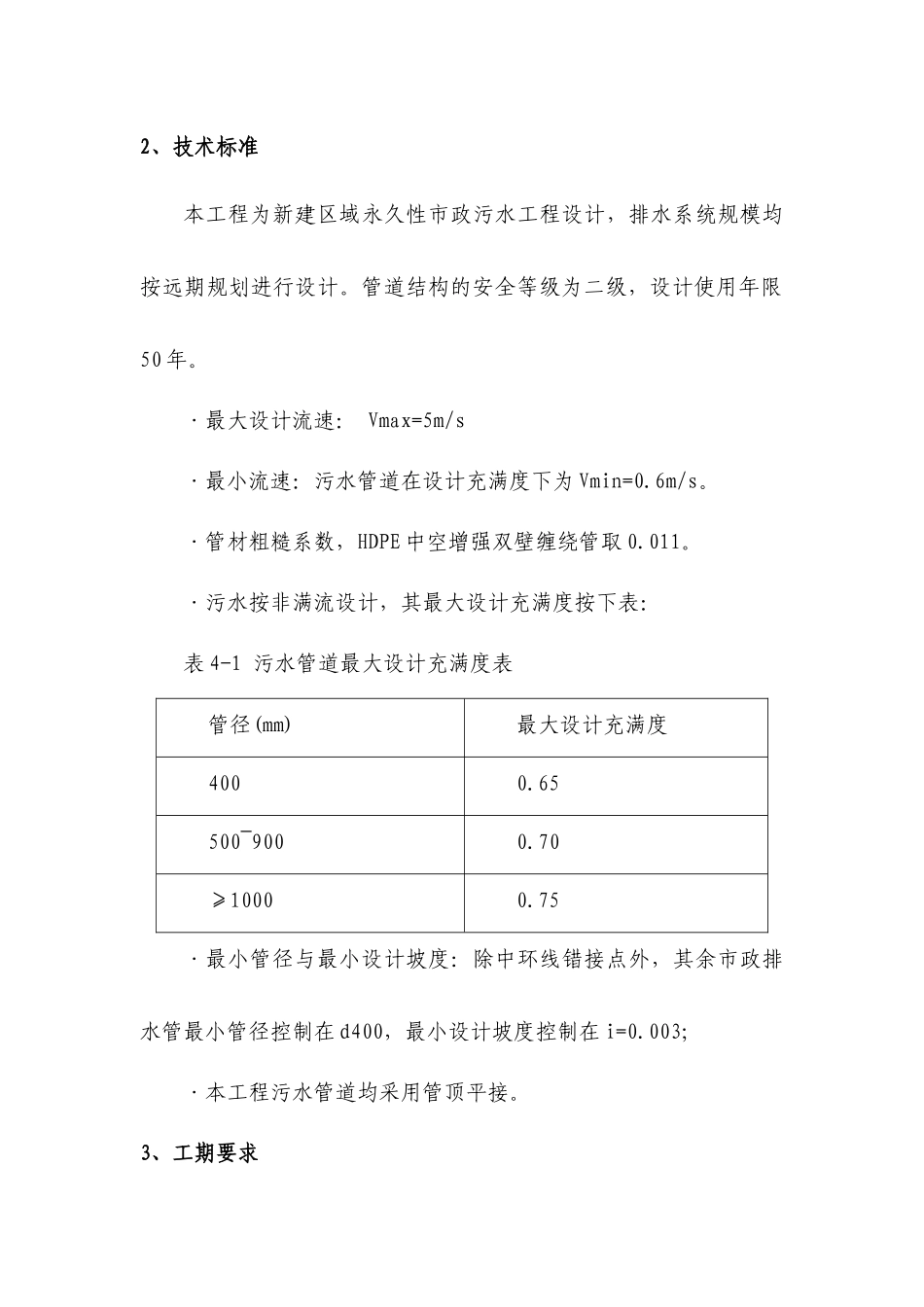

2、技术标准本工程为新建区域永久性市政污水工程设计,排水系统规模均按远期规划进行设计
管道结构的安全等级为二级,设计使用年限50年
·最大设计流速:Vmax=5m/s·最小流速:污水管道在设计充满度下为Vmin=0
·管材粗糙系数,HDPE中空增强双壁缠绕管取0
·污水按非满流设计,其最大设计充满度按下表:表4-1污水管道最大设计充满度表管径(mm)最大设计充满度4000
65500~9000
70≥10000
75·最小管径与最小设计坡度:除中环线错接点外,其余市政排水管最小管径控制在d400,最小设计坡度控制在i=0
003;·本工程污水管道均采用管顶平接
3、工期要求计划开工日期为2017年7月7日,竣工日期为2017年12月3日,总工期为150日历天
4、编制依据1
1、蔡家组团二、三级管网改造
