中国·青城三期工程施工临时用电专项安全施工方案编制:审批:四川省隆昌乾亨建设有限公司2011年4月一、编制依据1
1《中国·青城三期施工组织设计》1
2中国·青城三期施工图纸1
3施工现场场地情况1
4《建设工程安全生产管理条理》1
5国家及省市现行相关规范、规程、标准1
6《施工现场临时用电安全技术规范及条文说明》(JGJ46-2005)1
7《建筑施工安全检查标准》(JGJ59—99)
8《建设工程施工现场供用电安全规范》(GB50191—93)
二、工程概况中国·青城三期工程位于都江堰市青城山镇青景村,属于框架结构,地上2层,地下1层,建筑总高度7
2米,建筑总面积约40000平方米,标准层层高3
三、临电设计3

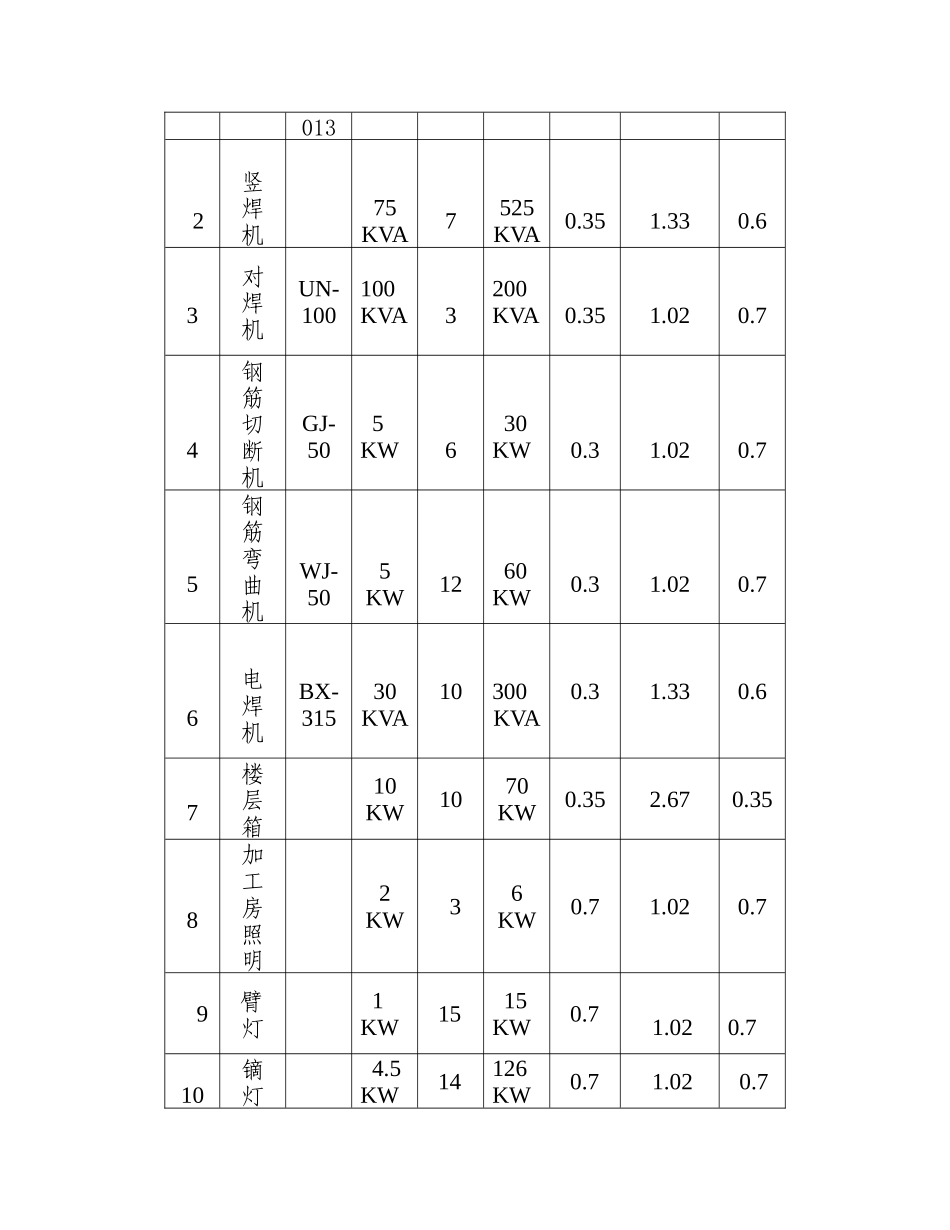

1工程施工机具表序号设备名称规格型号安装功率数量合计功率kxtgφCosφ1塔机QTZ540KVA7120KVA0
60132竖焊机75KVA7525KVA0
63对焊机UN-100100KVA3200KVA0
74钢筋切断机GJ-505KW630KW0
75钢筋弯曲机WJ-505KW1260KW0
76电焊机BX-31530KVA10300KVA0
67楼层箱10KW1070KW0
358加工房照明2KW36KW0
79臂灯1KW1515KW0
710镝灯4
5KW14126KW0
2、确定用电负荷:(1)、塔式起重机Kx=0
2Cosφ=0
60tgφ=1
33将Jc=40%统一换算到Jc1=25%的额定容量Pe=n×(Jc/Jc1)1/2×Pn=7×(0
25)1/2×40=354
2kWPjs=Kx×Pe=0
8kWQjs=Pjs×tgφ=70
