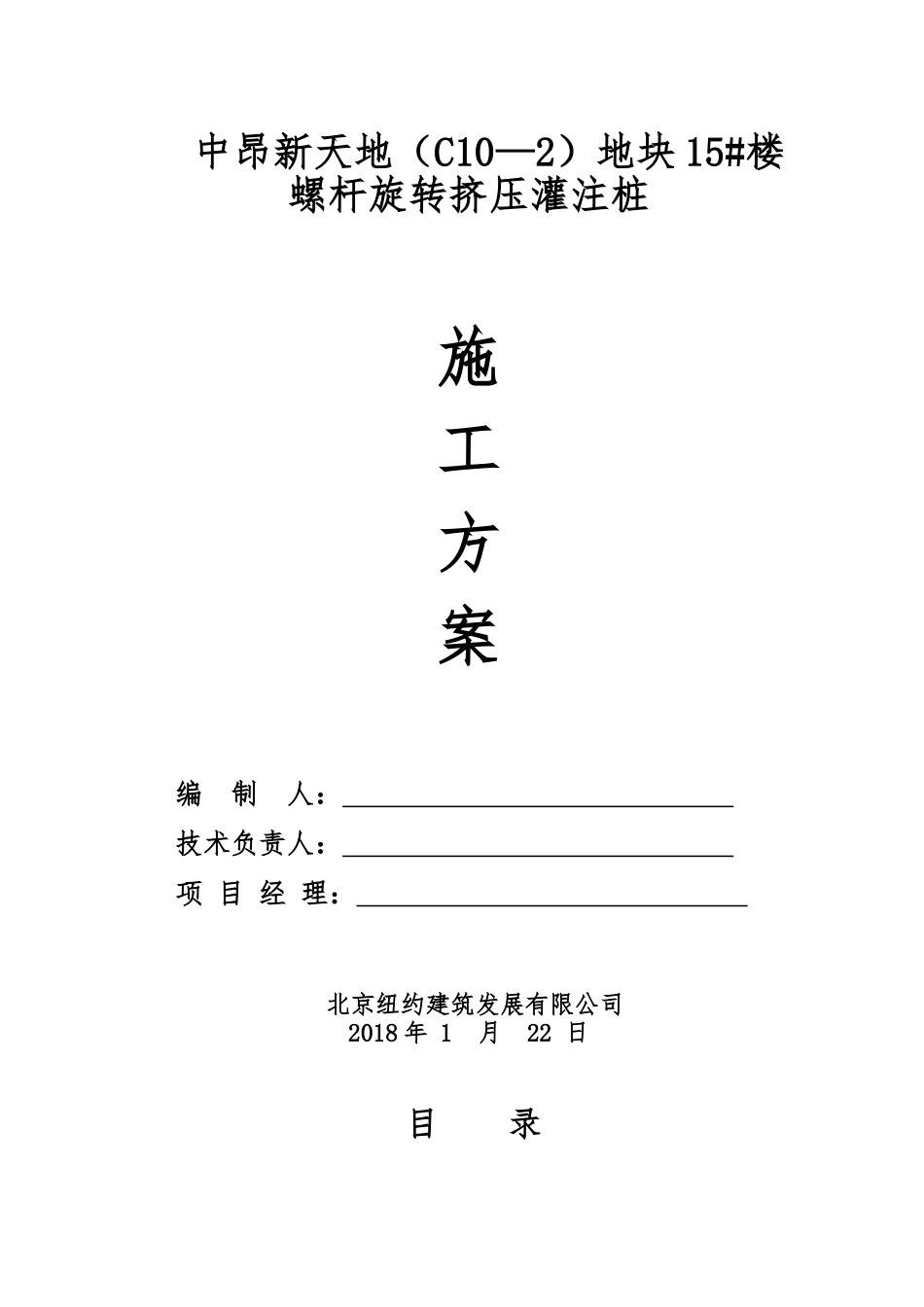

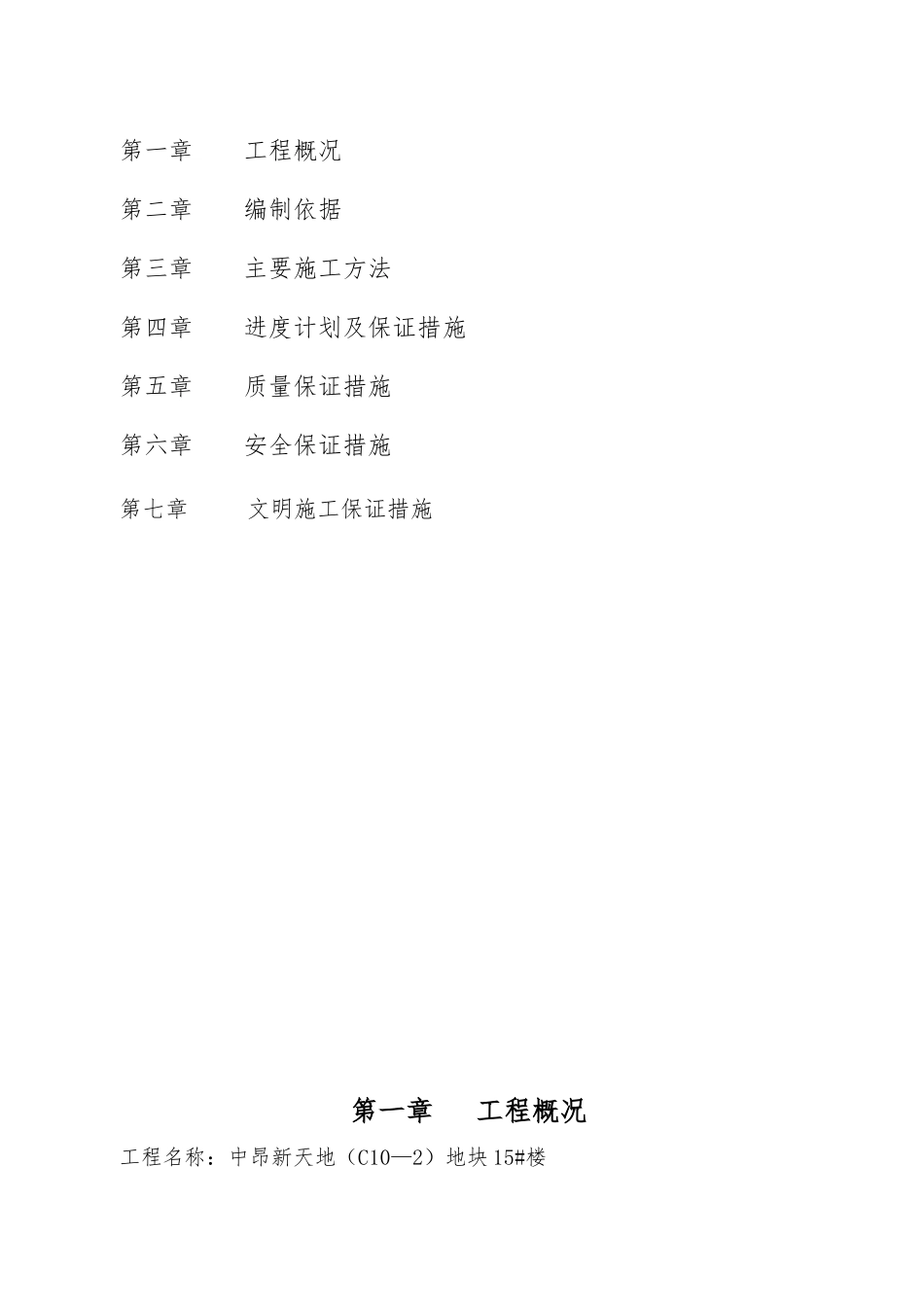

中昂新天地(C10—2)地块15#楼螺杆旋转挤压灌注桩施工方案编制人:技术负责人:项目经理:北京纽约建筑发展有限公司2018年1月22日目录第一章工程概况第二章编制依据第三章主要施工方法第四章进度计划及保证措施第五章质量保证措施第六章安全保证措施第七章文明施工保证措施第一章工程概况工程名称:中昂新天地(C10—2)地块15#楼工程地点位于重庆市江津区长风路,15#楼地上32层,地下2层;建筑面积约为22575

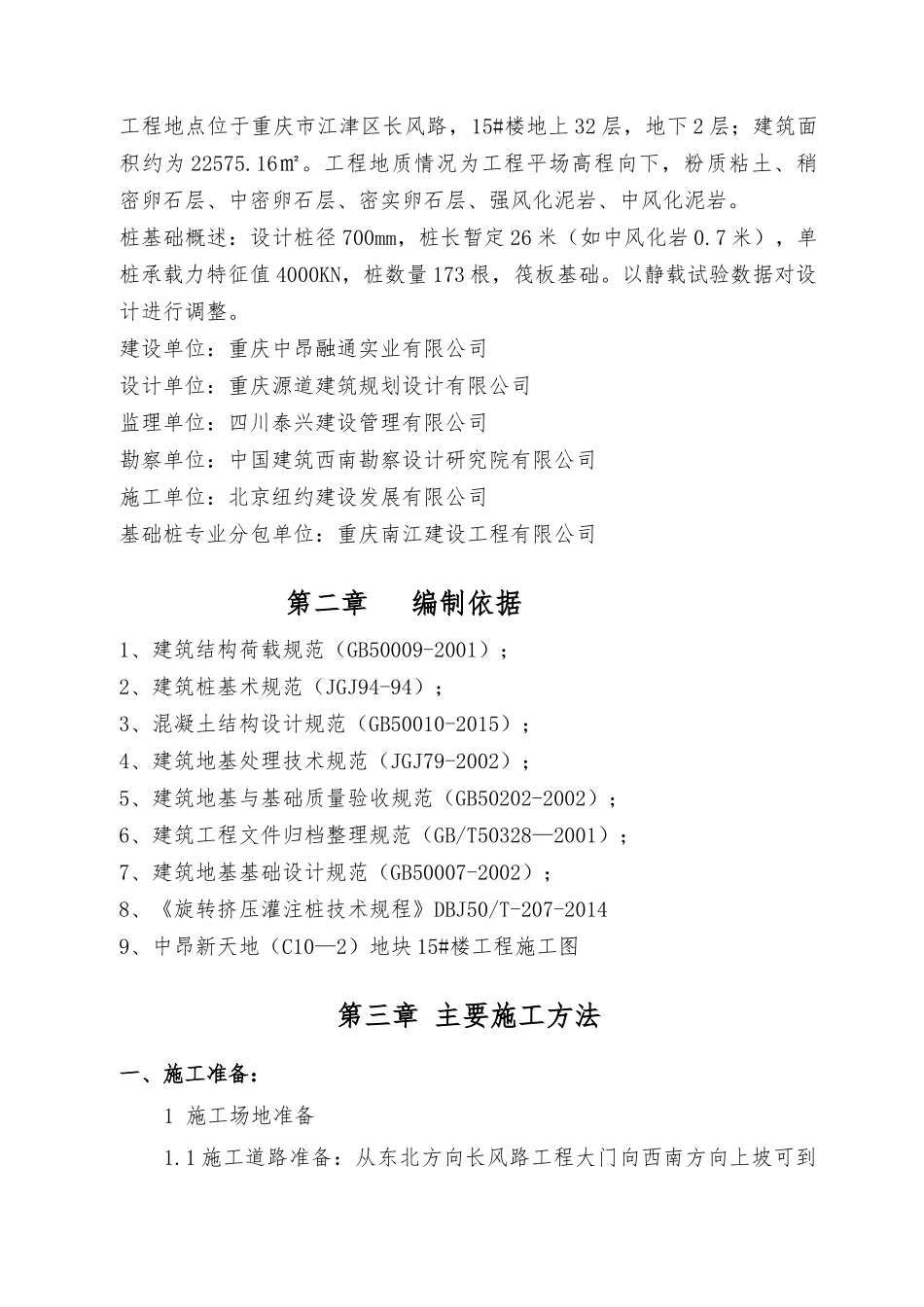

工程地质情况为工程平场高程向下,粉质粘土、稍密卵石层、中密卵石层、密实卵石层、强风化泥岩、中风化泥岩
桩基础概述:设计桩径700mm,桩长暂定26米(如中风化岩0
7米),单桩承载力特征值4000KN,桩数量173根,筏板基础
以静载试验数据对设计进行调整
建设单位:重庆中昂融通实业有限公司设计单位:重庆源道建筑规划设计有限公司监理单位:四川泰兴建设管理有限公司勘察单位:中国建筑西南勘察设计研究院有限公司施工单位:北京纽约建设发展有限公司基础桩专业分包单位:重庆南江建设工程有限公司第二章编制依据1、建筑结构荷载规范(GB50009-2001);2、建筑桩基术规范(JGJ94-94);3、混凝土结构设计规范(GB50010-2015);4、建筑地基处理技术规范(JGJ79-2002);5、建筑地基与基础质量验收规范(GB50202-2002);6、建筑工程文件归档整理规范(GB/T50328—2001);7、建筑地基基础设计规范(GB50007-2002);8、《旋转挤压灌注桩技术规程》DBJ50/T-207-20149、中昂新天地(C10—2)地块15#楼工程施工图第三章主要施工方法一、施工准备:1施工场地准备1
1施工道路准备:从东北方向长风路工程大门向西南方向上坡可到15号楼场地,设备及混凝土罐车满足行走条件
2基坑操作面准备:基坑操作面平场标高为筏板
