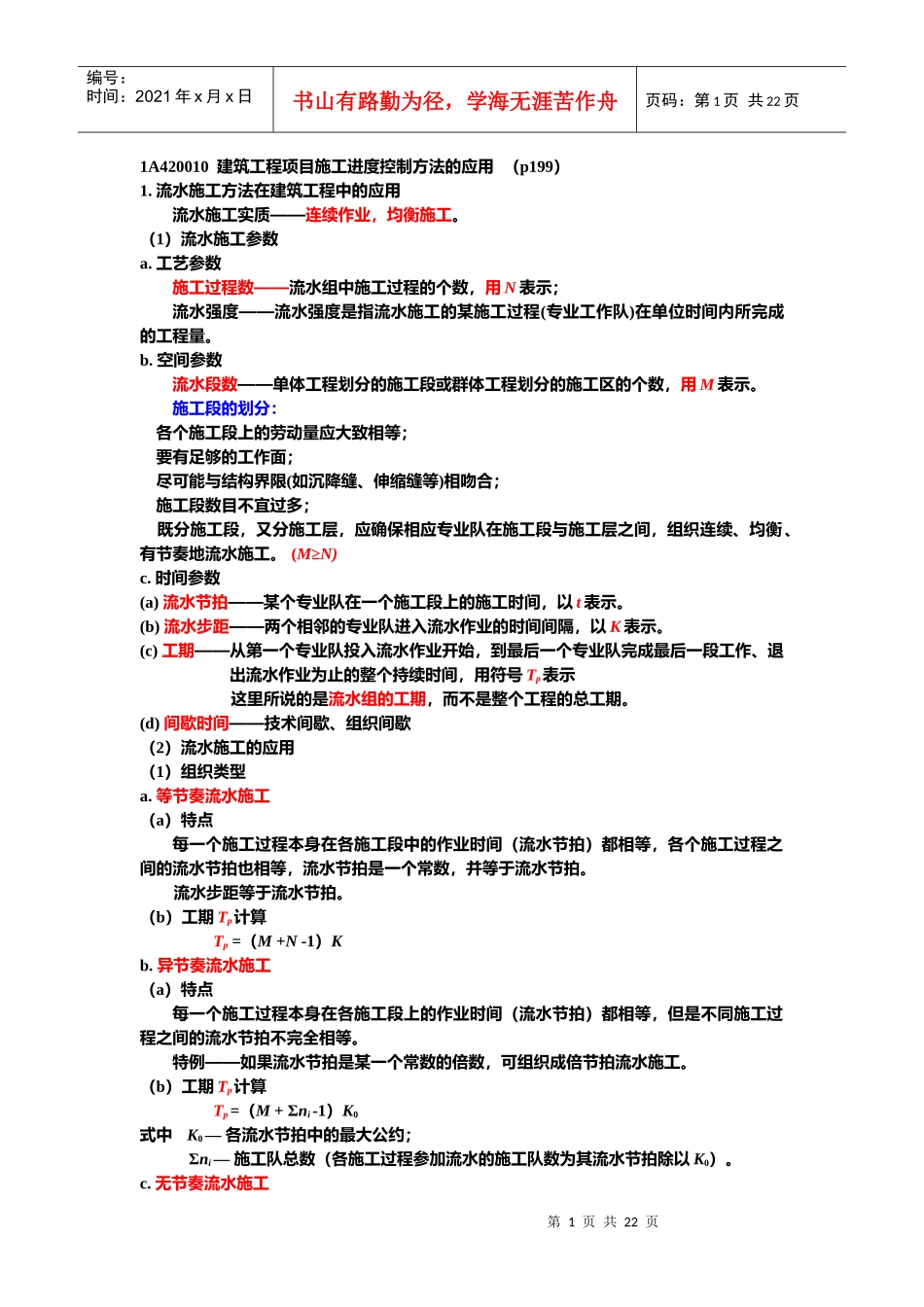

第1页共22页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共22页1A420010建筑工程项目施工进度控制方法的应用(p199)1
流水施工方法在建筑工程中的应用流水施工实质——连续作业,均衡施工
(1)流水施工参数a
工艺参数施工过程数——流水组中施工过程的个数,用N表示;流水强度——流水强度是指流水施工的某施工过程(专业工作队)在单位时间内所完成的工程量
空间参数流水段数——单体工程划分的施工段或群体工程划分的施工区的个数,用M表示
施工段的划分:各个施工段上的劳动量应大致相等;要有足够的工作面;尽可能与结构界限(如沉降缝、伸缩缝等)相吻合;施工段数目不宜过多;既分施工段,又分施工层,应确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工
(M≥N)c
时间参数(a)流水节拍——某个专业队在一个施工段上的施工时间,以t表示
(b)流水步距——两个相邻的专业队进入流水作业的时间间隔,以K表示
(c)工期——从第一个专业队投入流水作业开始,到最后一个专业队完成最后一段工作、退出流水作业为止的整个持续时间,用符号Tp表示这里所说的是流水组的工期,而不是整个工程的总工期
(d)间歇时间——技术间歇、组织间歇(2)流水施工的应用(1)组织类型a
等节奏流水施工(a)特点每一个施工过程本身在各施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,流水节拍是一个常数,并等于流水节拍
流水步距等于流水节拍
(b)工期Tp计算Tp=(M+N-1)Kb
异节奏流水施工(a)特点每一个施工过程本身在各施工段上的作业时间(流水节拍)都相等,但是不同施工过程之间的流水节拍不完全相等
特例——如果流水节拍是某一个常数的倍数,可组织成倍节拍流水施工
(b)工期Tp计算Tp=(M+Σni-1)K0式中K0—各流水节拍中的最大公约;Σni
