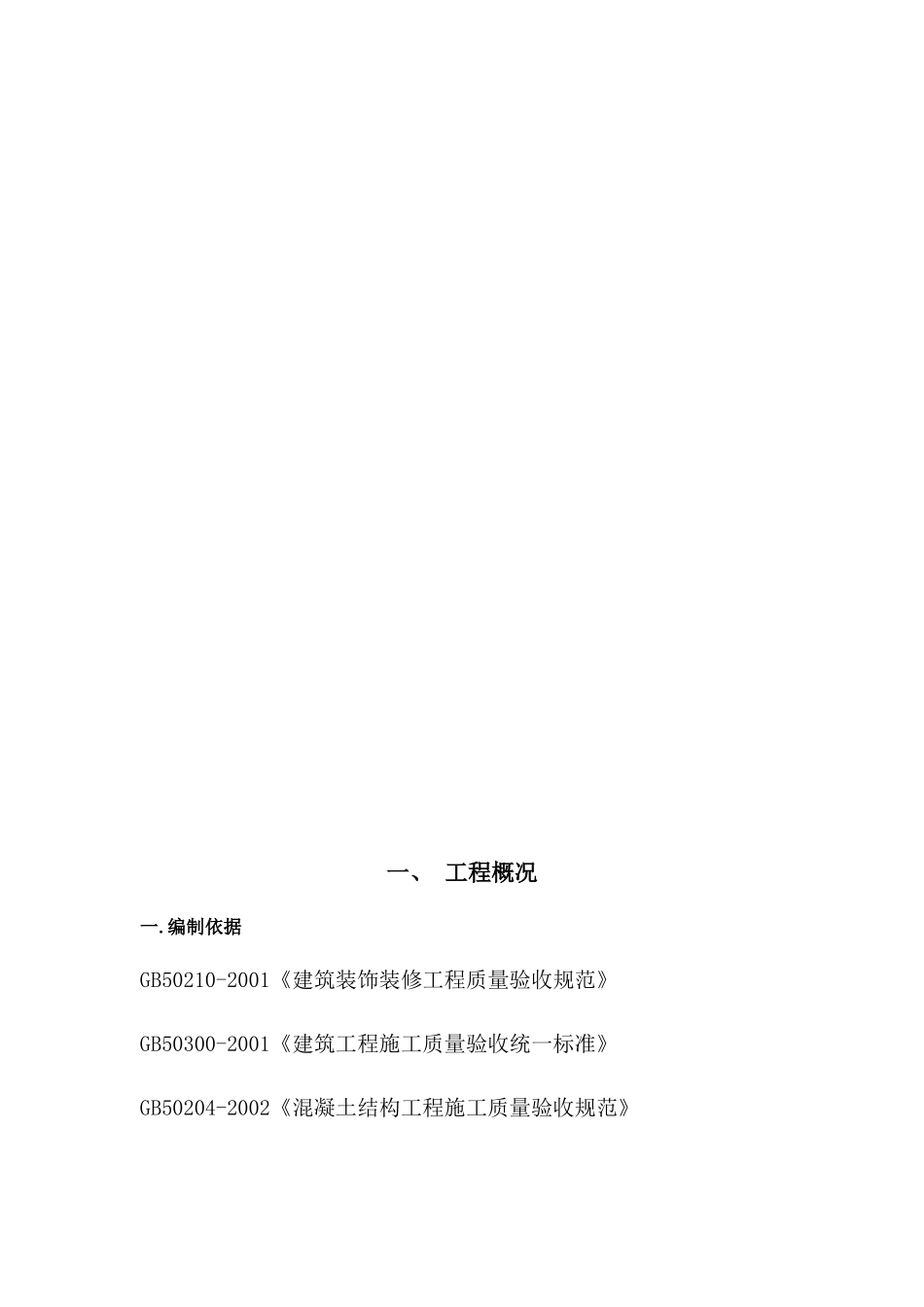

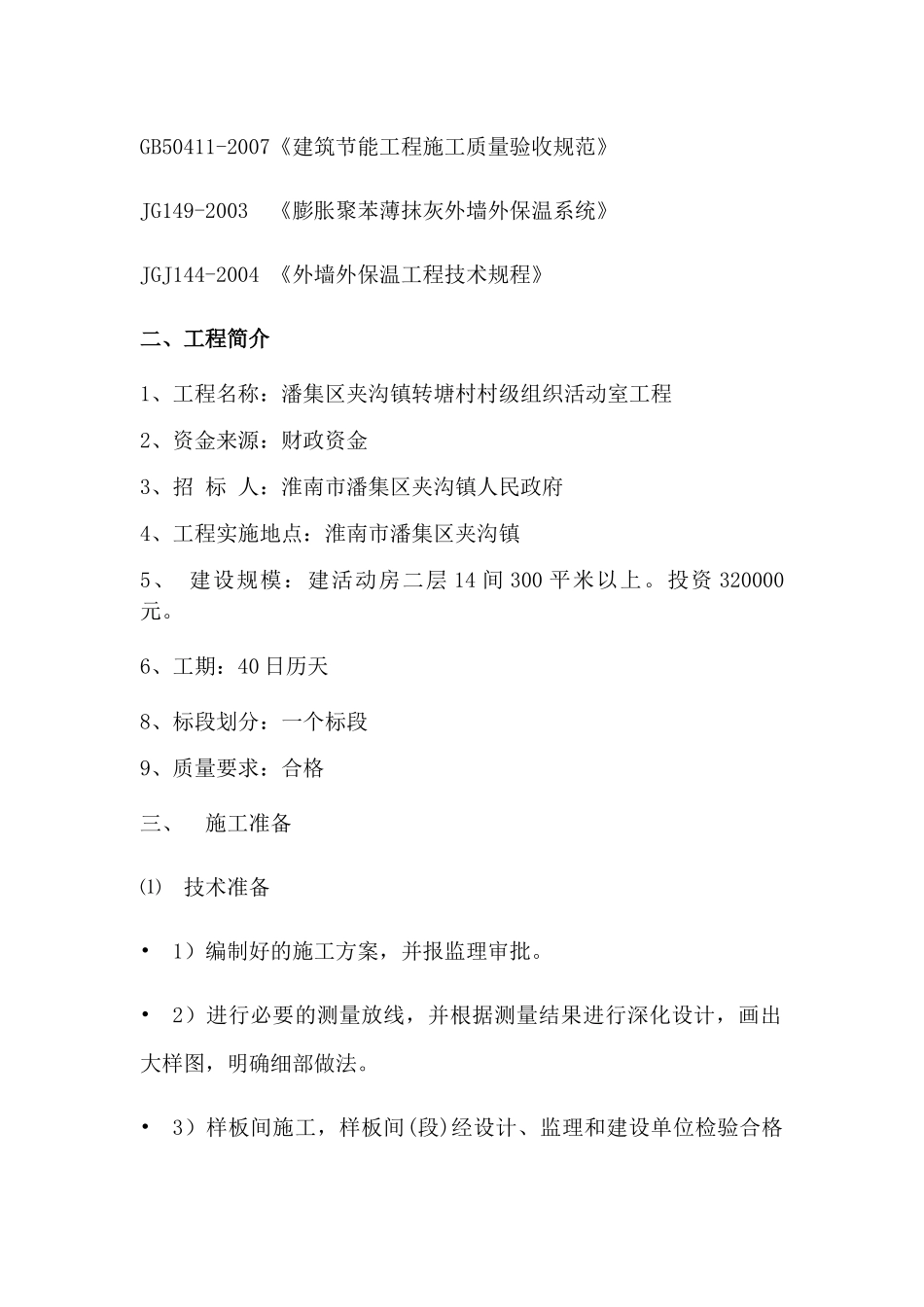

目录一、工程概况二、主要分项工程施工方法及技术措施三、拟投入的主要施工机械、设备计划四、劳动力安排计划五、确保工程质量的技术组织措施六、确保安全生产的技术组织措施七、确保工期的技术组织措施八、确保文明施工的技术组织措施九、施工的重点和难点及保证措施(1)拟投入的主要施工机械设备表(2)劳动力计划表(3)计划开、竣工日期和施工进度网络图或横道图(4)施工总平面图一、工程概况一.编制依据GB50210-2001《建筑装饰装修工程质量验收规范》GB50300-2001《建筑工程施工质量验收统一标准》GB50204-2002《混凝土结构工程施工质量验收规范》GB50411-2007《建筑节能工程施工质量验收规范》JG149-2003《膨胀聚苯薄抹灰外墙外保温系统》JGJ144-2004《外墙外保温工程技术规程》二、工程简介1、工程名称:潘集区夹沟镇转塘村村级组织活动室工程2、资金来源:财政资金3、招标人:淮南市潘集区夹沟镇人民政府4、工程实施地点:淮南市潘集区夹沟镇5、建设规模:建活动房二层14间300平米以上。投资320000元。6、工期:40日历天8、标段划分:一个标段9、质量要求:合格三、施工准备⑴技术准备•1)编制好的施工方案,并报监理审批。•2)进行必要的测量放线,并根据测量结果进行深化设计,画出大样图,明确细部做法。•3)样板间施工,样板间(段)经设计、监理和建设单位检验合格并签字认可后,对操作人员进行施工安全技术交底。⑵材料准备1)水泥:用硅酸盐水泥,其强度等级不应低于32.5级,产品质量符合现行技术标准规定。有出厂合格证、进场后见证取样复试、有相应的复试报告。2)砂:宜选用中砂,平均粒径为0.45mm,砂子颗粒竖硬、干净,砂中无杂质,且含泥量为3%,用前过筛。3)面砖•A.按设计要求,进行外观检查。检查内容主要包括:•①进料与选定样品的图案、花色、颜色相符,无色差。•②各种饰面材料的规格符合质量标准规定的尺寸和公差要求。•③各种饰面材料没有表面缺陷或破损现象。•B.检测饰面材料所含污染物符合规定。⑶施工机具准备1)施工机械:砂浆搅拌机、切割机、角磨机、电动搅拌器、手提切割机等。2)工具用具:手推车、铁锹、筛子、水桶、灰斗、木抹子、铁抹子、刮杠、小灰铲、托灰板、细线绳、水泥钉、墨斗、红蓝铅笔、棉纱等。3)检测设备:水准仪、水平尺、电子秤、托线板、线坠、钢尺、靠尺、方尺、塞尺等。⑷作业条件准备•1)门窗框安装完成,隐蔽部位的防腐、填嵌处理好,并对门窗框进行保护,防止交叉污染。•2)管线、盒等安装完毕并经过验收,管道支架根据放线结果安装完成。二、主要分项工程施工方法及技术措施第一节土(石)方工程一、工程测量(一)、施工平面控制网及水准网测设根据测量定位放线依据,建立施工平面控制网和水准网。成立专门测量小组,负责施工平面控制网和水准网及现场一切测量工作,并由专业测量员整理资料。工程测量仪器选用经有关计量检测部门检定合格的J2级经纬仪完成施工平面控制网,标高控制用S3水准仪。测量开始前,复核业主及有关部门移交的平面坐标控制点及水准控制点,防止人为或自然引起的控制点移位,准确无误后才开始开展下步工作。在施工过程中,经常对坐标控制网及轴线控制点,水准基点复核检查,并加以保护。施工控制网点,水准点及建筑物主轴线控制点标志应做到牢固、稳定,不下沉,不变位。可标记在附近固定建筑物上,埋设地面上点应用混凝土包护。施工控制网点测量应进行闭合误差校核,误差在1/5000内。(二)、施工放样(1)开挖放样需在实地放出控制开挖轮廓的坡顶点、转角点或坡角点,并用醒目的标志加以标定。(2)所有细部放样点,均应注意校核。校核方法宜简单易行,以能发现错误为目的,并将校核结果记入放样手簿。(3)在开挖过程中,应在经常预裂面或其他适当部位,以醒目的标志标明桩号、高程或开挖轮廓线。(4)开挖部位接近竣工时,应及时测放基础轮廓点及散点高程,并将欠挖部位及尺寸标于实地,必要时,在实地画出开挖轮廓线,以备验收。二、平整场地场地平整填方压实(1)填土应采用挖方区余土,并控制土的含水率在最优含水量范围内。当采用不同的土填筑时,应按土类有规则地分层铺填,...
