鹿港小镇—新田置业1#楼基础分项工程施工方案编制单位:郑州重阳建筑安装有限公司编制日期:2004年4月1日鹿港小镇1#楼基础施工方案一、编制说明:根据施工图纸,岩土工程勘察报告和施工现场具体情况,参照现行施工规范的要求,编制本分部工程是方案

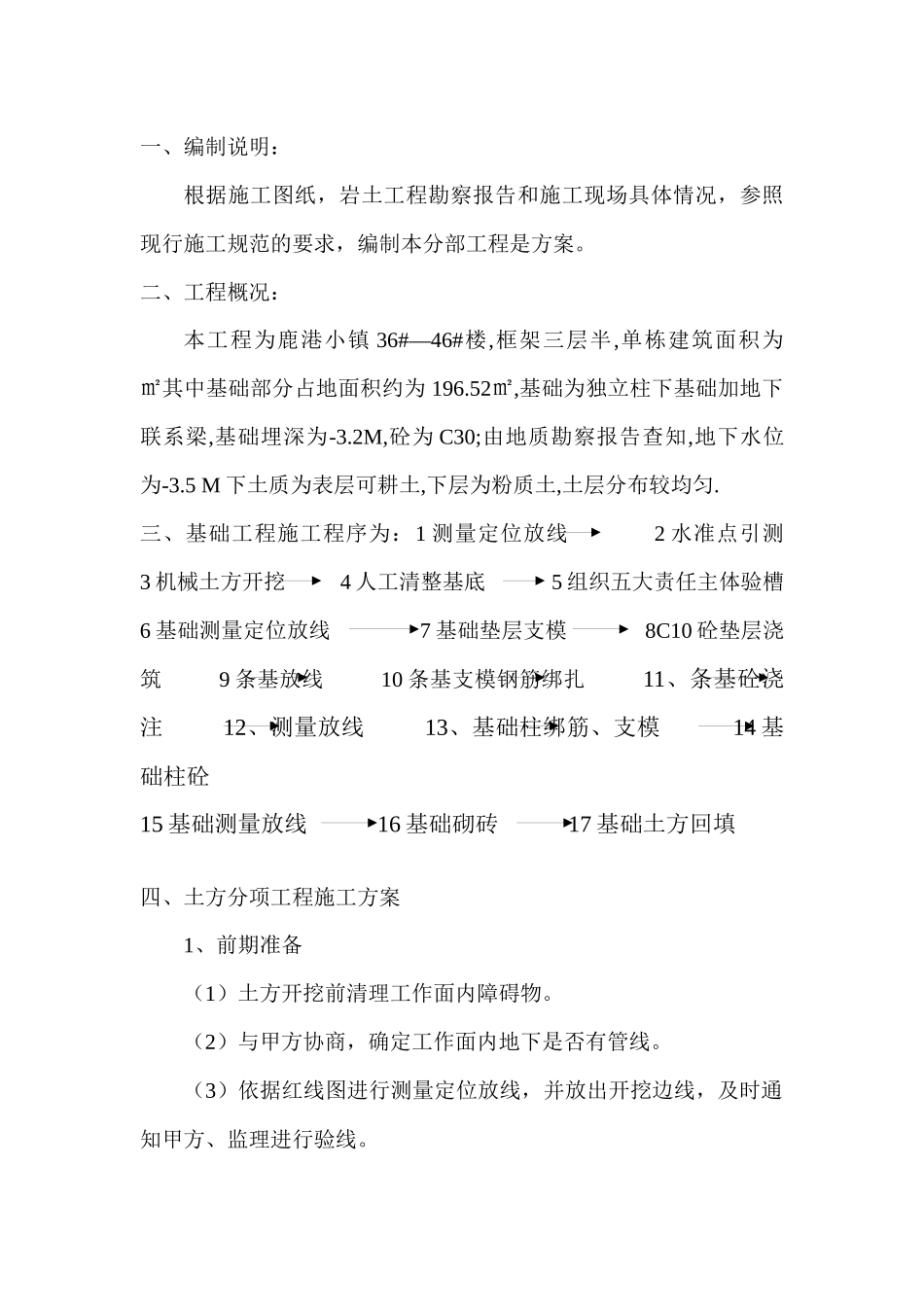

二、工程概况:本工程为鹿港小镇36#—46#楼,框架三层半,单栋建筑面积为㎡其中基础部分占地面积约为196
52㎡,基础为独立柱下基础加地下联系梁,基础埋深为-3
2M,砼为C30;由地质勘察报告查知,地下水位为-3
5M下土质为表层可耕土,下层为粉质土,土层分布较均匀
三、基础工程施工程序为:1测量定位放线2水准点引测3机械土方开挖4人工清整基底5组织五大责任主体验槽6基础测量定位放线7基础垫层支模8C10砼垫层浇筑9条基放线10条基支模钢筋绑扎11、条基砼浇注12、测量放线13、基础柱绑筋、支模14基础柱砼15基础测量放线16基础砌砖17基础土方回填四、土方分项工程施工方案1、前期准备(1)土方开挖前清理工作面内障碍物
(2)与甲方协商,确定工作面内地下是否有管线
(3)依据红线图进行测量定位放线,并放出开挖边线,及时通知甲方、监理进行验线
(4)根据业主方提供的水准点,把高程引测到施工现场,并确定初步开挖深度

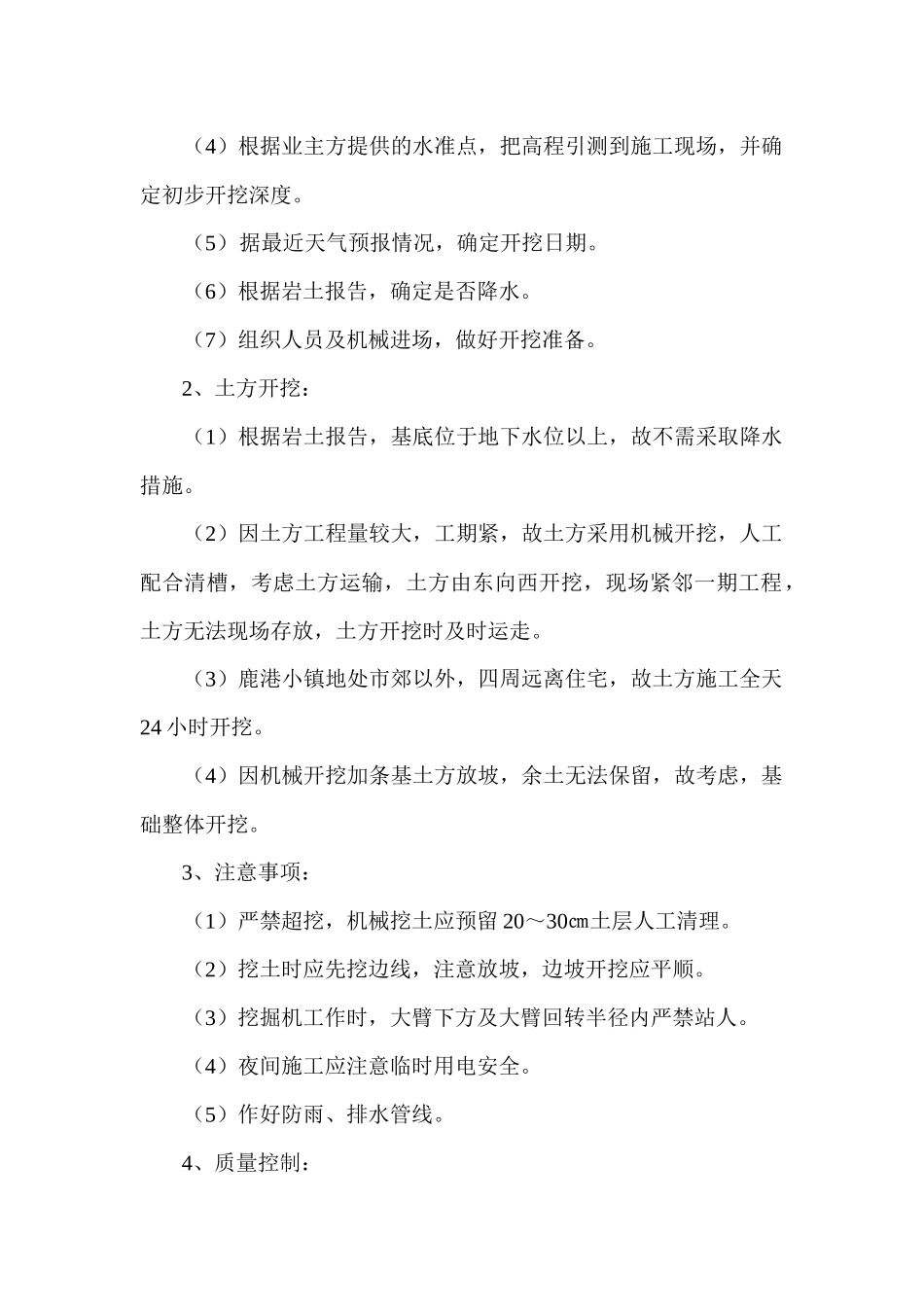

(5)据最近天气预报情况,确定开挖日期
(6)根据岩土报告,确定是否降水
(7)组织人员及机械进场,做好开挖准备
2、土方开挖:(1)根据岩土报告,基底位于地下水位以上,故不需采取降水措施
(2)因土方工程量较大,工期紧,故土方采用机械开挖,人工配合清槽,考虑土方运输,土方由东向西开挖,现场紧邻一期工程,土方无法现场存放,土方开挖时及时运走
(3)鹿港小镇地处市郊以外,四周远离住宅,故土方施工全天24小时开挖
(4)因机械开挖加条基土方放坡,余土无法保留,故考虑,基础整体开挖
3、注意事项:(1)严禁超挖,机械挖土应预留20
