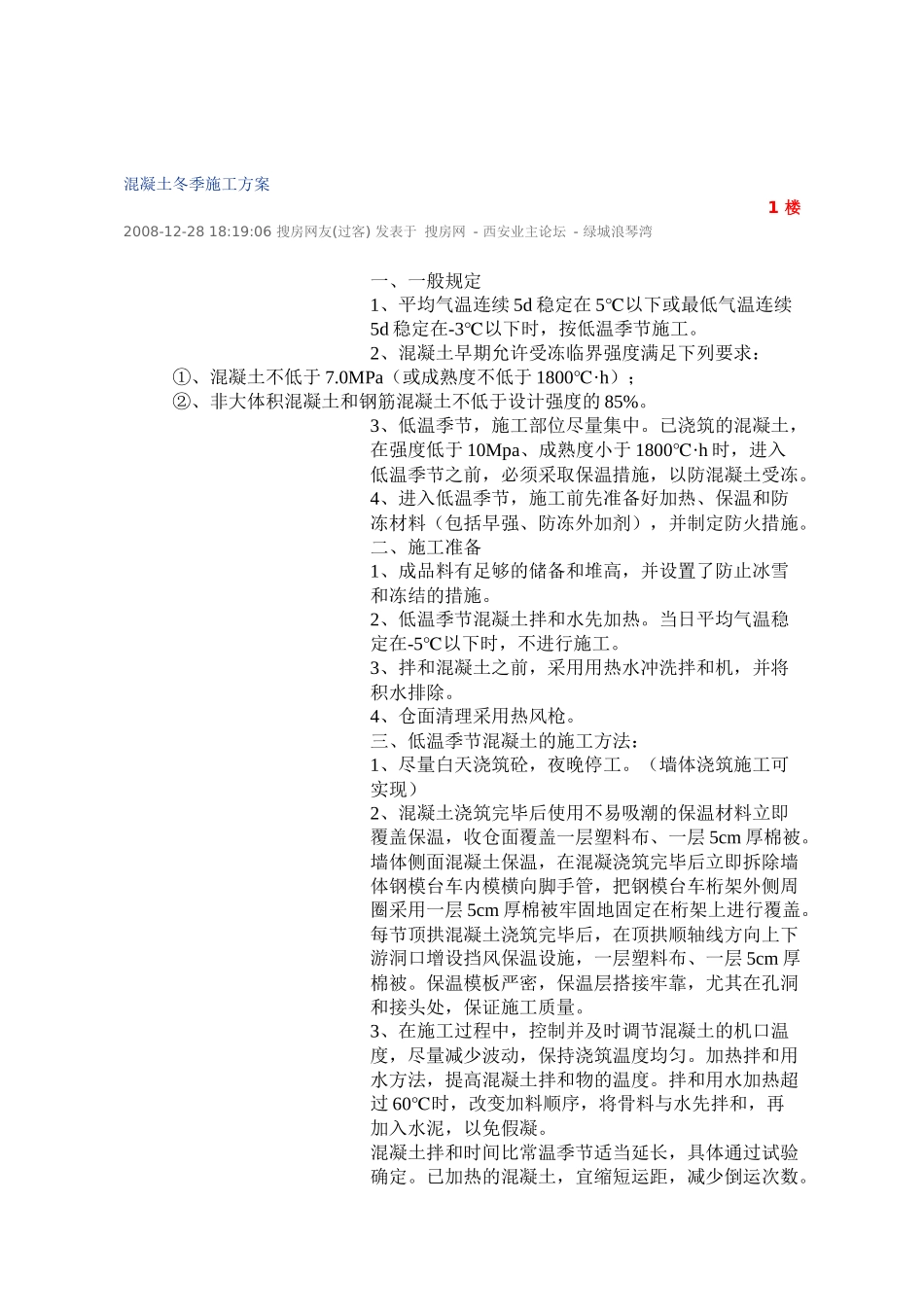

混凝土冬季施工方案1楼2008-12-2818:19:06搜房网友(过客)发表于搜房网-西安业主论坛-绿城浪琴湾一、一般规定1、平均气温连续5d稳定在5℃以下或最低气温连续5d稳定在-3℃以下时,按低温季节施工
2、混凝土早期允许受冻临界强度满足下列要求:①、混凝土不低于7
0MPa(或成熟度不低于1800·℃h);②、非大体积混凝土和钢筋混凝土不低于设计强度的85%
3、低温季节,施工部位尽量集中
已浇筑的混凝土,在强度低于10Mpa、成熟度小于1800·℃h时,进入低温季节之前,必须采取保温措施,以防混凝土受冻
4、进入低温季节,施工前先准备好加热、保温和防冻材料(包括早强、防冻外加剂),并制定防火措施
二、施工准备1、成品料有足够的储备和堆高,并设置了防止冰雪和冻结的措施
2、低温季节混凝土拌和水先加热
当日平均气温稳定在-5℃以下时,不进行施工
3、拌和混凝土之前,采用用热水冲洗拌和机,并将积水排除
4、仓面清理采用热风枪
三、低温季节混凝土的施工方法:1、尽量白天浇筑砼,夜晚停工
(墙体浇筑施工可实现)2、混凝土浇筑完毕后使用不易吸潮的保温材料立即覆盖保温,收仓面覆盖一层塑料布、一层5cm厚棉被
墙体侧面混凝土保温,在混凝浇筑完毕后立即拆除墙体钢模台车内模横向脚手管,把钢模台车桁架外侧周圈采用一层5cm厚棉被牢固地固定在桁架上进行覆盖
每节顶拱混凝土浇筑完毕后,在顶拱顺轴线方向上下游洞口增设挡风保温设施,一层塑料布、一层5cm厚棉被
保温模板严密,保温层搭接牢靠,尤其在孔洞和接头处,保证施工质量
3、在施工过程中,控制并及时调节混凝土的机口温度,尽量减少波动,保持浇筑温度均匀
加热拌和用水方法,提高混凝土拌和物的温度
拌和用水加热超过60℃时,改变加料顺序,将骨料与水先拌和,再加入水泥,以免假凝
混凝土拌和时间比常温季节适当延长,具体通过试验确定

已加热的混凝土,
