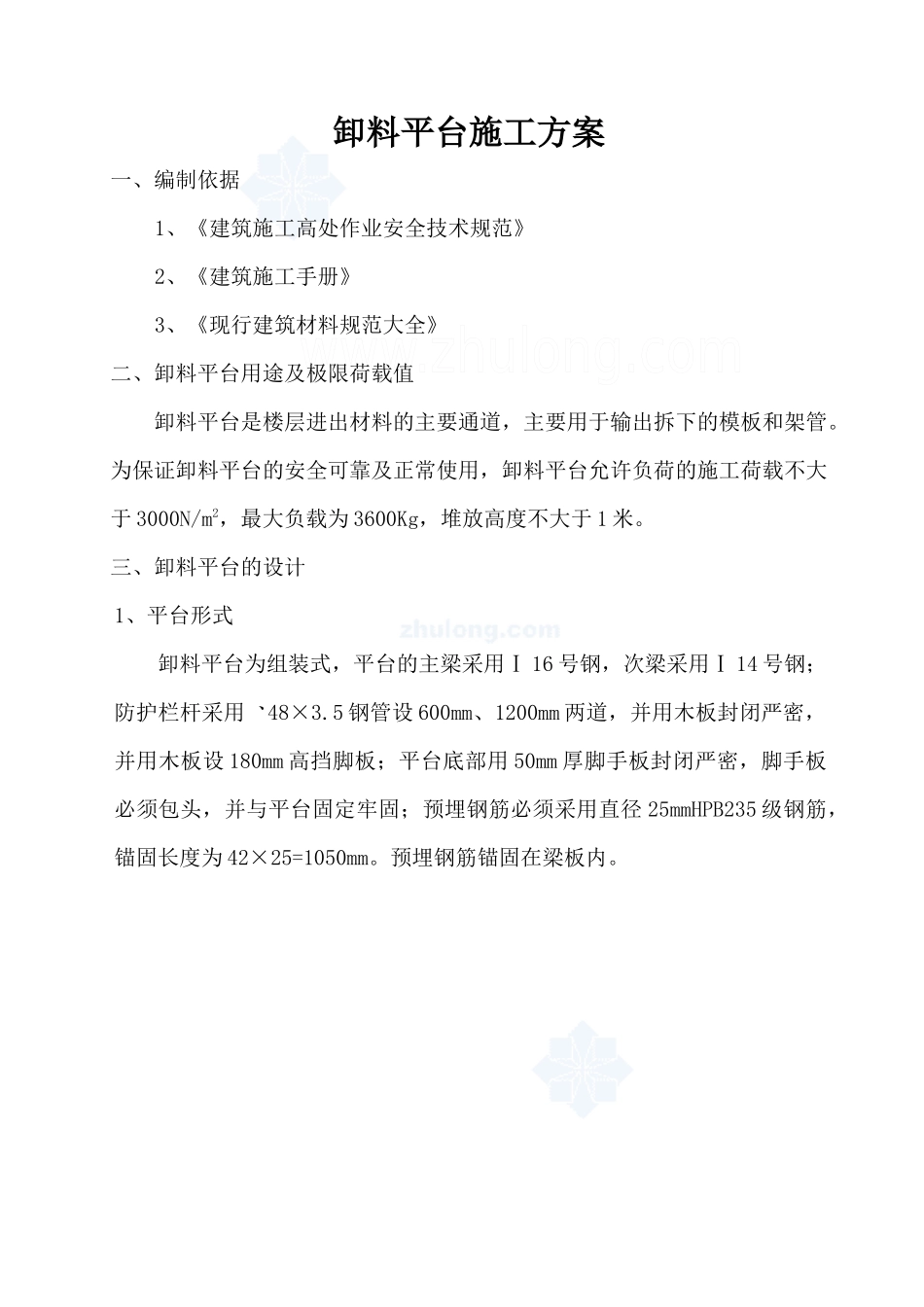

卸料平台施工方案一、编制依据1、《建筑施工高处作业安全技术规范》2、《建筑施工手册》3、《现行建筑材料规范大全》二、卸料平台用途及极限荷载值卸料平台是楼层进出材料的主要通道,主要用于输出拆下的模板和架管
为保证卸料平台的安全可靠及正常使用,卸料平台允许负荷的施工荷载不大于3000N/m2,最大负载为3600Kg,堆放高度不大于1米
三、卸料平台的设计1、平台形式卸料平台为组装式,平台的主梁采用Ⅰ16号钢,次梁采用Ⅰ14号钢;防护栏杆采用48×3
5钢管设600mm、1200mm两道,并用木板封闭严密,并用木板设180mm高挡脚板;平台底部用50mm厚脚手板封闭严密,脚手板必须包头,并与平台固定牢固;预埋钢筋必须采用直径25mmHPB235级钢筋,锚固长度为42×25=1050mm
预埋钢筋锚固在梁板内

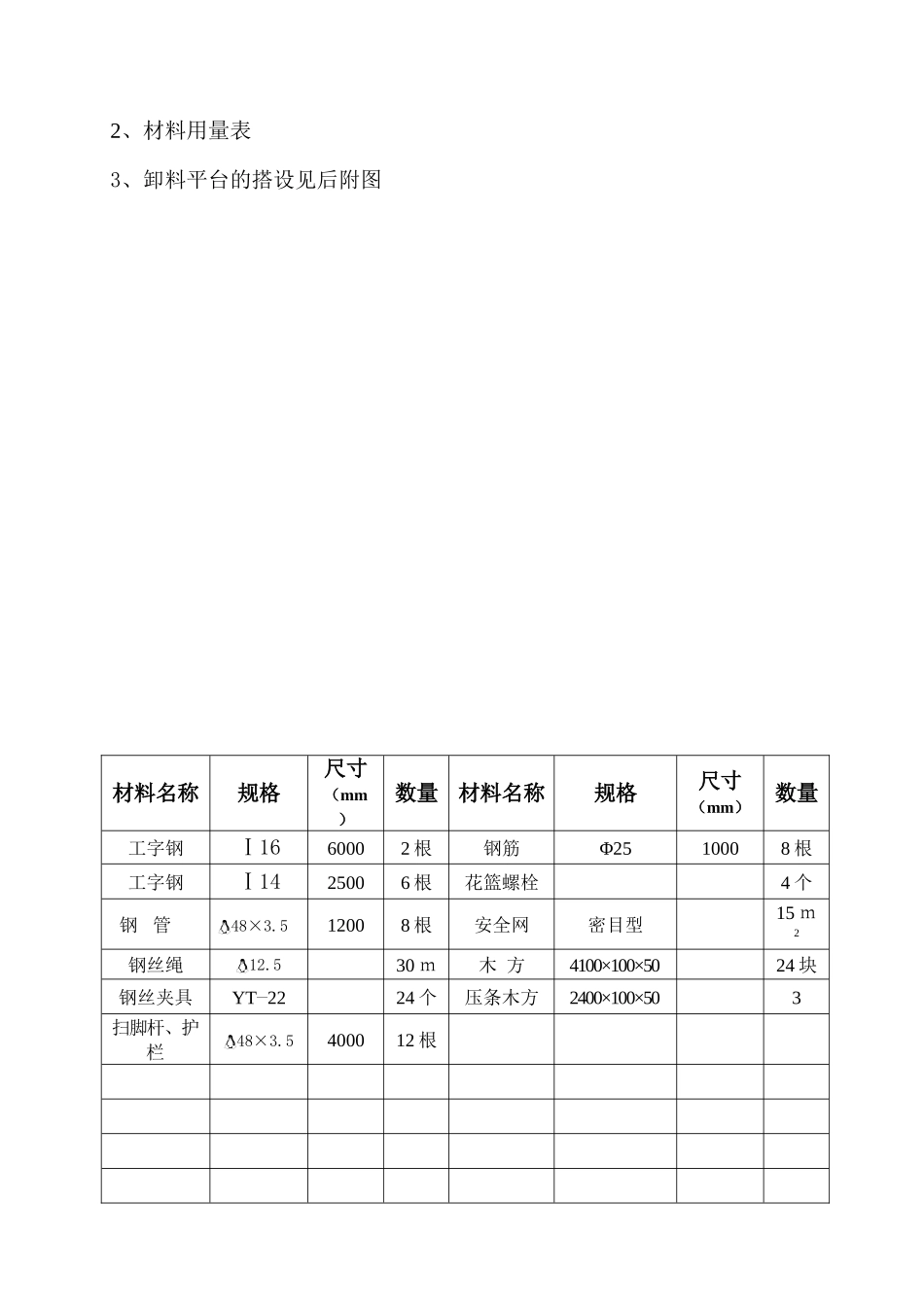

2、材料用量表3、卸料平台的搭设见后附图材料名称规格尺寸(mm)数量材料名称规格尺寸(mm)数量工字钢Ⅰ1660002根钢筋Φ2510008根工字钢Ⅰ1425006根花篮螺栓4个钢管48×3
512008根安全网密目型15m2钢丝绳12
530m木方4100×100×5024块钢丝夹具YT_2224个压条木方2400×100×503扫脚杆、护栏48×3

5400012根次梁次梁安装检查平台组装栏杆、脚手板安装平台吊装验收四、卸料平台的搭设与拆除1、搭设、拆除人员必须持证上岗,身体状况良好,经过安全技术交底,准确掌握本工程集料平台搭设、拆除的特点与方法
2、搭设、拆除时设专人指挥、看护,划定警戒区,设立警示标志,非搭设、拆除人员禁止进入施工区域
3、搭设流程安装检查:安装前对操作人员身体、安装用机械设备、安装环境等进行检查
平台组装:将悬挑主梁槽钢与次梁槽钢用螺栓进行连接
平台吊装:吊装稳固槽钢底架,槽钢与钢丝绳连接、槽钢与预埋件连接
栏杆、脚手板安装:脚手板必须包头,
