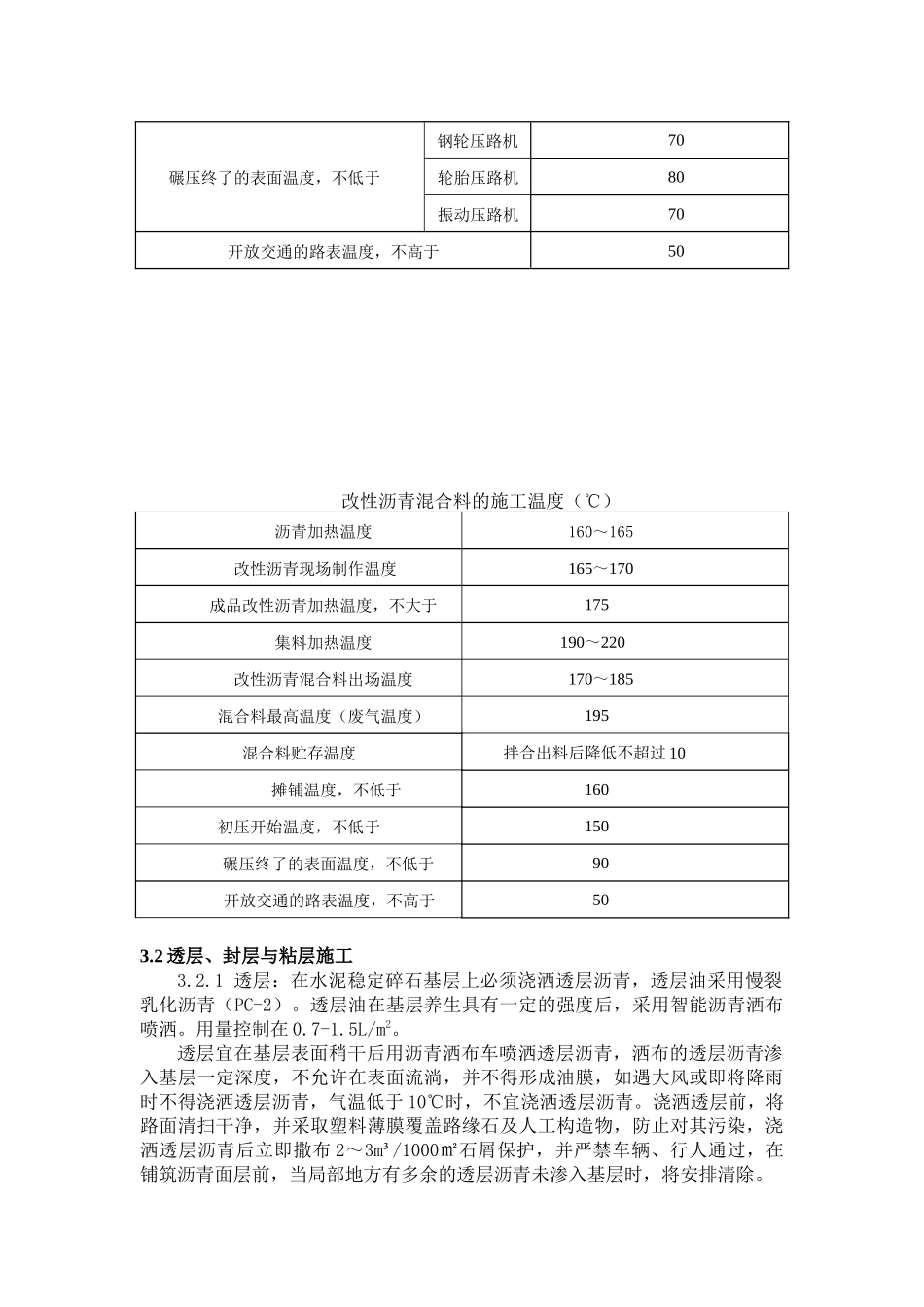

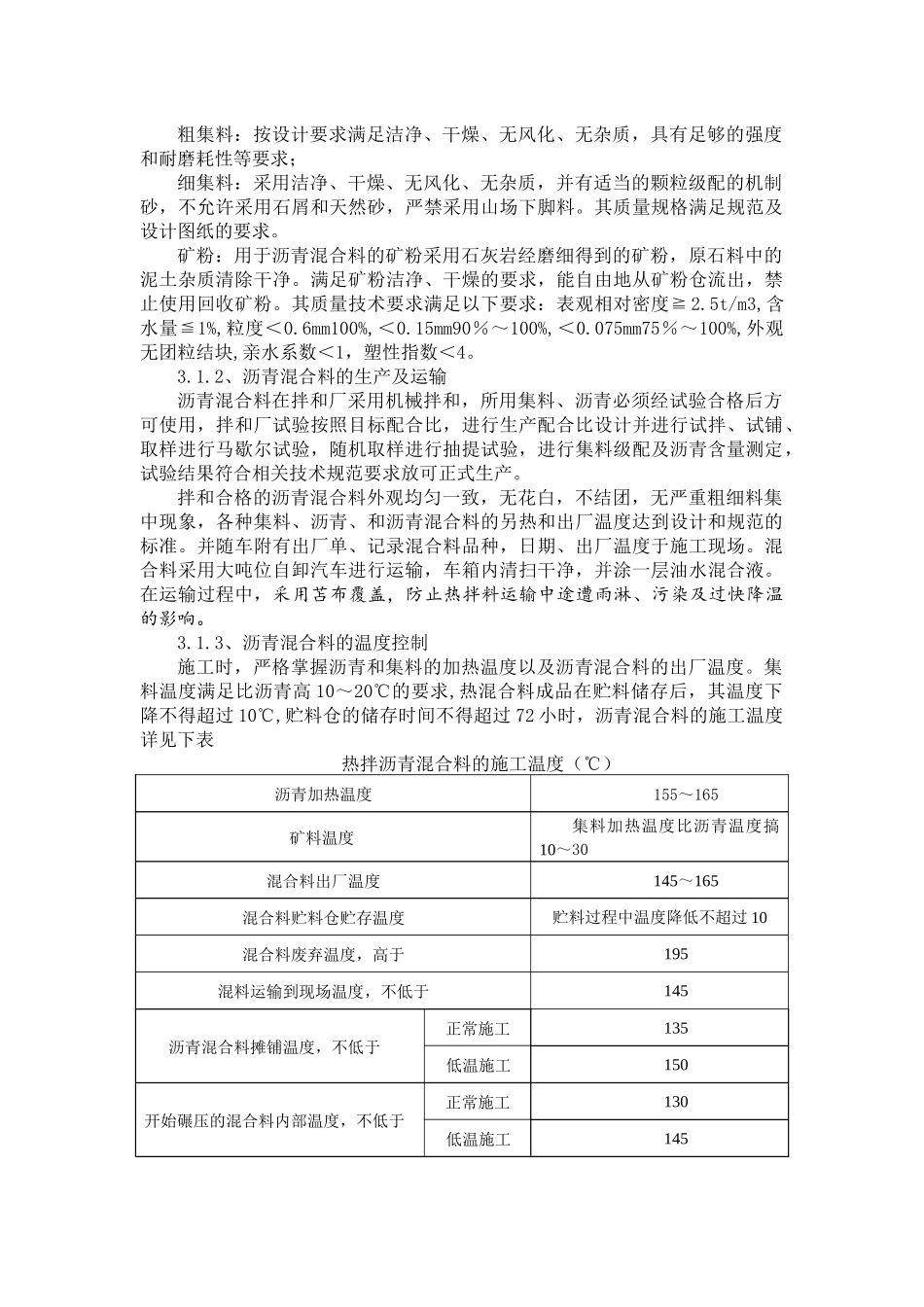

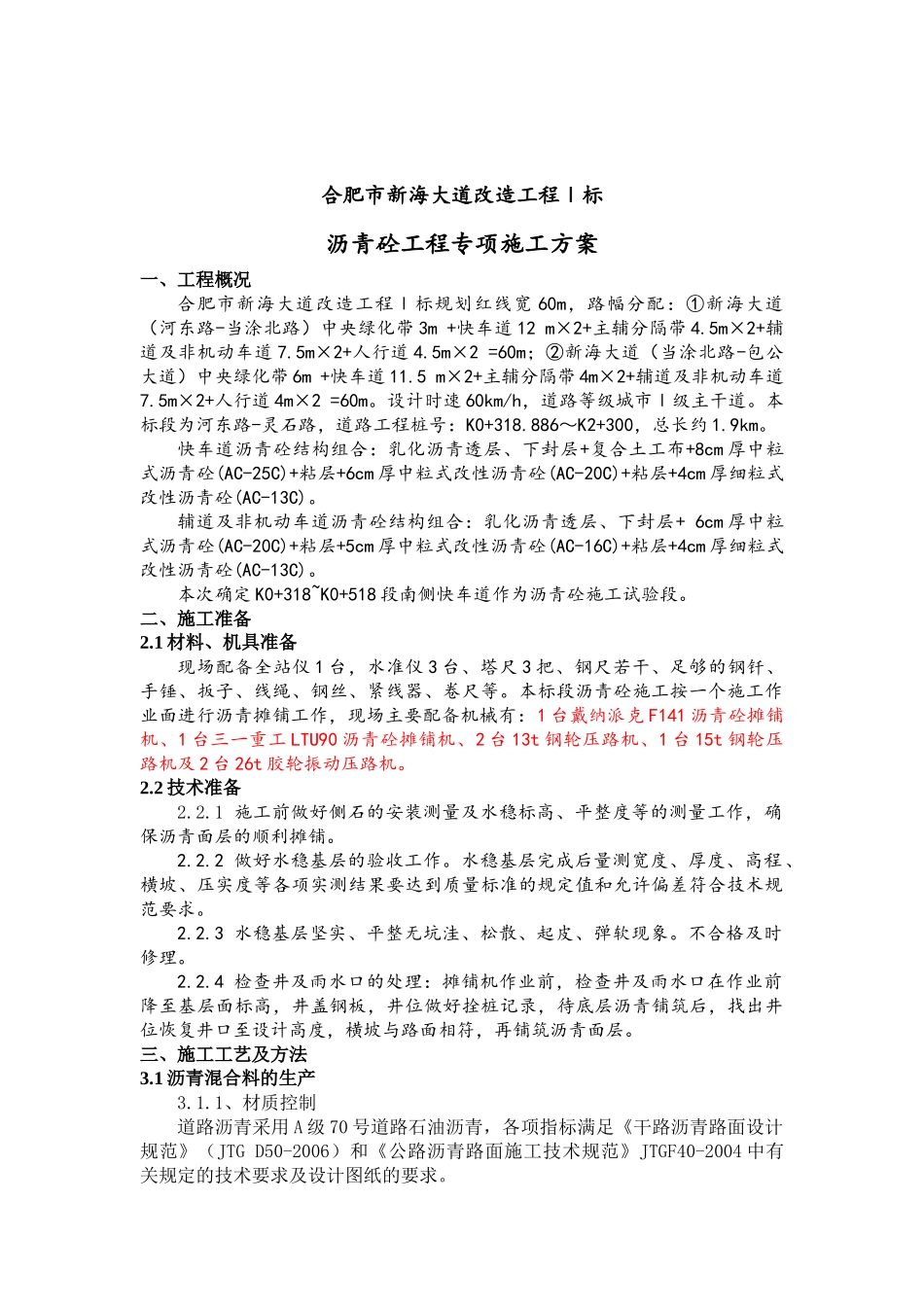

合肥市新海大道改造工程Ⅰ标沥青砼工程专项施工方案一、工程概况合肥市新海大道改造工程Ⅰ标规划红线宽60m,路幅分配:①新海大道(河东路-当涂北路)中央绿化带3m+快车道12m×2+主辅分隔带4
5m×2+辅道及非机动车道7
5m×2+人行道4
5m×2=60m;②新海大道(当涂北路-包公大道)中央绿化带6m+快车道11
5m×2+主辅分隔带4m×2+辅道及非机动车道7
5m×2+人行道4m×2=60m
设计时速60km/h,道路等级城市Ⅰ级主干道
本标段为河东路-灵石路,道路工程桩号:K0+318
886~K2+300,总长约1
快车道沥青砼结构组合:乳化沥青透层、下封层+复合土工布+8cm厚中粒式沥青砼(AC-25C)+粘层+6cm厚中粒式改性沥青砼(AC-20C)+粘层+4cm厚细粒式改性沥青砼(AC-13C)
辅道及非机动车道沥青砼结构组合:乳化沥青透层、下封层+6cm厚中粒式沥青砼(AC-20C)+粘层+5cm厚中粒式改性沥青砼(AC-16C)+粘层+4cm厚细粒式改性沥青砼(AC-13C)
本次确定K0+318~K0+518段南侧快车道作为沥青砼施工试验段
二、施工准备2
1材料、机具准备现场配备全站仪1台,水准仪3台、塔尺3把、钢尺若干、足够的钢钎、手锤、扳子、线绳、钢丝、紧线器、卷尺等
本标段沥青砼施工按一个施工作业面进行沥青摊铺工作,现场主要配备机械有:1台戴纳派克F141沥青砼摊铺机、1台三一重工LTU90沥青砼摊铺机、2台13t钢轮压路机、1台15t钢轮压路机及2台26t胶轮振动压路机
2技术准备2
1施工前做好侧石的安装测量及水稳标高、平整度等的测量工作,确保沥青面层的顺利摊铺
2做好水稳基层的验收工作
水稳基层完成后量测宽度、厚度、高程、横坡、压实度等各项实测结果要达到质量标准的规定值和允许偏差符合技术规范要求
